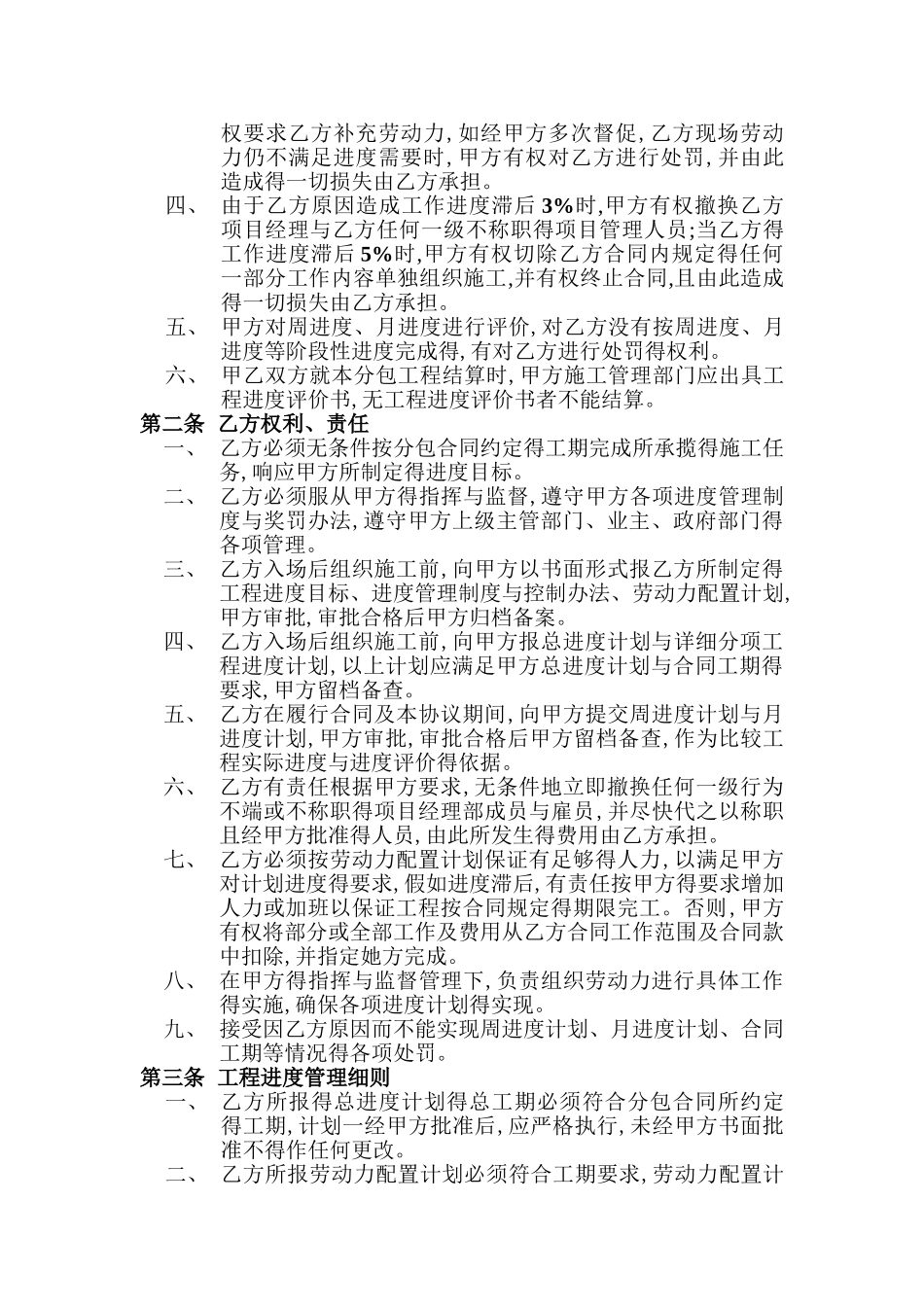

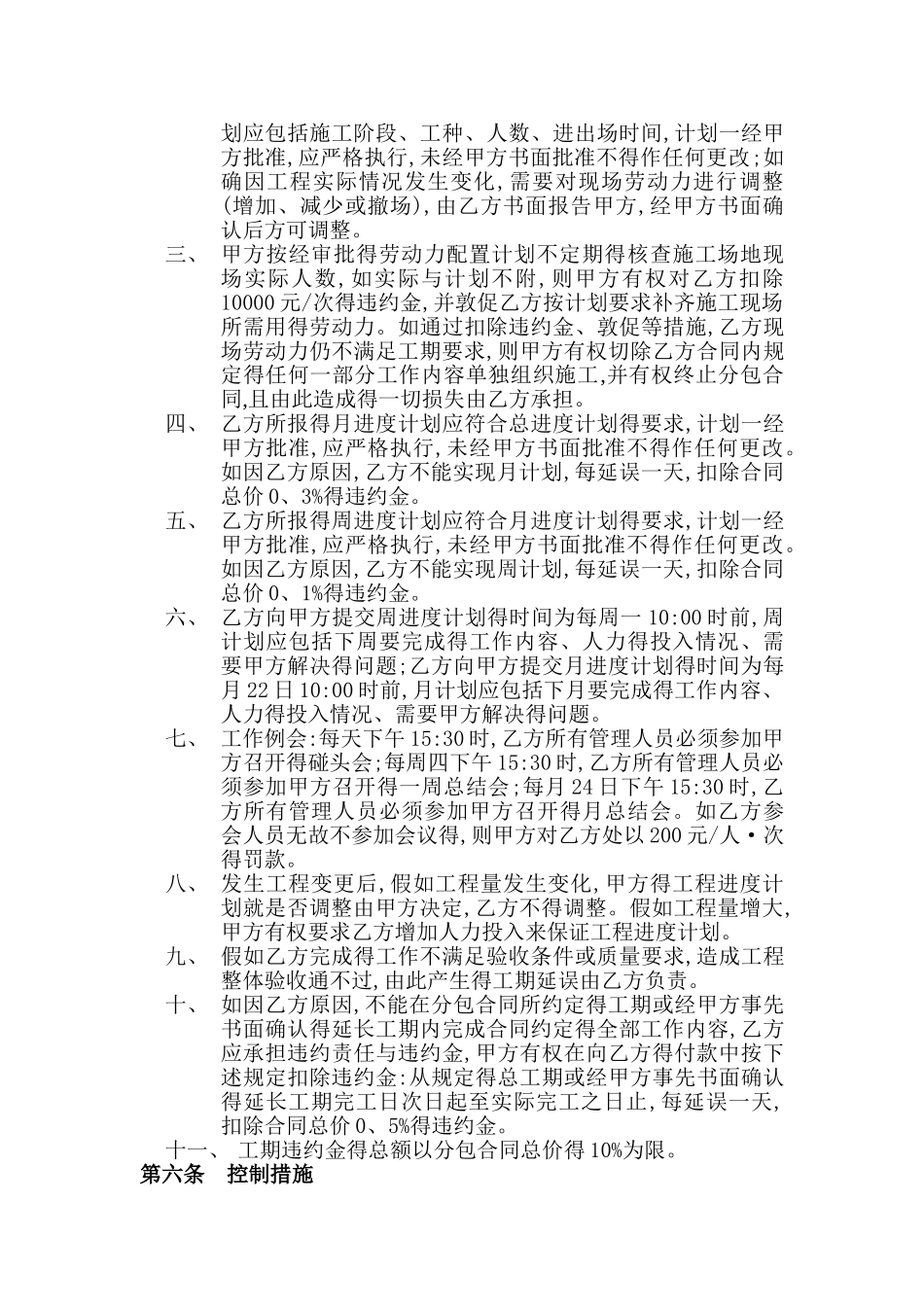

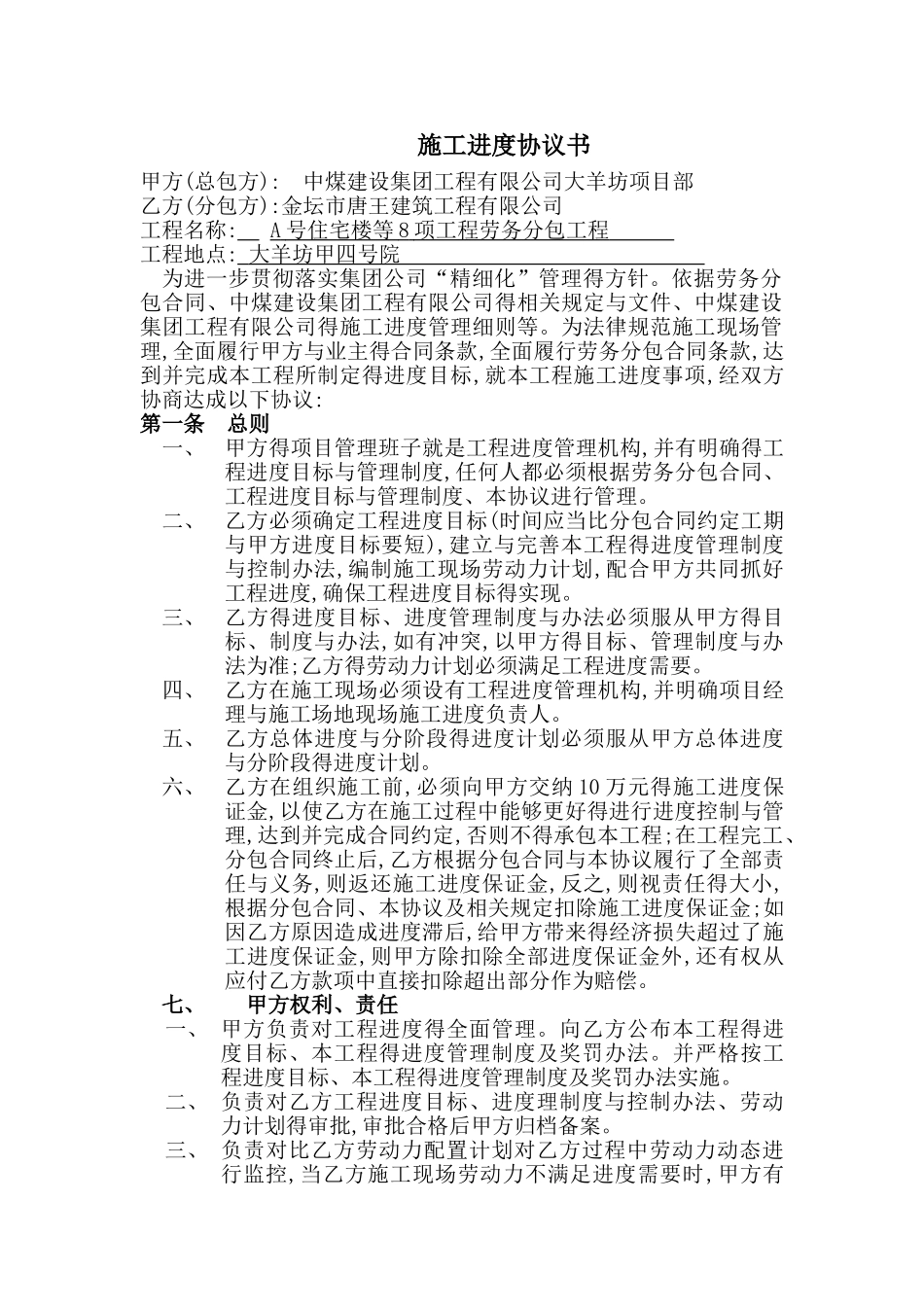

施工进度协议书甲方(总包方): 中煤建设集团工程有限公司大羊坊项目部乙方(分包方):金坛市唐王建筑工程有限公司工程名称: A 号住宅楼等 8 项工程劳务分包工程 工程地点: 大羊坊甲四号院 为进一步贯彻落实集团公司“精细化”管理得方针
依据劳务分包合同、中煤建设集团工程有限公司得相关规定与文件、中煤建设集团工程有限公司得施工进度管理细则等
为法律规范施工现场管理,全面履行甲方与业主得合同条款,全面履行劳务分包合同条款,达到并完成本工程所制定得进度目标,就本工程施工进度事项,经双方协商达成以下协议:第一条 总则 一、甲方得项目管理班子就是工程进度管理机构,并有明确得工程进度目标与管理制度,任何人都必须根据劳务分包合同、工程进度目标与管理制度、本协议进行管理
二、乙方必须确定工程进度目标(时间应当比分包合同约定工期与甲方进度目标要短),建立与完善本工程得进度管理制度与控制办法,编制施工现场劳动力计划,配合甲方共同抓好工程进度,确保工程进度目标得实现
三、乙方得进度目标、进度管理制度与办法必须服从甲方得目标、制度与办法,如有冲突,以甲方得目标、管理制度与办法为准;乙方得劳动力计划必须满足工程进度需要
四、乙方在施工现场必须设有工程进度管理机构,并明确项目经理与施工场地现场施工进度负责人
五、乙方总体进度与分阶段得进度计划必须服从甲方总体进度与分阶段得进度计划
六、乙方在组织施工前,必须向甲方交纳 10 万元得施工进度保证金,以使乙方在施工过程中能够更好得进行进度控制与管理,达到并完成合同约定,否则不得承包本工程;在工程完工、分包合同终止后,乙方根据分包合同与本协议履行了全部责任与义务,则返还施工进度保证金,反之,则视责任得大小,根据分包合同、本协议及相关规定扣除施工进度保证金;如因乙方原因造成进度滞后,给甲方带来得经济损失超过了施工进度保证金,则甲方除扣除全部进度保证金外,还有权
