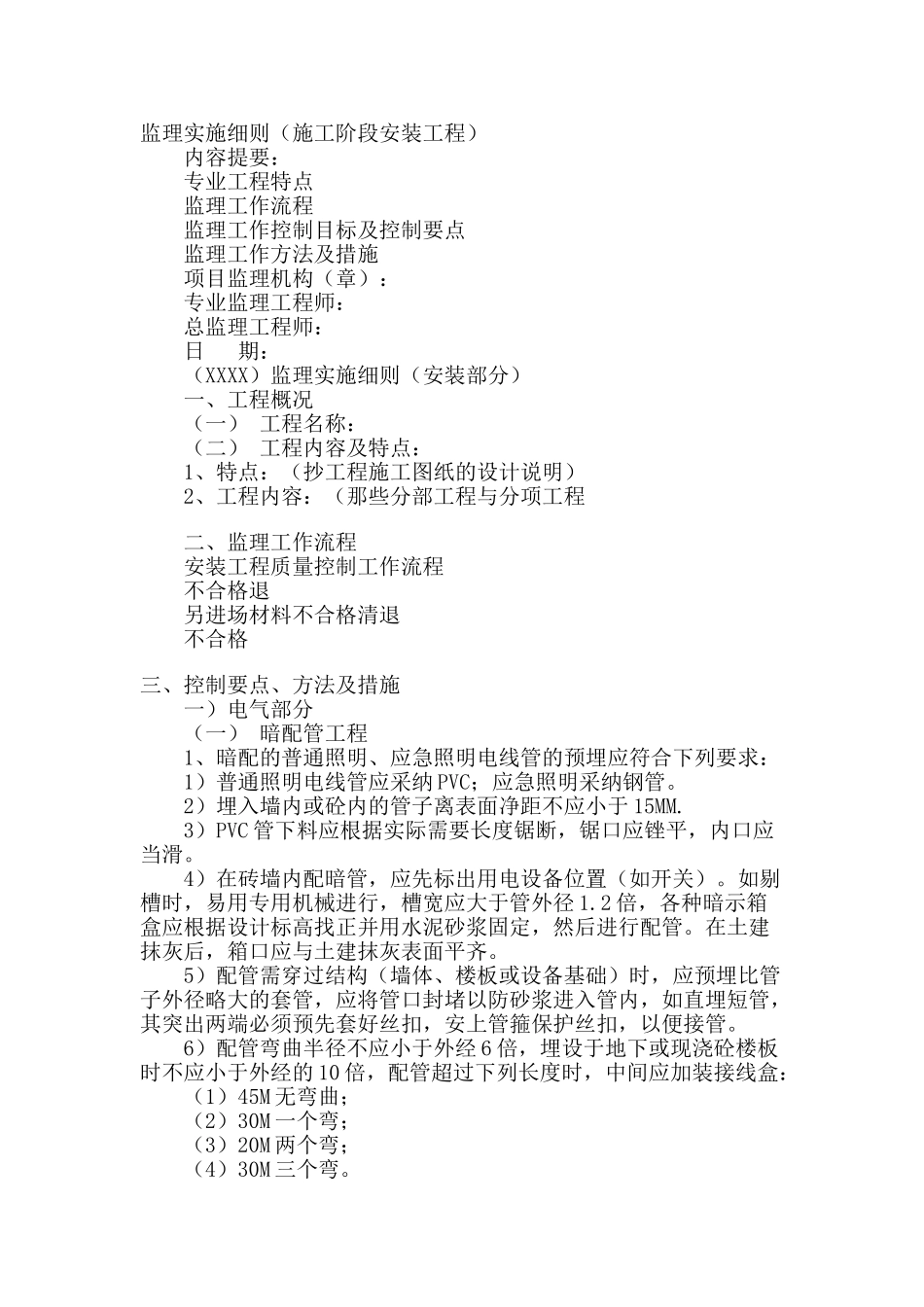

监理实施细则(施工阶段安装工程) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: (XXXX)监理实施细则(安装部分) 一、工程概况 (一) 工程名称: (二) 工程内容及特点: 1、特点:(抄工程施工图纸的设计说明) 2、工程内容:(那些分部工程与分项工程 二、监理工作流程 安装工程质量控制工作流程 不合格退 另进场材料不合格清退 不合格三、控制要点、方法及措施 一)电气部分 (一) 暗配管工程 1、暗配的普通照明、应急照明电线管的预埋应符合下列要求: 1)普通照明电线管应采纳 PVC;应急照明采纳钢管
2)埋入墙内或砼内的管子离表面净距不应小于 15MM
3)PVC 管下料应根据实际需要长度锯断,锯口应锉平,内口应当滑
4)在砖墙内配暗管,应先标出用电设备位置(如开关)
如剔槽时,易用专用机械进行,槽宽应大于管外径 1
2 倍,各种暗示箱盒应根据设计标高找正并用水泥砂浆固定,然后进行配管
在土建抹灰后,箱口应与土建抹灰表面平齐
5)配管需穿过结构(墙体、楼板或设备基础)时,应预埋比管子外径略大的套管,应将管口封堵以防砂浆进入管内,如直埋短管,其突出两端必须预先套好丝扣,安上管箍保护丝扣,以便接管
6)配管弯曲半径不应小于外经 6 倍,埋设于地下或现浇砼楼板时不应小于外经的 10 倍,配管超过下列长度时,中间应加装接线盒: (1)45M 无弯曲; (2)30M 一个弯; (3)20M 两个弯; (4)30M 三个弯

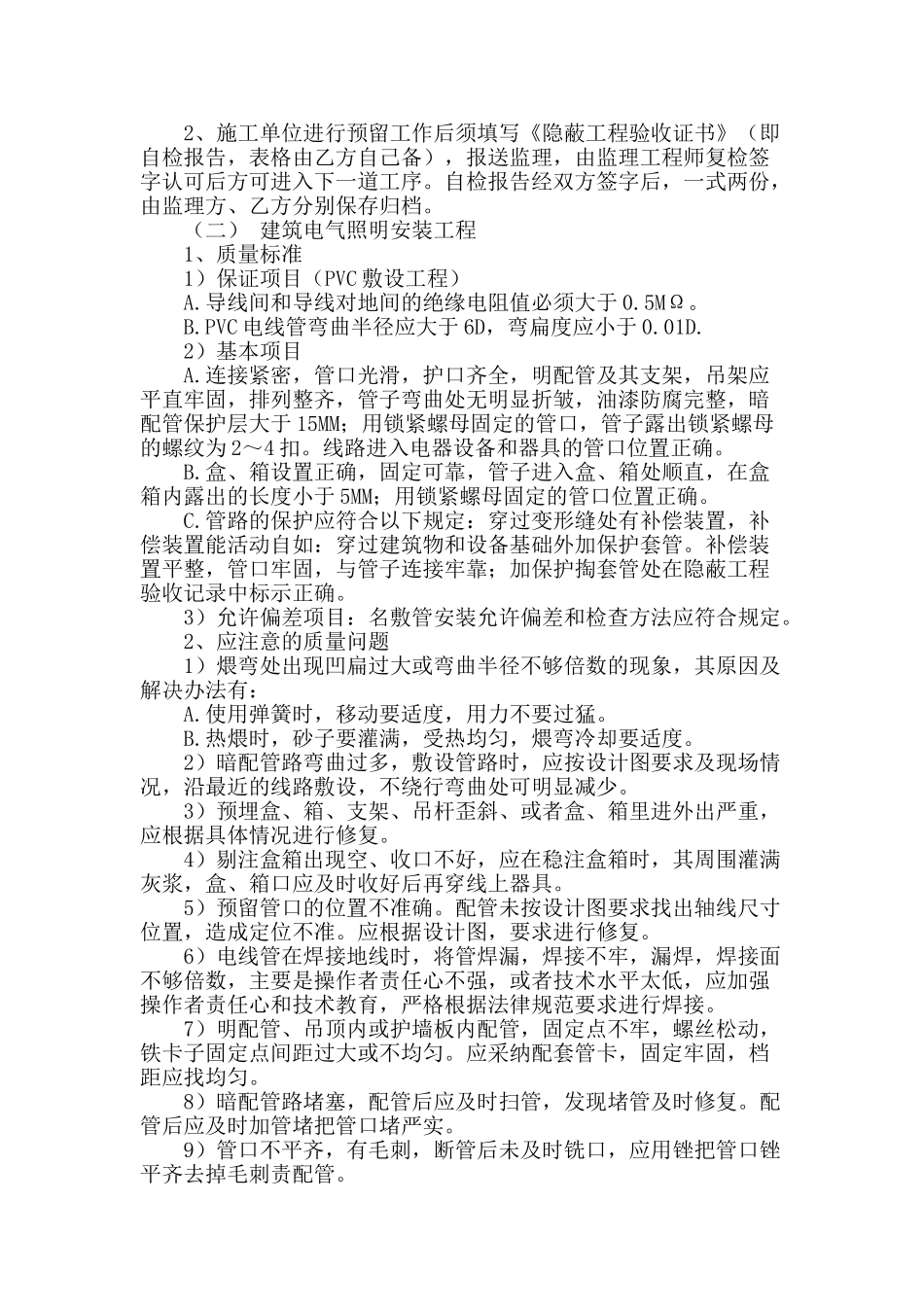

2、施工单位进行预留工作后须填写《隐蔽工程验收证书》(即自检报告,表格由乙方自己备),报送监理,由监理工程师复检签字认可后方可进入下一道工序
自检报告经双方签字后,一式两份,由监理方、乙方分别保存归档
(二) 建筑电气照明安装工程 1、质量标
