临 水 施 工 方 案 交 底出 席 人 员 :交 底 人 :交 底 地 点 : 项 目 会 议 室 交 底 时间 : 2025 年 1 月 10 日一、工程概况:北 京 昌 平 移 动 通 信 楼 工 程 位 于 北 京 昌 平 区 ,建 筑 面 积 14185
工 程 地 下 1 层 , 地 上 10 层 ,檐 高 52
结 构 形 式 为 现 浇 框 架 结 构
二、施工临时用水及消防设计方案和平面布置:1、生活用水由市政自来水管网直接供给
2、施工用水由市政自来水管网供给、蓄水箱、蓄水箱的水通过加压水泵,送给用水点及消防用水
施工用水管网内超压部分通过安全泄压阀排回蓄水箱
00 以上消防管道布置图
三、主要材料及设备用量表:序号名 称 及 规格单位数量备 注1储 水 箱座14000m×2500m×2000m ( 有 效 容 积20 立 方 米 )座12000m×2000m×1250m ( 有 效 容 积5 立 方 米 )2立 式 多 级泵 65DLX8台2Q=120M3/h,H=80m,N=22kw,n=1450r/min3消 火 栓 DN65套104地 下 式 消火 栓 DN65套4四、施工临时用水施工方案5
1 工艺流程:施工准备——水泵房施工——水泵房配管——外管网施工——系统试压——调试5
1 施工准备:熟悉现场情况,根据临水施工图准备好设备、材料、机具等,施工方法及验收法律规范也应根据正式的管道施工及验收,对施工人员进行安全教育及技术交底

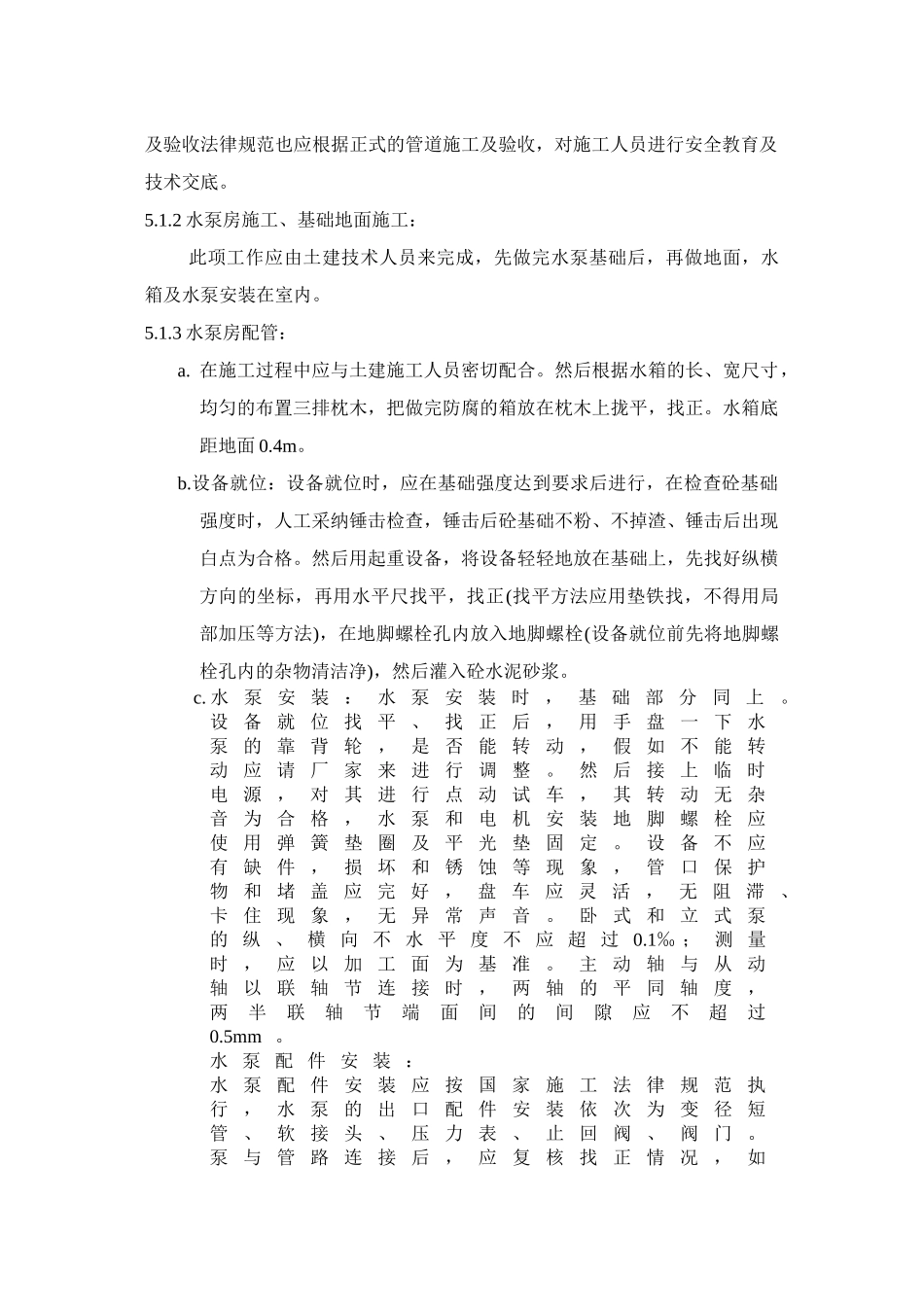

2 水泵房施工、基础地面施工:此项工作应由土建技术人员来完成,先做完水泵基础后,再做地面,水箱及水泵安装在室内
3 水泵房配管:a
在施工过程中应与土建施工人员密切配合
然后根据水箱的长、宽尺寸,均匀的布置三排枕木,把做完防腐的箱放在枕木上拢平,找正
