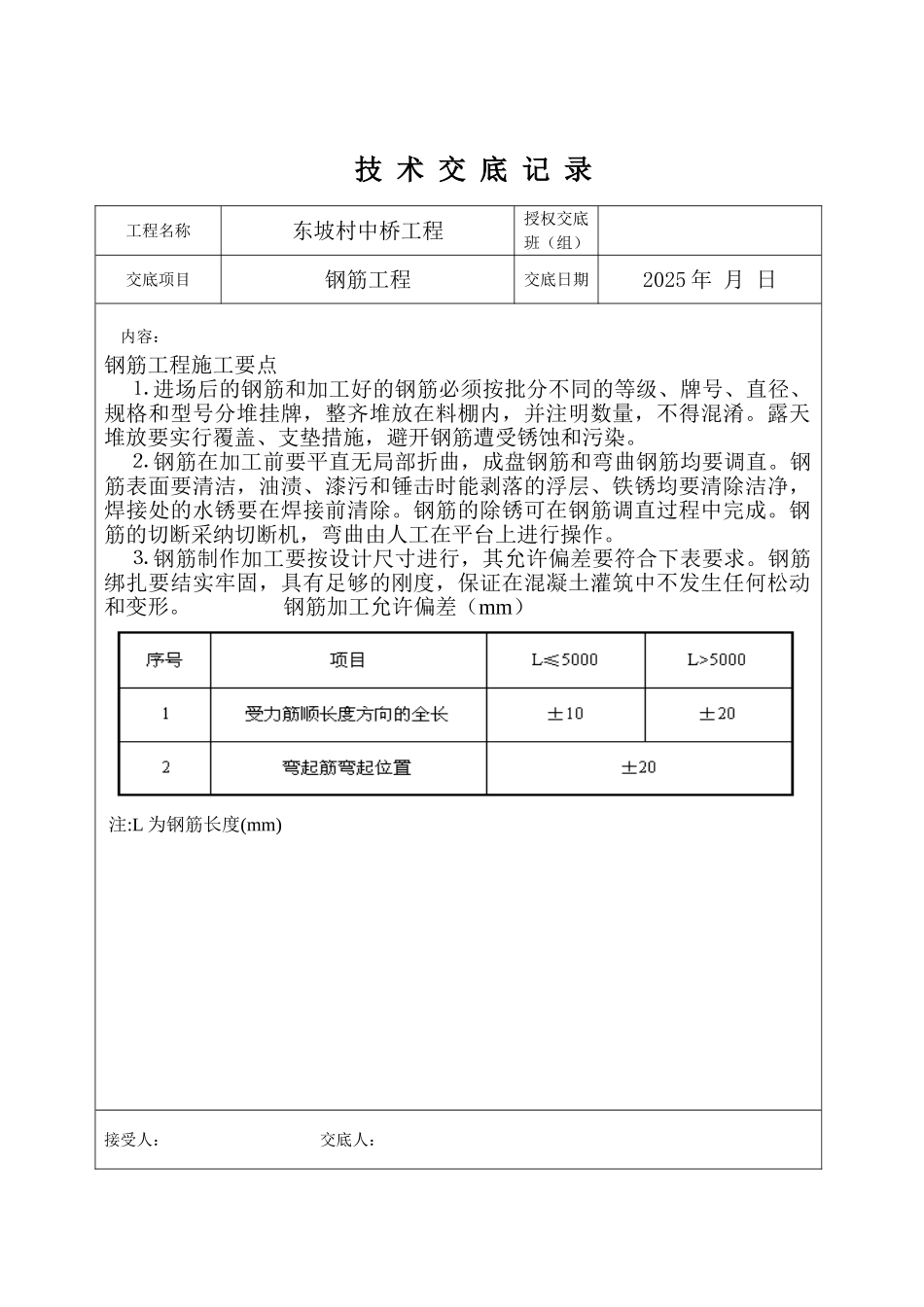

技 术 交 底 记 录工程名称东坡村中桥工程授权交底班(组)交底项目钢筋工程交底日期2025 年 月 日内容:钢筋工程施工要点 ⒈ 进场后的钢筋和加工好的钢筋必须按批分不同的等级、牌号、直径、规格和型号分堆挂牌,整齐堆放在料棚内,并注明数量,不得混淆
露天堆放要实行覆盖、支垫措施,避开钢筋遭受锈蚀和污染
⒉ 钢筋在加工前要平直无局部折曲,成盘钢筋和弯曲钢筋均要调直
钢筋表面要清洁,油渍、漆污和锤击时能剥落的浮层、铁锈均要清除洁净,焊接处的水锈要在焊接前清除
钢筋的除锈可在钢筋调直过程中完成
钢筋的切断采纳切断机,弯曲由人工在平台上进行操作
⒊ 钢筋制作加工要按设计尺寸进行,其允许偏差要符合下表要求
钢筋绑扎要结实牢固,具有足够的刚度,保证在混凝土灌筑中不发生任何松动和变形

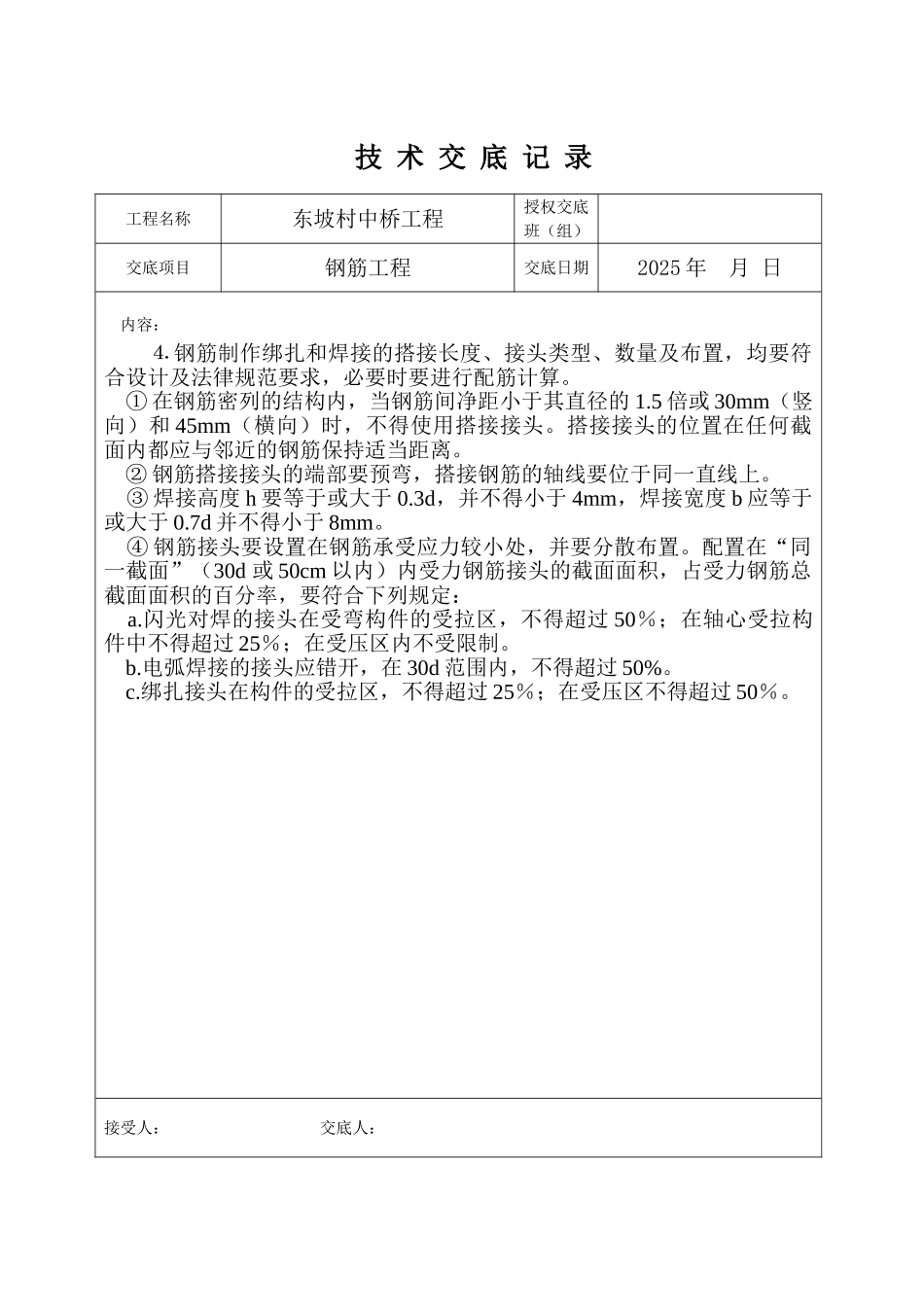

钢筋加工允许偏差(mm) 注:L 为钢筋长度(mm)接受人: 交底人:技 术 交 底 记 录工程名称东坡村中桥工程授权交底班(组)交底项目钢筋工程交底日期2025 年 月 日内容:⒋ 钢筋制作绑扎和焊接的搭接长度、接头类型、数量及布置,均要符合设计及法律规范要求,必要时要进行配筋计算
① 在钢筋密列的结构内,当钢筋间净距小于其直径的 1
5 倍或 30mm(竖向)和 45mm(横向)时,不得使用搭接接头
搭接接头的位置在任何截面内都应与邻近的钢筋保持适当距离
② 钢筋搭接接头的端部要预弯,搭接钢筋的轴线要位于同一直线上
③ 焊接高度 h 要等于或大于 0
3d,并不得小于 4mm,焊接宽度 b 应等于或大于 0
7d 并不得小于 8mm
④ 钢筋接头要设置在钢筋承受应力较小处,并要分散布置
配置在“同一截面”(30d 或 50cm 以内)内受力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,要符合下列规定: a

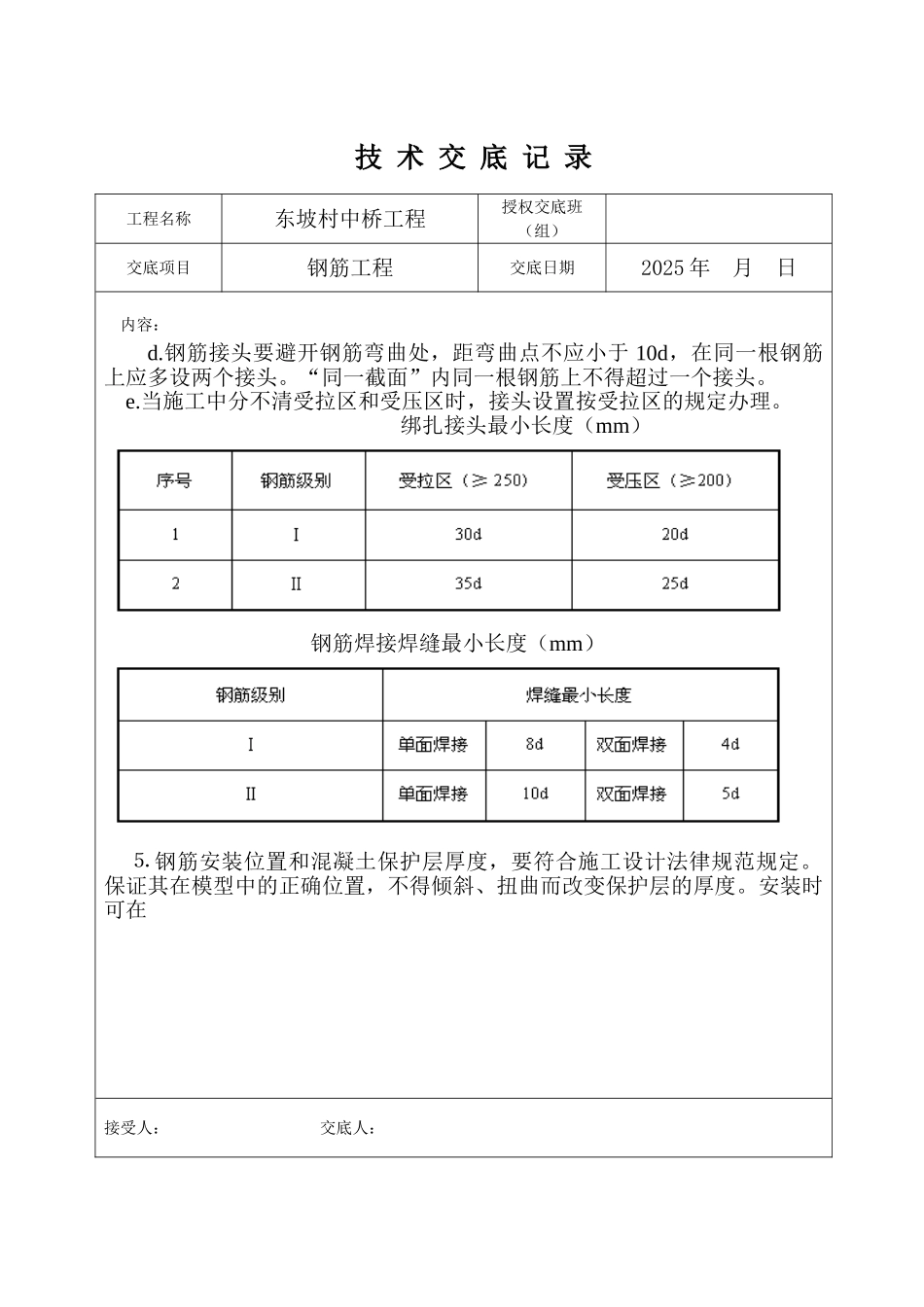

闪光对焊的接头在受弯构件的受拉区,不得超过 50%;在轴心受拉构件中不得超过
