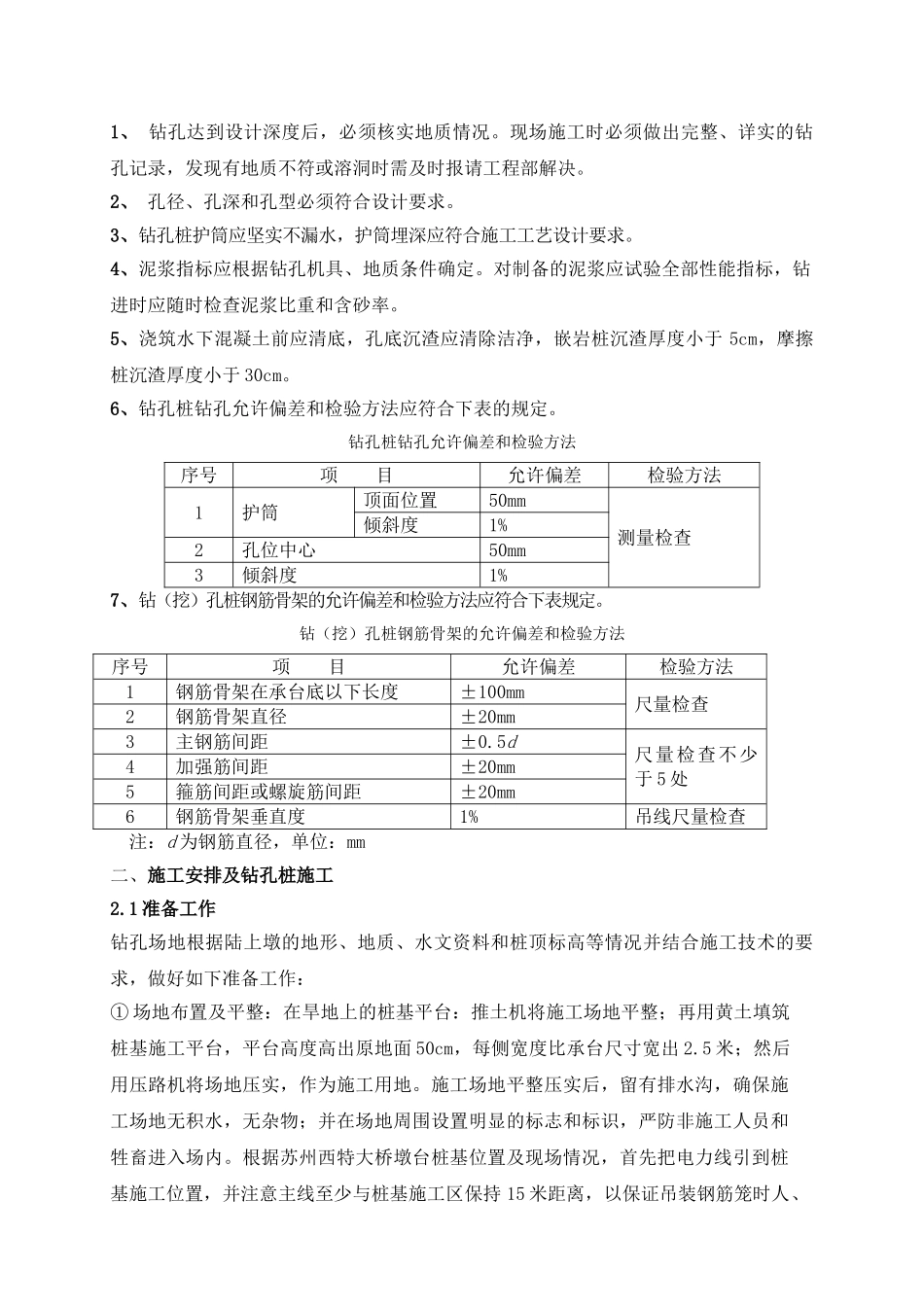

技 术 交 底 书单位:中铁十一局神华新准铁路巴准线施工一标项目经理部 编号:主送单位南圪台中桥施工队第 1 页 工程名称钻孔桩日 期2025 年 3 月一、质量、技术标准二、施工安排及钻孔桩施工三、工注意事项及事故处理四、质量保证措施五、安全保证措施六、环境保护、水土保持措施编制: 复核: 签收: 年 月 日注:①对重点工程、关键部位及质量要求高的特别工程除口头交底外,还要以书面形式进行交底。 ②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。一、质量、技术标准:1、 钻孔达到设计深度后,必须核实地质情况。现场施工时必须做出完整、详实的钻孔记录,发现有地质不符或溶洞时需及时报请工程部解决。2、 孔径、孔深和孔型必须符合设计要求。3、钻孔桩护筒应坚实不漏水,护筒埋深应符合施工工艺设计要求。4、泥浆指标应根据钻孔机具、地质条件确定。对制备的泥浆应试验全部性能指标,钻进时应随时检查泥浆比重和含砂率。5、浇筑水下混凝土前应清底,孔底沉渣应清除洁净,嵌岩桩沉渣厚度小于 5cm,摩擦桩沉渣厚度小于 30cm。6、钻孔桩钻孔允许偏差和检验方法应符合下表的规定。钻孔桩钻孔允许偏差和检验方法序号项 目允许偏差检验方法1护筒顶面位置50mm测量检查倾斜度1%2孔位中心50mm3倾斜度1% 7、钻(挖)孔桩钢筋骨架的允许偏差和检验方法应符合下表规定。钻(挖)孔桩钢筋骨架的允许偏差和检验方法序号项 目允许偏差检验方法1钢筋骨架在承台底以下长度±100mm尺量检查2钢筋骨架直径±20mm3主钢筋间距±0.5d尺量检查不少于 5 处4加强筋间距±20mm5箍筋间距或螺旋筋间距±20mm6钢筋骨架垂直度1%吊线尺量检查注:d 为钢筋直径,单位:mm二、施工安排及钻孔桩施工 2.1 准备工作钻孔场地根据陆上墩的地形、地质、水文资料和桩顶标高等情况并结合施工技术的要求,做好如下准备工作:① 场地布置及平整:在旱地上的桩基平台:推土机将施工场地平整;再用黄土填筑桩基施工平台,平台高度高出原地面 50cm,每侧宽度比承台尺寸宽出 2.5 米;然后用压路机将场地压实,作为施工用地。施工场地平整压实后,留有排水沟,确保施工场地无积水,无杂物;并在场地周围设置明显的标志和标识,严防非施工人员和牲畜进入场内。根据苏州西特大桥墩台桩基位置及现场情况,首先把电力线引到桩基施工位置,并注意主线至少与桩基施工区保持 15 米距离,以保证吊装钢筋笼时人、机安全,并在大桥...
