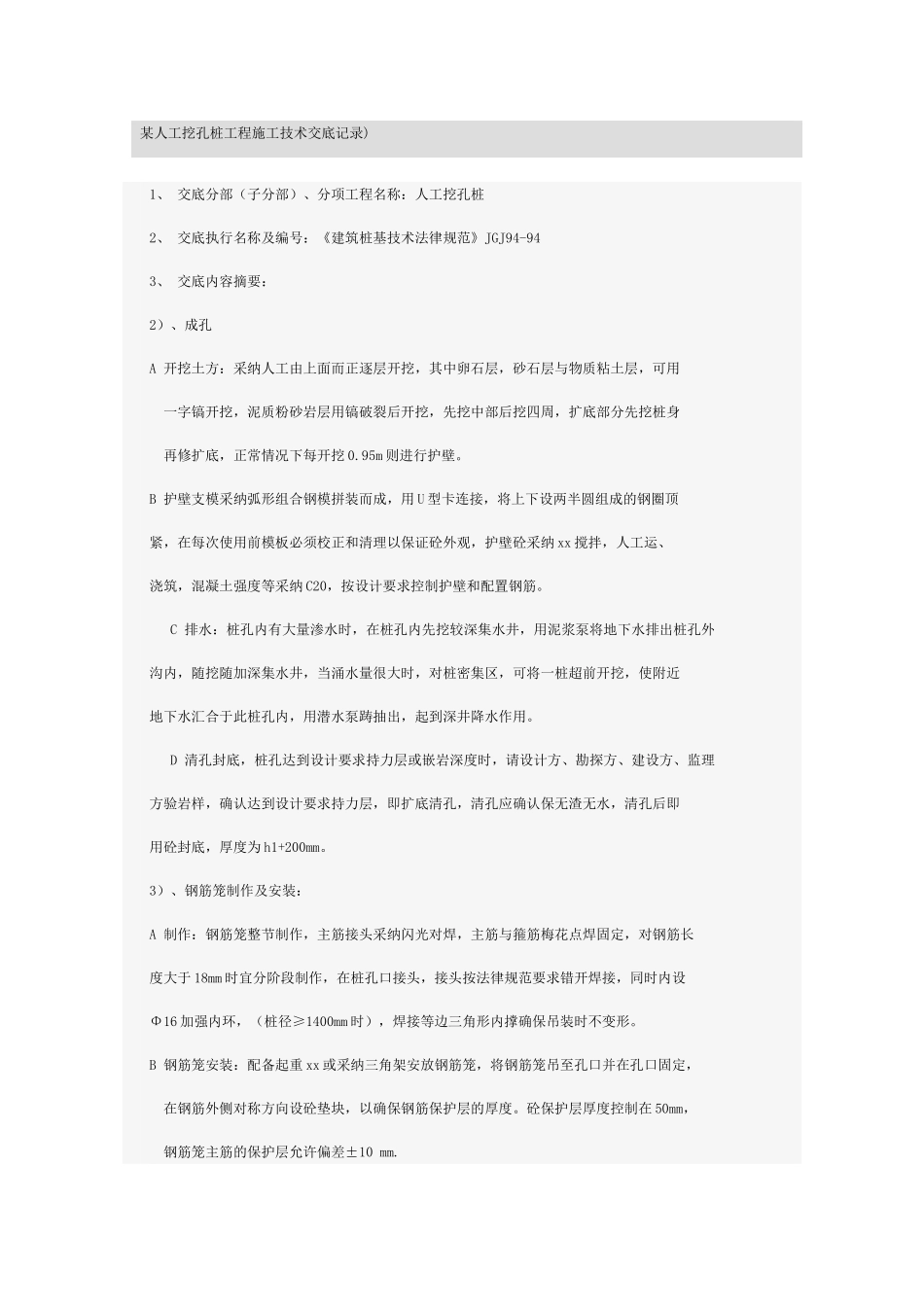

某人工挖孔桩工程施工技术交底记录)1、 交底分部(子分部)、分项工程名称:人工挖孔桩2、 交底执行名称及编号:《建筑桩基技术法律规范》JGJ94-943、 交底内容摘要:2)、成孔A 开挖土方:采纳人工由上面而正逐层开挖,其中卵石层,砂石层与物质粘土层,可用 一字镐开挖,泥质粉砂岩层用镐破裂后开挖,先挖中部后挖四周,扩底部分先挖桩身 再修扩底,正常情况下每开挖 0
95m 则进行护壁
B 护壁支模采纳弧形组合钢模拼装而成,用 U 型卡连接,将上下设两半圆组成的钢圈顶紧,在每次使用前模板必须校正和清理以保证砼外观,护壁砼采纳 xx 搅拌,人工运、浇筑,混凝土强度等采纳 C20,按设计要求控制护壁和配置钢筋
C 排水:桩孔内有大量渗水时,在桩孔内先挖较深集水井,用泥浆泵将地下水排出桩孔外沟内,随挖随加深集水井,当涌水量很大时,对桩密集区,可将一桩超前开挖,使附近地下水汇合于此桩孔内,用潜水泵踌抽出,起到深井降水作用
D 清孔封底,桩孔达到设计要求持力层或嵌岩深度时,请设计方、勘探方、建设方、监理方验岩样,确认达到设计要求持力层,即扩底清孔,清孔应确认保无渣无水,清孔后即用砼封底,厚度为 h1+200mm
3)、钢筋笼制作及安装:A 制作:钢筋笼整节制作,主筋接头采纳闪光对焊,主筋与箍筋梅花点焊固定,对钢筋长度大于 18mm 时宜分阶段制作,在桩孔口接头,接头按法律规范要求错开焊接,同时内设Φ16 加强内环,(桩径≥1400mm 时),焊接等边三角形内撑确保吊装时不变形
B 钢筋笼安装:配备起重 xx 或采纳三角架安放钢筋笼,将钢筋笼吊至孔口并在孔口固定, 在钢筋外侧对称方向设砼垫块,以确保钢筋保护层的厚度
砼保护层厚度控制在 50mm, 钢筋笼主筋的保护层允许偏差±10 mm
4)、桩芯砼灌注:砼采纳集中搅拌,输送泵输送

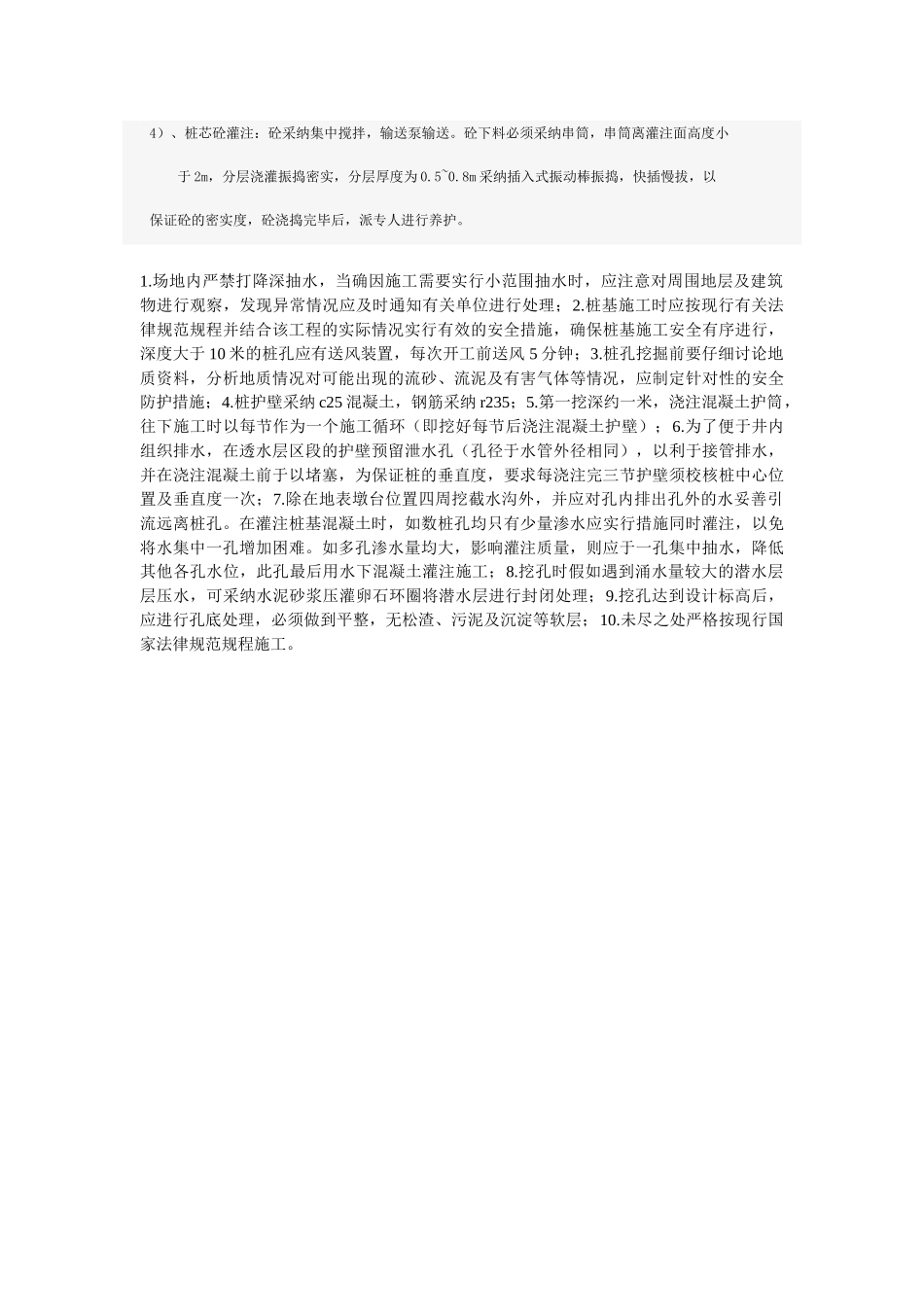

砼下料必须采纳串筒,串筒离灌注面高度小 于 2m,分
