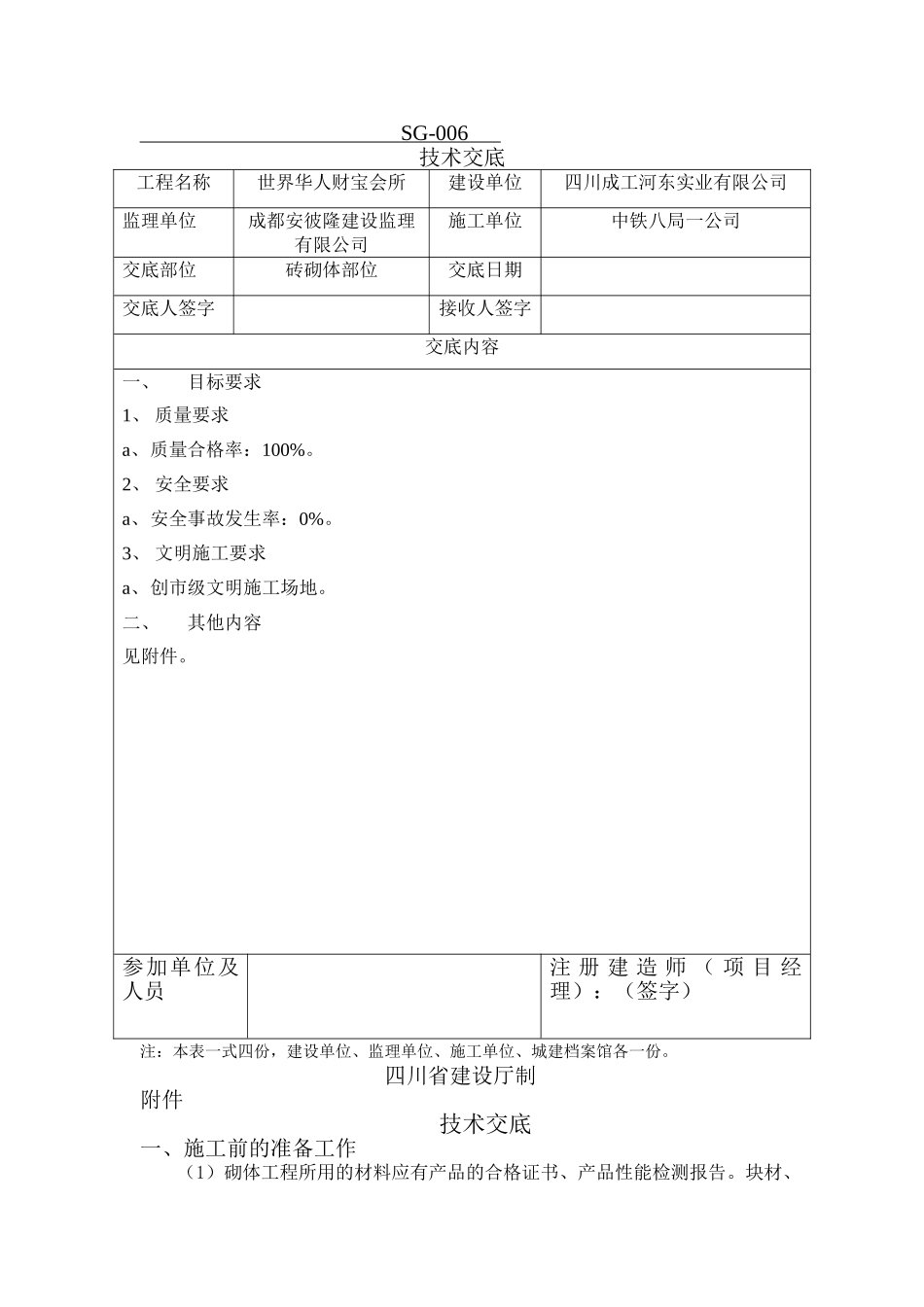

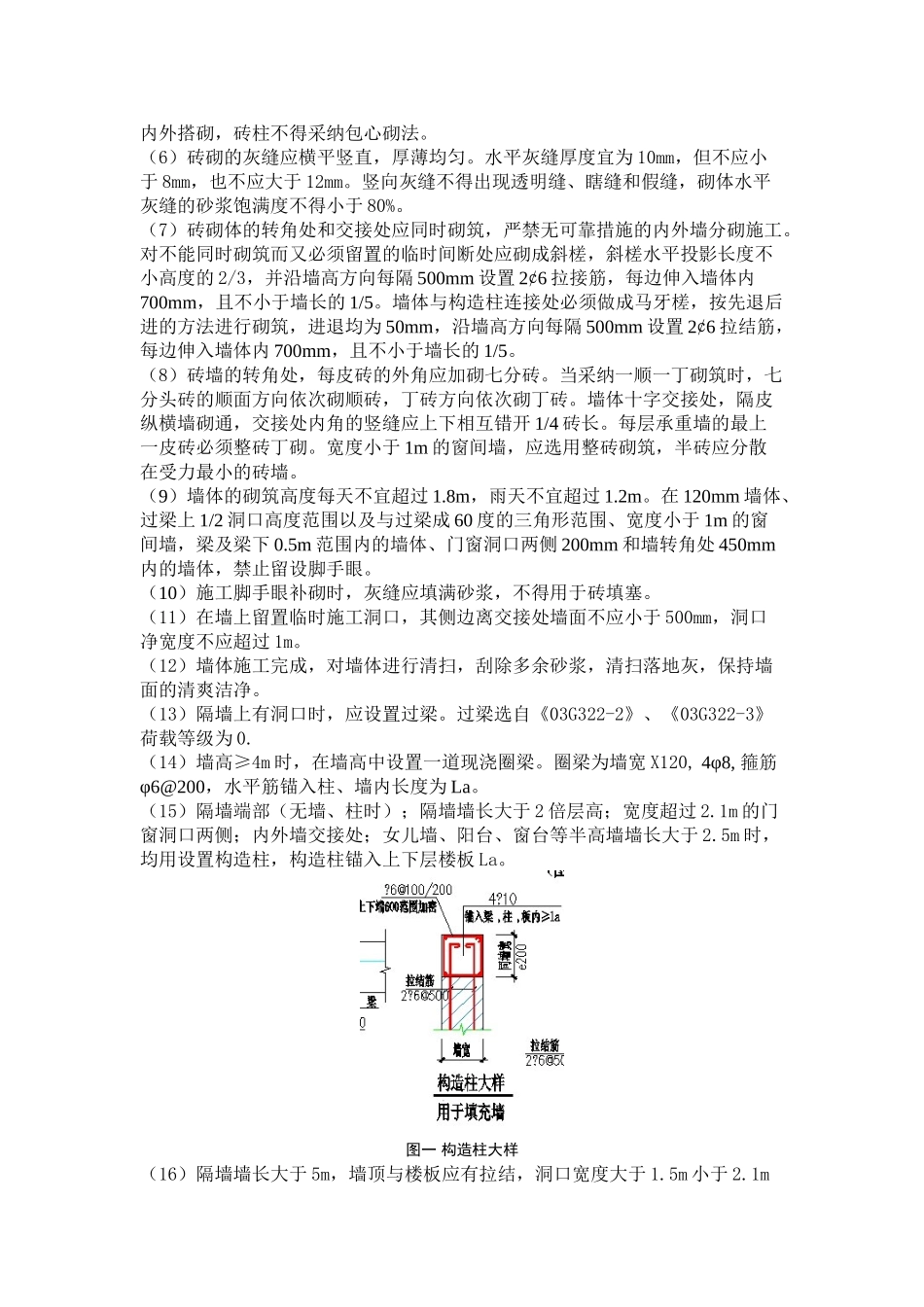

SG-006 技术交底工程名称世界华人财宝会所建设单位四川成工河东实业有限公司监理单位成都安彼隆建设监理有限公司施工单位中铁八局一公司交底部位砖砌体部位交底日期交底人签字接收人签字交底内容一、目标要求1、 质量要求a、质量合格率:100%。2、 安全要求a、安全事故发生率:0%。3、 文明施工要求a、创市级文明施工场地。二、其他内容见附件。参加单位及人员注 册 建 造 师 ( 项 目 经理):(签字) 注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。 四川省建设厅制 附件技术交底一、施工前的准备工作(1)砌体工程所用的材料应有产品的合格证书、产品性能检测报告。块材、水泥、钢筋、外加剂等尚应有材料的主要性能的进场复验报告。严禁使用国家明令淘汰的材料。(2)水泥进场使用前,应分批对其强度、安定性进行复验。检验批应以同一生产厂家、同一编号为一批。当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。不同品种的水泥,不得混合使用。(3)为了尽量减少资金的占用,同时又不影响工期,材料按每层楼需要量分次进行采购。领工员根据工程数量和工期要求确定班组作息制,合理安排班组人员。同时,必须对施工作业人员进行技术和安全教育。(4)材料选用:地下室墙体选用 M5 水泥砂浆,MU10 烧结页岩砖。外围护墙及内墙采纳烧结页岩空心砖(密度等级为 800 级,12 孔及以上,强度等级用于外墙、厨房、卫生间为 MU5,其余为 MU3.0),M5 混合砂浆。二、施工方法(1)砖到场后必须先进行浇水润湿,浇水至砍砖后有 2cm 干心为宜。(2)工艺流程:抄平——放线——立皮数杆——摆样砖——铺灰砌筑。抄平:砌砖墙前,先在基础面或楼面上按标准的水准点定出各层标高,并用水泥砂浆或 C10 细石混凝土找平。放线:建筑物底层墙身可按龙门板上轴线定位钉为准拉麻线,沿麻线挂下线锤,将墙身中心轴线放到基础面上,并据此墙身中心轴线为准弹出纵横墙身边线,并定出门洞口位置。为保证各楼层墙身轴线的重合,并与基础定位轴线一致,可利用预告引测在外墙面上的墙身中心轴线,借助于经纬仪把墙身中心轴线引测到楼层上去;或用线锤挂,对准外墙面上的墙身中心轴线,从而向上引测。轴线的引测是放线的关键,必须按图纸要求尺寸用钢皮尺进行校核。然后,按楼层墙身中心线,弹出各墙边线,划出门窗洞口位置。 立皮数杆:立皮数杆可以控制每...
