技 术 交 底 记 录施表 7

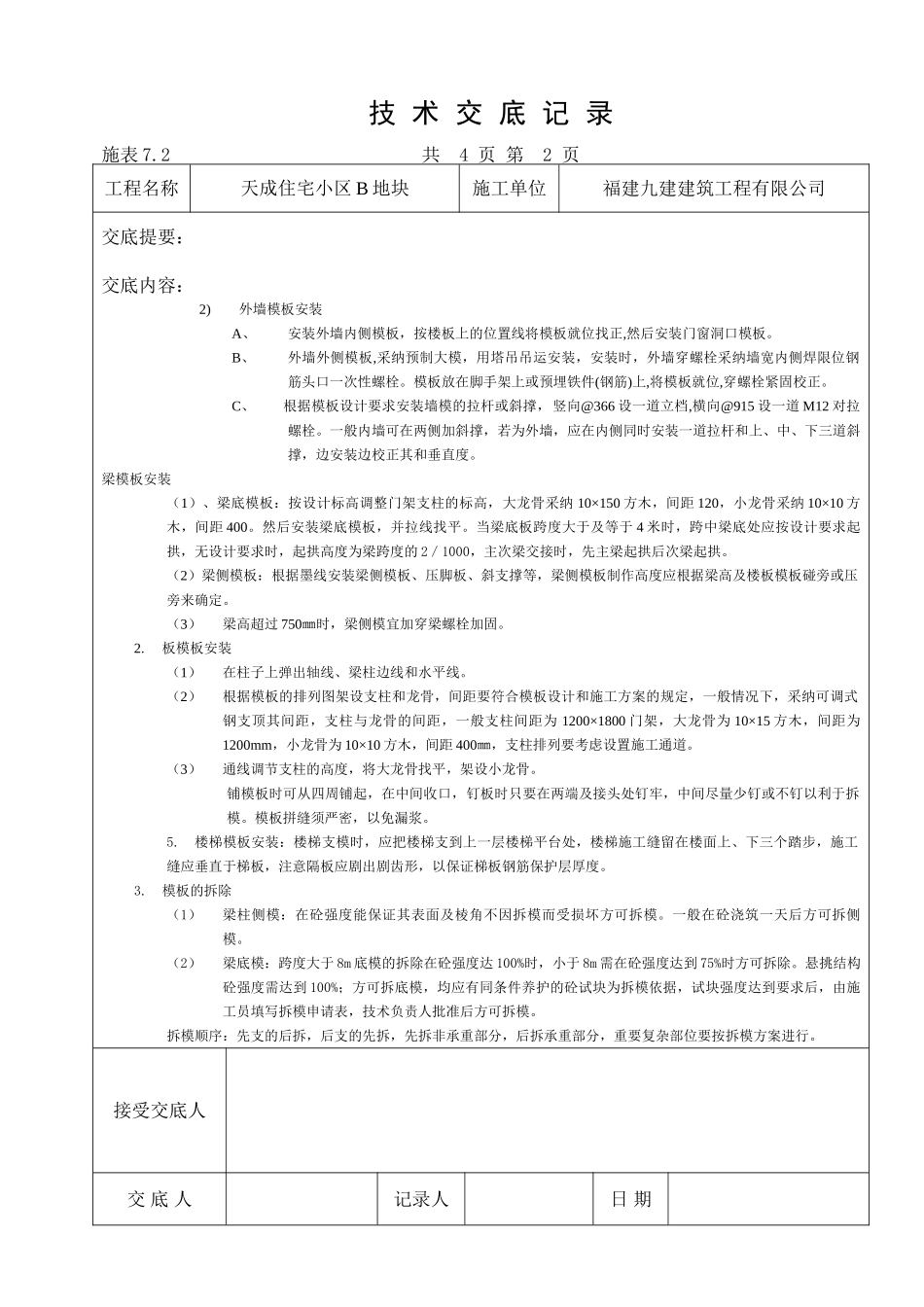

2 共 4 页 第 1 页工程名称天成住宅小区 B 地块施工单位福建九建建筑工程有限公司交底提要:模板工程的施工准备、操作工艺、质量标准、施工注意事项
交底内容:一、 施工准备1. 熟悉相关图纸、会审纪要、相关设计变更内容及模板方案
2. 材料(1)915×1830 九夹板及同本工程柱、梁截面尺寸相吻合的各种型号九夹板,100×100 ,50×100 ,70×100木枋
(2)支架系统:木支架或各种定型桁架、支柱、托具、卡具、螺栓、钢门式架、碗扣架、钢管、扣件等
3. 作业条件(1)根据图纸要求,放好轴线及模板边线,定好水平控制标高,并在放线完毕的柱位置四个角墙角、墙边每隔 0
0 按墨线用角钢或>Ø14 钢筋焊牢来控制柱墙截面
(2)墙、柱钢筋绑扎完毕,水电管及预埋件已安装完毕,绑好钢筋保护层垫块,并办完钢筋工程隐蔽验收手续
二. 操作工艺1. 柱模安装(1)依据柱放线墨线,焊好限位角钢
按放线位置钉好压脚板,并按图尺寸制作侧模板后,安装柱模板,调整标高
(2)柱模外侧用立档和横档加箍,立档和横档均用 100×100 方木,立档间距为 400,当间距超过部分<400 时,应再增加一道,横档间距为 500,两边用 M10 对拉杆锁紧
2. 剪力墙模板安装(1)施工顺序:一般为先内墙后外墙
按图尺寸制作侧模板后按放线位置安装,一般选择一面先装,立竖档,横档及斜撑钉木板,在顶部用线锤吊直,拉线找平,撑牢钉实
(2)墙模板背楞采纳 10×10 方木
立档间距为 300~400,横档@915 设一道,并排两根 10×10 方木,用 M10时拉螺栓卡紧,水平间距@366
(3) 模板安装:1)内墙模板安装:安装内横墙、内纵墙模板A、根据先横墙后纵墙的安装顺序,将内侧模板用塔吊吊至安装位置初步就位,用撬杆按墙位线调整模板位置,用靠尺板测直校正,用线捶
