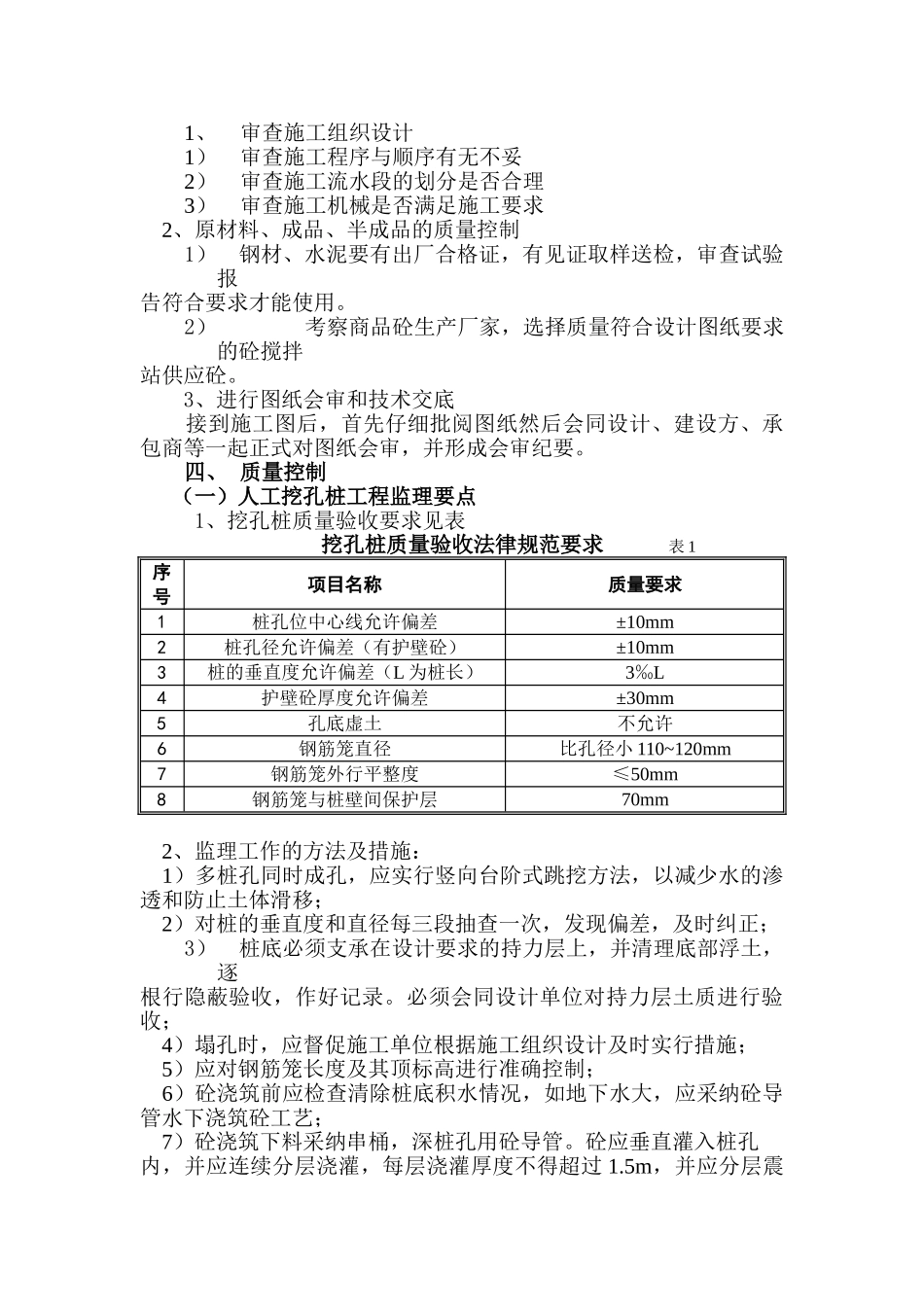

目 录一.工程项目概况二.监理工作依据三.监控细则四.质量控制(一)人工挖孔桩(二)地下室防水工程监理要点(三)大体积砼施工监理要点(四)模板工程质量控制要点(五)钢筋工程施工质量控制要点(六)混凝土工程质量控制要点五.进度控制六.投资控制七.合同管理八. 监理工作程序一、 工程概况 1、项目名称:佛山信息大厦2、项目地点:佛山市汾江南路3、工程规模:地下室 1 层,主楼 25 层,建筑面积 39000M2。4、工程造价:约 1 亿元人民币 5、质量目标:省优良样板工程,争创鲁班奖6、建设单位:佛山市电信局 设计单位:南海市建筑设计院 施工单位:广州市第四建筑有限公司 监理单位:广东工程建设监理公司二、 监理工作依据:1、工程承包合同文件;2、设计文件;3、国家及政府有关部门颁布的有关质量管理方面的法律、法规性文件; 4、工程项目质量检验评定标准; 4、有关工程材料、半成品和构配件质量控制方面的专门技术法规性依据;; 5、控制施工工序质量等方面的技术法规性依据。三、 监控细则1、审查施工组织设计1)审查施工程序与顺序有无不妥2)审查施工流水段的划分是否合理3)审查施工机械是否满足施工要求 2、原材料、成品、半成品的质量控制1)钢材、水泥要有出厂合格证,有见证取样送检,审查试验报告符合要求才能使用。2)考察商品砼生产厂家,选择质量符合设计图纸要求的砼搅拌站供应砼。 3、进行图纸会审和技术交底 接到施工图后,首先仔细批阅图纸然后会同设计、建设方、承包商等一起正式对图纸会审,并形成会审纪要。四、 质量控制 (一)人工挖孔桩工程监理要点 1、挖孔桩质量验收要求见表 挖孔桩质量验收法律规范要求 表 1序号项目名称质量要求1桩孔位中心线允许偏差±10mm2桩孔径允许偏差(有护壁砼)±10mm3桩的垂直度允许偏差(L 为桩长)3‰L4护壁砼厚度允许偏差±30mm5孔底虚土不允许6钢筋笼直径比孔径小 110~120mm7钢筋笼外行平整度≤50mm8钢筋笼与桩壁间保护层70mm 2、监理工作的方法及措施: 1)多桩孔同时成孔,应实行竖向台阶式跳挖方法,以减少水的渗透和防止土体滑移; 2)对桩的垂直度和直径每三段抽查一次,发现偏差,及时纠正;3)桩底必须支承在设计要求的持力层上,并清理底部浮土,逐根行隐蔽验收,作好记录。必须会同设计单位对持力层土质进行验收; 4)塌孔时,应督促施工单位根据施工组织设计及时实行措施; 5)应对钢筋笼长度及其顶标高进行准确控制; 6...
