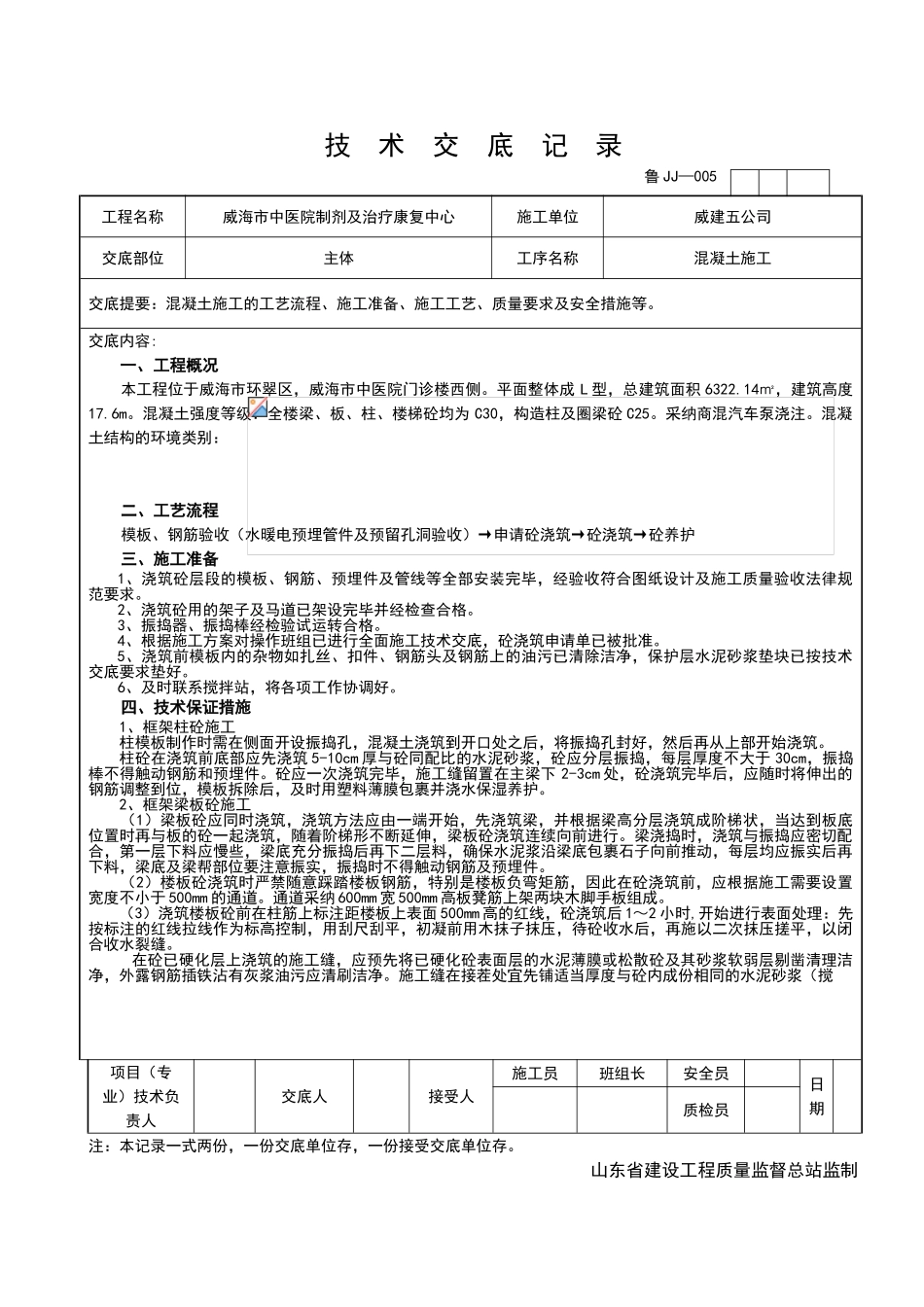

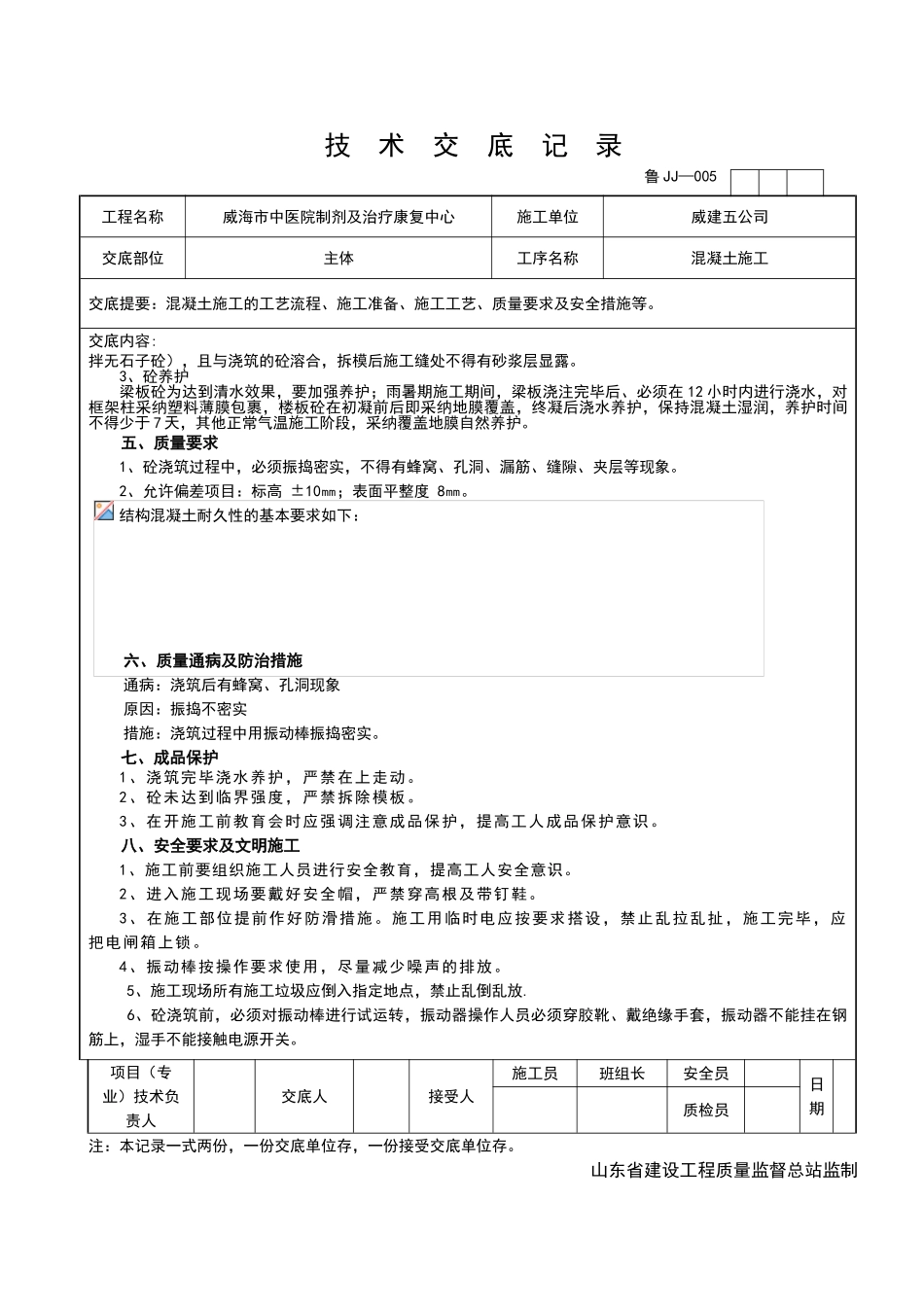

技 术 交 底 记 录 工程名称威海市中医院制剂及治疗康复中心施工单位威建五公司交底部位主体工序名称混凝土施工交底提要:混凝土施工的工艺流程、施工准备、施工工艺、质量要求及安全措施等。交底内容:一、工程概况本工程位于威海市环翠区,威海市中医院门诊楼西侧。平面整体成 L 型,总建筑面积 6322.14㎡,建筑高度17.6m。混凝土强度等级:全楼梁、板、柱、楼梯砼均为 C30,构造柱及圈梁砼 C25。采纳商混汽车泵浇注。混凝土结构的环境类别:二、工艺流程模板、钢筋验收(水暖电预埋管件及预留孔洞验收)→申请砼浇筑→砼浇筑→砼养护 三、施工准备1、浇筑砼层段的模板、钢筋、预埋件及管线等全部安装完毕,经验收符合图纸设计及施工质量验收法律规范要求。2、浇筑砼用的架子及马道已架设完毕并经检查合格。3、振捣器、振捣棒经检验试运转合格。4、根据施工方案对操作班组已进行全面施工技术交底,砼浇筑申请单已被批准。5、浇筑前模板内的杂物如扎丝、扣件、钢筋头及钢筋上的油污已清除洁净,保护层水泥砂浆垫块已按技术交底要求垫好。6、及时联系搅拌站,将各项工作协调好。四、技术保证措施1、框架柱砼施工柱模板制作时需在侧面开设振捣孔,混凝土浇筑到开口处之后,将振捣孔封好,然后再从上部开始浇筑。柱砼在浇筑前底部应先浇筑 5-10cm 厚与砼同配比的水泥砂浆,砼应分层振捣,每层厚度不大于 30cm,振捣棒不得触动钢筋和预埋件。砼应一次浇筑完毕,施工缝留置在主梁下 2-3cm 处,砼浇筑完毕后,应随时将伸出的钢筋调整到位,模板拆除后,及时用塑料薄膜包裹并浇水保湿养护。2、框架梁板砼施工 (1)梁板砼应同时浇筑,浇筑方法应由一端开始,先浇筑梁,并根据梁高分层浇筑成阶梯状,当达到板底位置时再与板的砼一起浇筑,随着阶梯形不断延伸,梁板砼浇筑连续向前进行。梁浇捣时,浇筑与振捣应密切配合,第一层下料应慢些,梁底充分振捣后再下二层料,确保水泥浆沿梁底包裹石子向前推动,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。 (2)楼板砼浇筑时严禁随意踩踏楼板钢筋,特别是楼板负弯矩筋,因此在砼浇筑前,应根据施工需要设置宽度不小于 500mm 的通道。通道采纳 600mm 宽 500mm 高板凳筋上架两块木脚手板组成。(3)浇筑楼板砼前在柱筋上标注距楼板上表面 500mm 高的红线,砼浇筑后 1~2 小时,开始进行表面处理:先按标注的红线拉线作为标高控制,用刮尺刮平,初凝...
