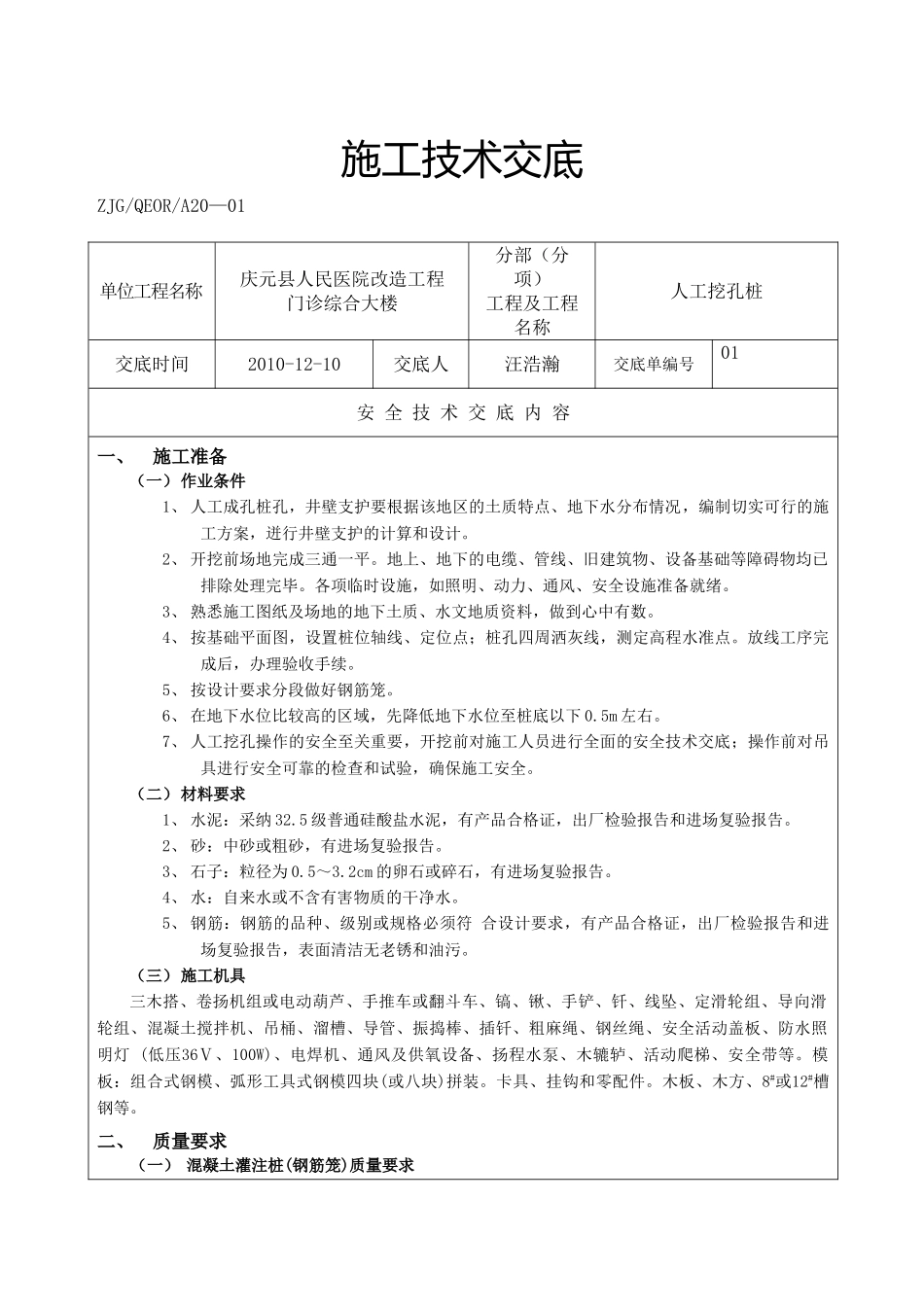

施工技术交底ZJG/QEOR/A20—01单位工程名称庆元县人民医院改造工程门诊综合大楼分部(分项)工程及工程名称人工挖孔桩交底时间2010-12-10交底人汪浩瀚交底单编号01安 全 技 术 交 底 内 容一、施工准备(一)作业条件1、 人工成孔桩孔,井壁支护要根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,迸行井壁支护的计算和设计
2、 开挖前场地完成三通一平
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕
各项临时设施,如照明、动力、通风、安全设施准备就绪
3、 熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数
4、 按基础平面图,设置桩位轴线、定位点;桩孔四周洒灰线,测定高程水准点
放线工序完成后,办理验收手续
5、 按设计要求分段做好钢筋笼
6、 在地下水位比较高的区域,先降低地下水位至桩底以下 0
7、 人工挖孔操作的安全至关重要,开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全
(二)材料要求1、 水泥:采纳 32
5 级普通硅酸盐水泥,有产品合格证,出厂检验报告和进场复验报告
2、 砂:中砂或粗砂,有进场复验报告
3、 石子:粒径为 0
2cm 的卵石或碎石,有进场复验报告
4、 水:自来水或不含有害物质的干净水
5、 钢筋:钢筋的品种、级别或规格必须符 合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污
(三)施工机具三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯 (低压36Ⅴ、100W)、电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全带等
模板:组合式钢模、弧形工具式钢模四块(或八块)拼装
