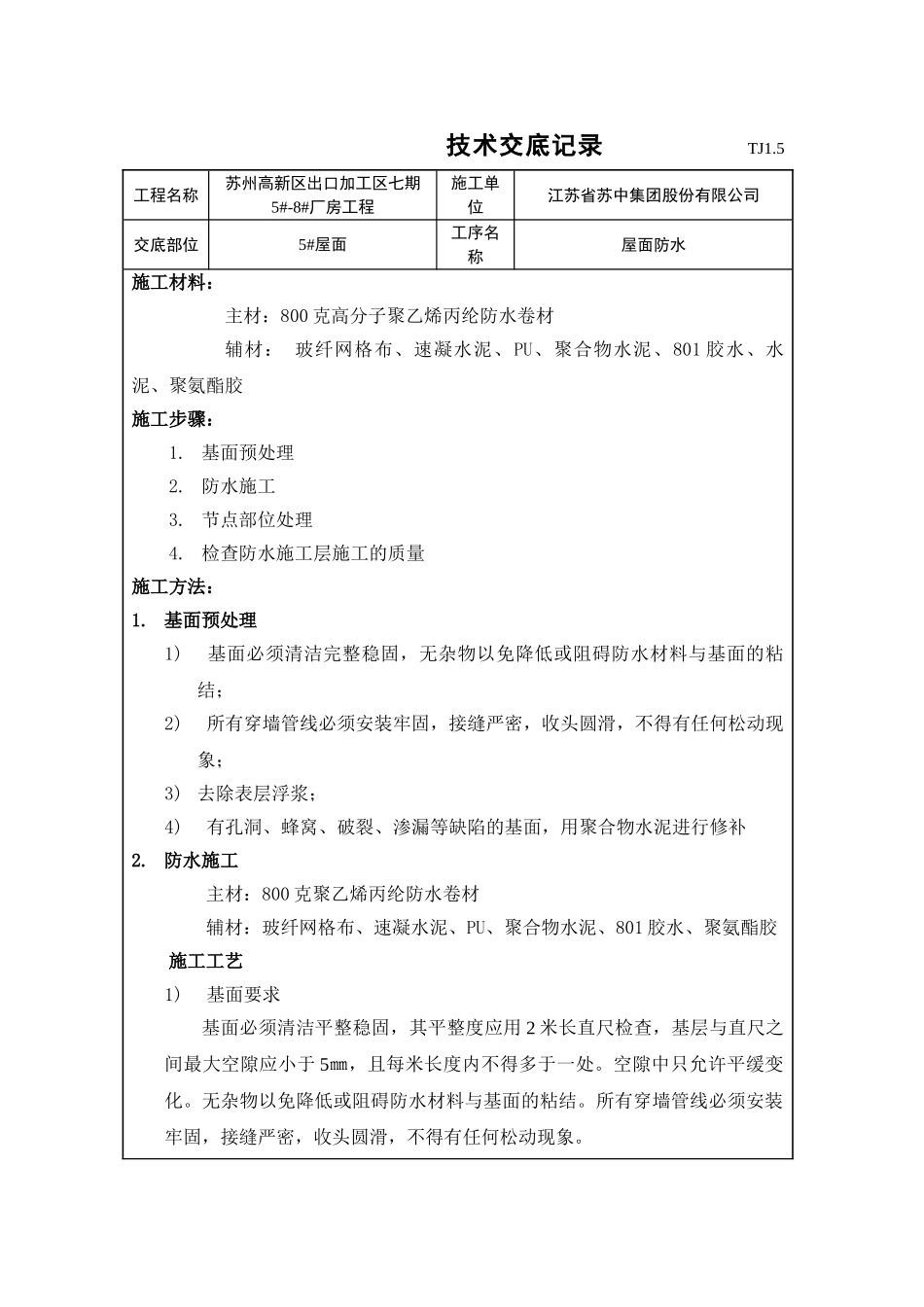

技术交底记录 TJ1
5工程名称苏州高新区出口加工区七期5#-8#厂房工程施工单位江苏省苏中集团股份有限公司交底部位5#屋面工序名称屋面防水施工材料:主材:800 克高分子聚乙烯丙纶防水卷材辅材: 玻纤网格布、速凝水泥、PU、聚合物水泥、801 胶水、水泥、聚氨酯胶施工步骤:1
基面预处理2
节点部位处理4
检查防水施工层施工的质量施工方法:1
基面预处理1) 基面必须清洁完整稳固,无杂物以免降低或阻碍防水材料与基面的粘结;2) 所有穿墙管线必须安装牢固,接缝严密,收头圆滑,不得有任何松动现象; 3) 去除表层浮浆;4) 有孔洞、蜂窝、破裂、渗漏等缺陷的基面,用聚合物水泥进行修补2
防水施工主材:800 克聚乙烯丙纶防水卷材辅材:玻纤网格布、速凝水泥、PU、聚合物水泥、801 胶水、聚氨酯胶施工工艺1) 基面要求基面必须清洁平整稳固,其平整度应用 2 米长直尺检查,基层与直尺之间最大空隙应小于 5㎜,且每米长度内不得多于一处
空隙中只允许平缓变化
无杂物以免降低或阻碍防水材料与基面的粘结
所有穿墙管线必须安装牢固,接缝严密,收头圆滑,不得有任何松动现象
2) 材料配制水泥粉料:801 胶水:水=6:1:3(体积比);先将水和 801 胶水加入容器内搅拌至溶解,再加入水泥充分搅拌至均匀无颗粒,无沉淀的膏糊状;制成的水泥胶粘剂应在 4 小时内用完
3) 抹涂铺贴工艺水泥胶粘剂采纳批刮,在批刮时应保持基面潮湿,不可漏刷;边批刮边铺贴卷材,三人一组,一人批刮水泥胶粘剂,两人辅贴卷材,边用小皮滚挤压,排除卷材下面的空气
施工顺序,先低后高,先节点加固,后大面施工,保持卷材的泻水性
长边接缝搭接为 100㎜,短边接缝搭接为 120㎜,相邻短边接缝应错开 1 米以上,水平转角处(墙面与墙面的夹角)接缝距转角大于 0
3 米,附加层接缝必须与防水层接缝错开 0
