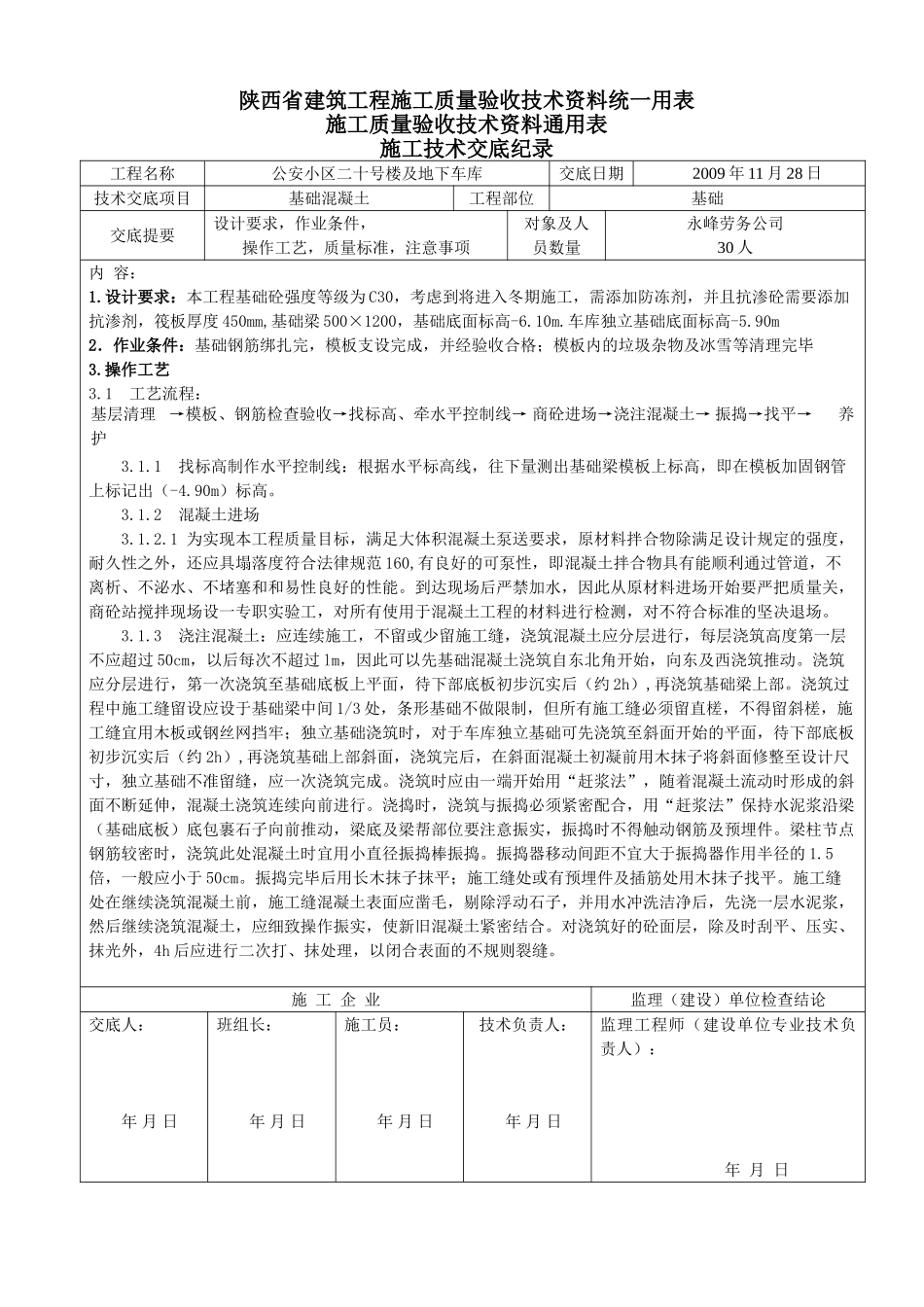

陕西省建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底纪录 工程名称公安小区二十号楼及地下车库交底日期 2009 年 11 月 28 日技术交底项目基础混凝土工程部位基础交底提要设计要求,作业条件,操作工艺,质量标准,注意事项对象及人员数量永峰劳务公司30 人内 容: 1
设计要求:本工程基础砼强度等级为 C30,考虑到将进入冬期施工,需添加防冻剂,并且抗渗砼需要添加抗渗剂,筏板厚度 450mm,基础梁 500×1200,基础底面标高-6
车库独立基础底面标高-5
90m2.作业条件:基础钢筋绑扎完,模板支设完成,并经验收合格;模板内的垃圾杂物及冰雪等清理完毕3
1 工艺流程:基层清理→模板、钢筋检查验收→找标高、牵水平控制线→ 商砼进场→浇注混凝土→ 振捣→找平→养护3
1 找标高制作水平控制线:根据水平标高线,往下量测出基础梁模板上标高,即在模板加固钢管上标记出(-4
90m)标高
2 混凝土进场3
1 为实现本工程质量目标,满足大体积混凝土泵送要求,原材料拌合物除满足设计规定的强度,耐久性之外,还应具塌落度符合法律规范 160,有良好的可泵性,即混凝土拌合物具有能顺利通过管道,不离析、不泌水、不堵塞和和易性良好的性能
到达现场后严禁加水,因此从原材料进场开始要严把质量关,商砼站搅拌现场设一专职实验工,对所有使用于混凝土工程的材料进行检测,对不符合标准的坚决退场
3 浇注混凝土:应连续施工,不留或少留施工缝,浇筑混凝土应分层进行,每层浇筑高度第一层不应超过 50cm,以后每次不超过 lm,因此可以先基础混凝土浇筑自东北角开始,向东及西浇筑推动
浇筑应分层进行,第一次浇筑至基础底板上平面,待下部底板初步沉实后(约 2h),再浇筑基础梁上部

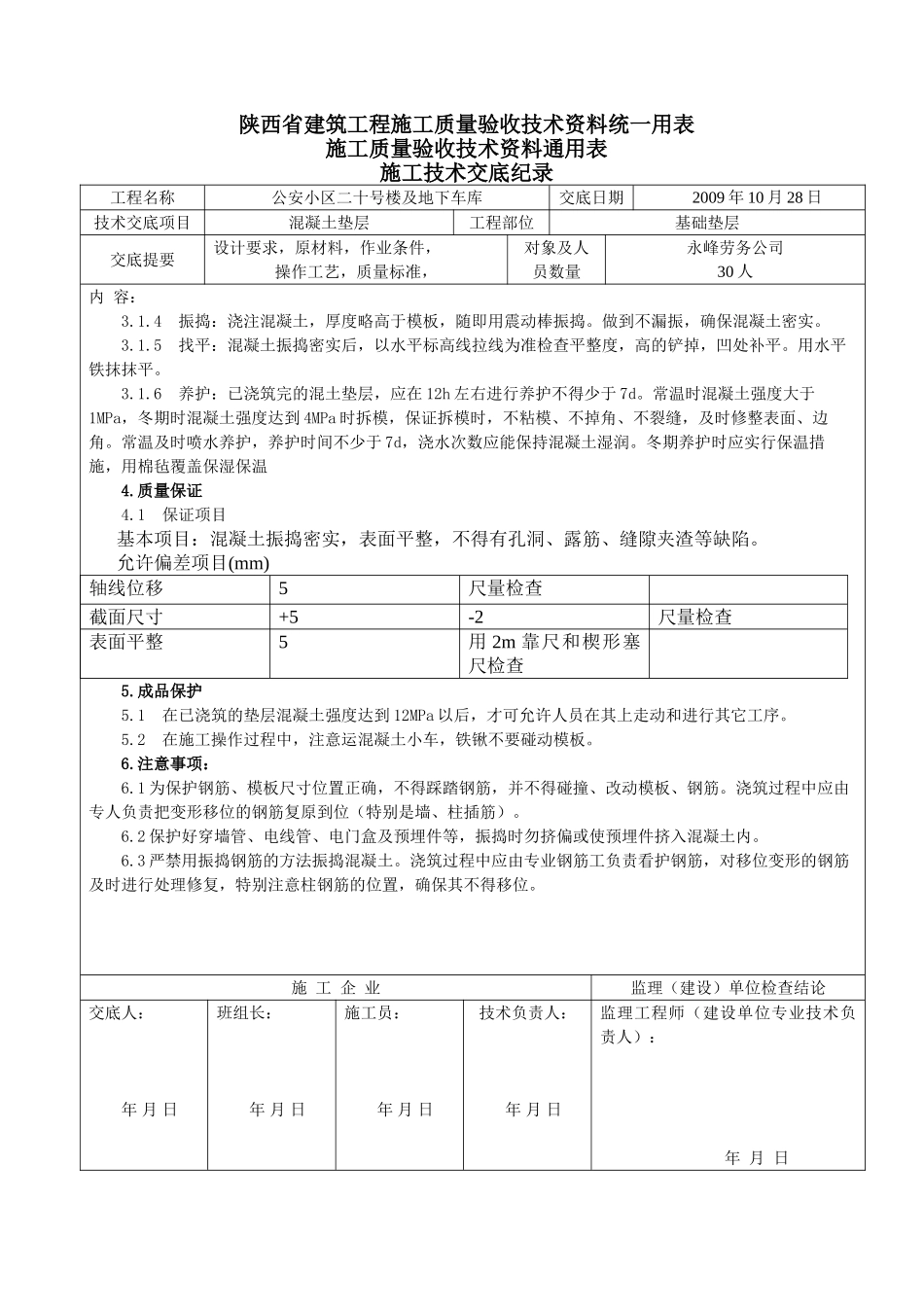

浇筑过程中施工缝留设应设于基础梁中间 1/3 处,条形基础不
