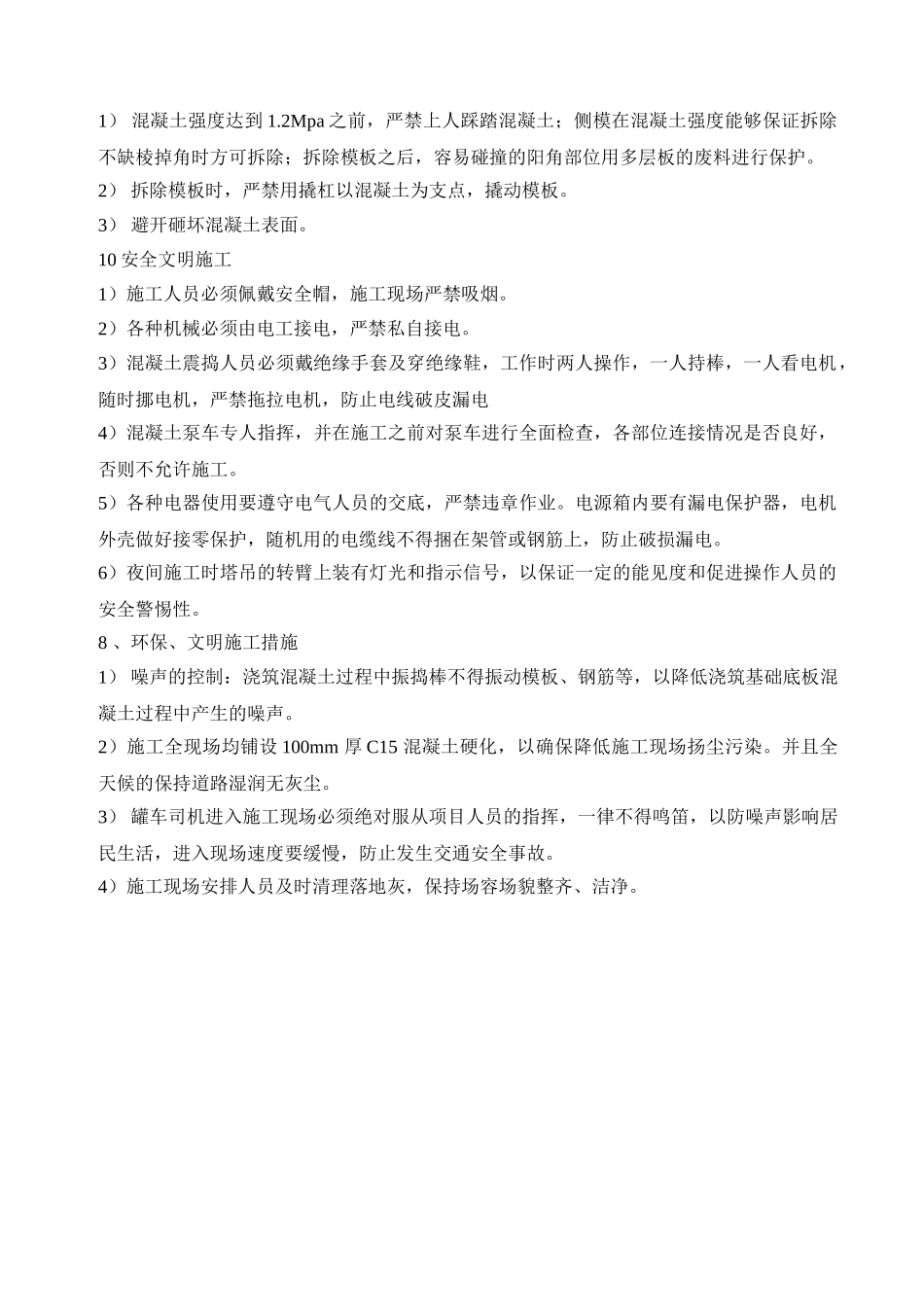

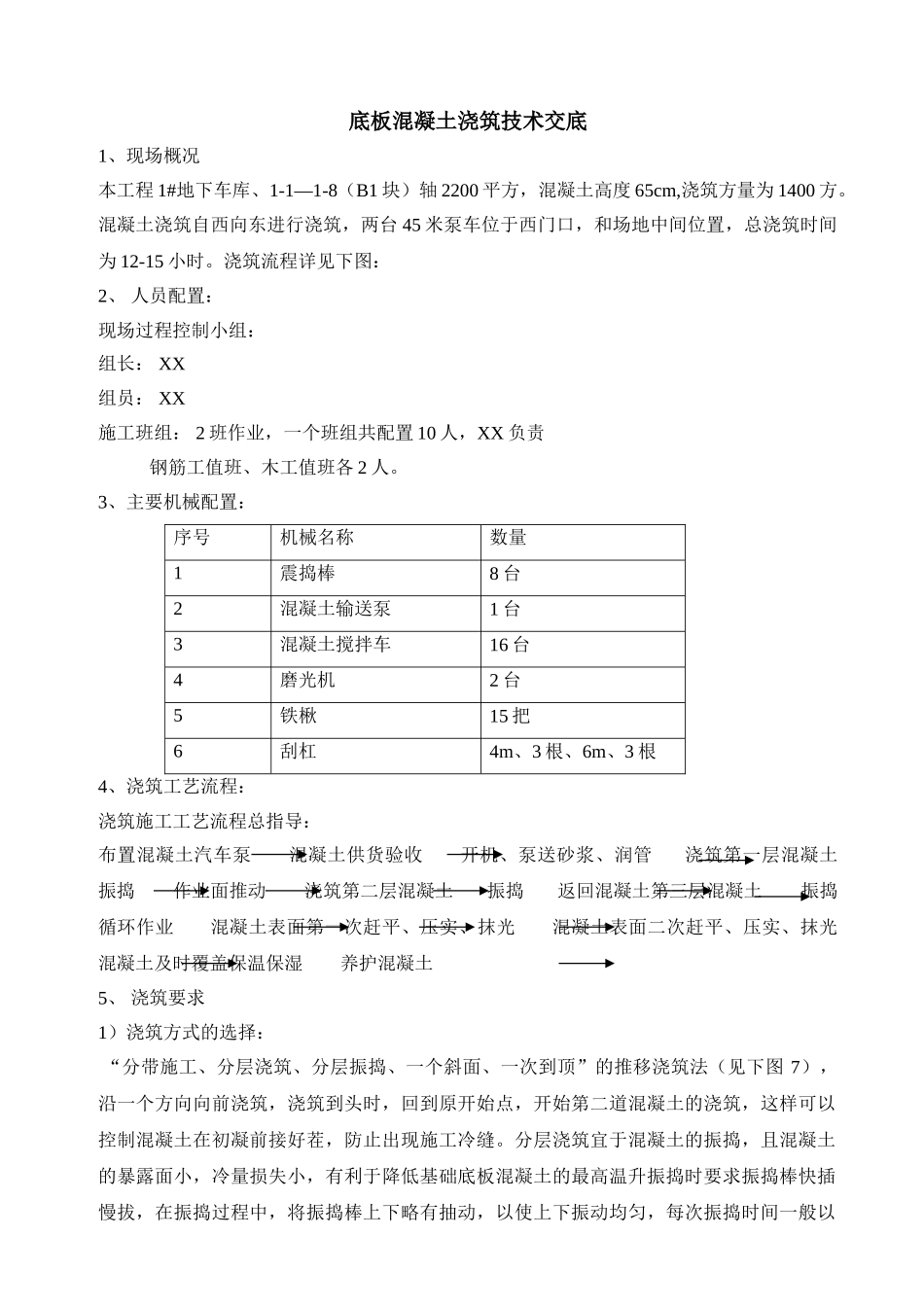

底板混凝土浇筑技术交底1、现场概况本工程 1#地下车库、1-1—1-8(B1 块)轴 2200 平方,混凝土高度 65cm,浇筑方量为 1400 方。混凝土浇筑自西向东进行浇筑,两台 45 米泵车位于西门口,和场地中间位置,总浇筑时间为 12-15 小时。浇筑流程详见下图:2、 人员配置:现场过程控制小组:组长: XX组员: XX施工班组: 2 班作业,一个班组共配置 10 人,XX 负责 钢筋工值班、木工值班各 2 人。3、主要机械配置:序号机械名称数量1震捣棒8 台2混凝土输送泵1 台3混凝土搅拌车16 台4磨光机2 台5铁楸15 把6刮杠4m、3 根、6m、3 根4、浇筑工艺流程:浇筑施工工艺流程总指导:布置混凝土汽车泵 混凝土供货验收 开机、泵送砂浆、润管 浇筑第一层混凝土 振捣 作业面推动 浇筑第二层混凝土 振捣 返回混凝土第三层混凝土 振捣 循环作业 混凝土表面第一次赶平、压实、抹光 混凝土表面二次赶平、压实、抹光 混凝土及时覆盖保温保湿 养护混凝土5、 浇筑要求1)浇筑方式的选择: “分带施工、分层浇筑、分层振捣、一个斜面、一次到顶”的推移浇筑法(见下图 7),沿一个方向向前浇筑,浇筑到头时,回到原开始点,开始第二道混凝土的浇筑,这样可以控制混凝土在初凝前接好茬,防止出现施工冷缝。分层浇筑宜于混凝土的振捣,且混凝土的暴露面小,冷量损失小,有利于降低基础底板混凝土的最高温升振捣时要求振捣棒快插慢拔,在振捣过程中,将振捣棒上下略有抽动,以使上下振动均匀,每次振捣时间一般以20-30s 为宜,但还应视混凝土表面无明显下沉,不再出现气泡,表面泛出灰浆为准,振捣棒移动间距为 1.5 倍振捣半径。2)振捣底板外墙防水导墙,以及柱帽吊模位置时,应等底板混凝土稍有流动性变小但未到初凝,再浇筑导墙混凝土,浇筑过程中,如有混凝土漏出,随漏随铲,放入导墙中重新振捣,直至导墙浇筑至顶面标高,底板无多余混凝土。导墙吊模施工,混凝土浇筑必须在底板混凝初凝前进行浇筑,浇筑厚度为超过模板 3-5cm,振动时应插入底板混凝土 5-10cm 为宜,每段砼连续浇筑,不得出现冷缝。3)振捣过程中,要防止振动模板,并尽量避开碰动钢筋、管道、止水带、预埋件等。4)每振捣完一段,应用铁锹摊平拍实,随即用刮杠刮平,木抹抹平。混凝土分层浇筑振捣施工图 2 混凝土收面养护混凝土保证 2 次以上收面,面层拉毛。浇水养护,保证混凝土表面湿润。混凝土浇筑施工泌水 向加强带方向赶水 6 质量保证措...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某地下车库底板混凝土浇筑技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
