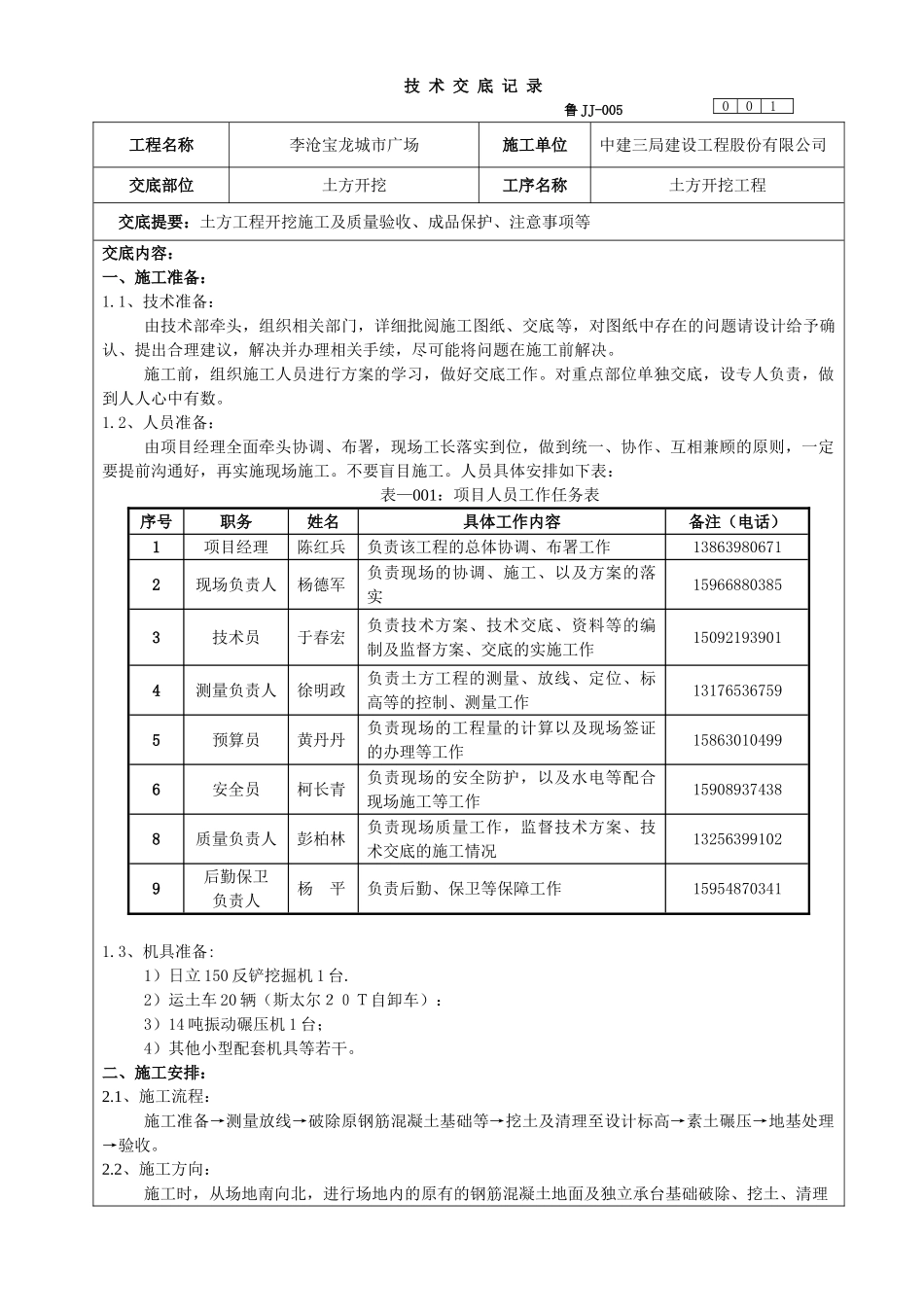

技 术 交 底 记 录鲁 JJ-005 工程名称李沧宝龙城市广场施工单位中建三局建设工程股份有限公司交底部位土方开挖工序名称土方开挖工程交底提要:土方工程开挖施工及质量验收、成品保护、注意事项等交底内容:一、施工准备:1
1、技术准备:由技术部牵头,组织相关部门,详细批阅施工图纸、交底等,对图纸中存在的问题请设计给予确认、提出合理建议,解决并办理相关手续,尽可能将问题在施工前解决
施工前,组织施工人员进行方案的学习,做好交底工作
对重点部位单独交底,设专人负责,做到人人心中有数
2、人员准备:由项目经理全面牵头协调、布署,现场工长落实到位,做到统一、协作、互相兼顾的原则,一定要提前沟通好,再实施现场施工
不要盲目施工
人员具体安排如下表:表—001:项目人员工作任务表序号职务姓名具体工作内容备注(电话)1项目经理陈红兵负责该工程的总体协调、布署工作138639806712现场负责人杨德军负责现场的协调、施工、以及方案的落实159668803853技术员于春宏负责技术方案、技术交底、资料等的编制及监督方案、交底的实施工作150921939014测量负责人徐明政负责土方工程的测量、放线、定位、标高等的控制、测量工作131765367595预算员黄丹丹负责现场的工程量的计算以及现场签证的办理等工作158630104996安全员柯长青负责现场的安全防护,以及水电等配合现场施工等工作159089374388质量负责人彭柏林负责现场质量工作,监督技术方案、技术交底的施工情况132563991029后勤保卫负责人杨 平负责后勤、保卫等保障工作159548703411
3、机具准备:1)日立 150 反铲挖掘机 1 台
2)运土车 20 辆(斯太尔20T自卸车):3)14 吨振动碾压机 1 台;4)其他小型配套机具等若干
二、施工安排:2
1、施工流程:施工准备→测量放线→破除原钢筋混
