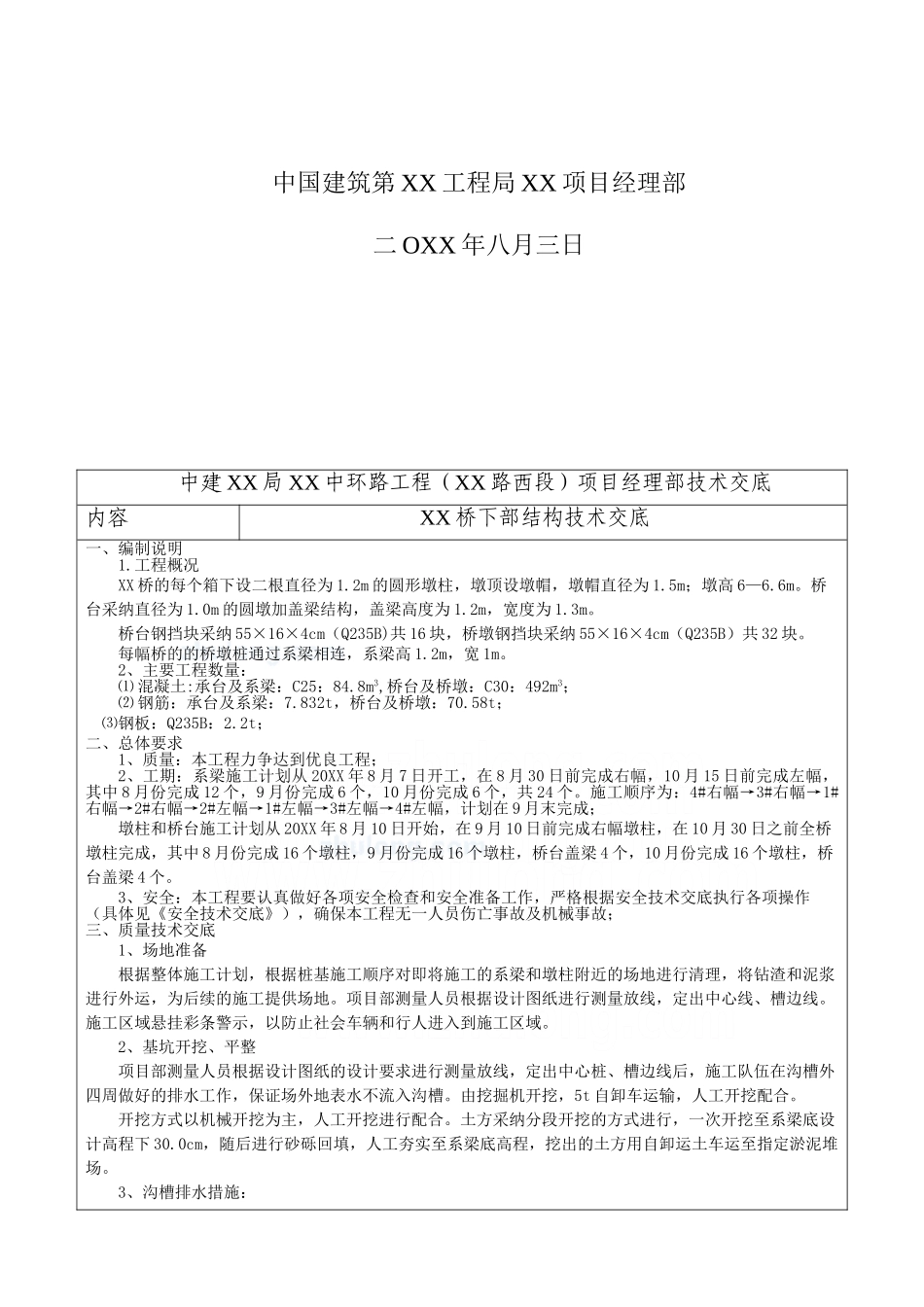

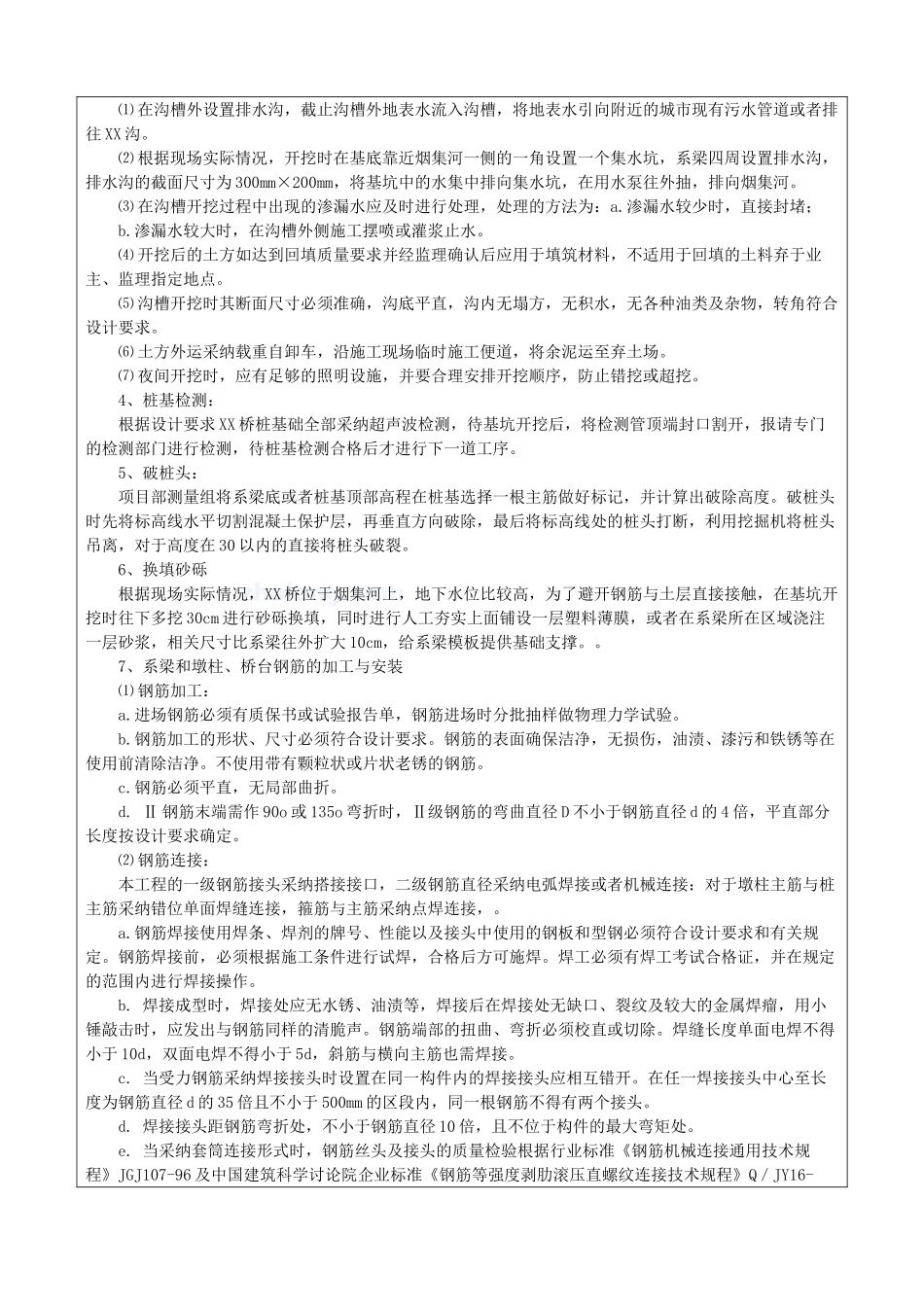

XX 市中环路工程(XX 路西段)建设项目XX 桥下部结构技术交底中国建筑第 XX 工程局 XX 项目经理部二 OXX 年八月三日 中建 XX 局 XX 中环路工程(XX 路西段)项目经理部技术交底内容XX 桥下部结构技术交底一、编制说明1.工程概况XX 桥的每个箱下设二根直径为 1.2m 的圆形墩柱,墩顶设墩帽,墩帽直径为 1.5m;墩高 6—6.6m。桥台采纳直径为 1.0m 的圆墩加盖梁结构,盖梁高度为 1.2m,宽度为 1.3m。桥台钢挡块采纳 55×16×4cm(Q235B)共 16 块,桥墩钢挡块采纳 55×16×4cm(Q235B)共 32 块。每幅桥的的桥墩桩通过系梁相连,系梁高 1.2m,宽 1m。2、主要工程数量:⑴ 混凝土:承台及系梁:C25:84.8m3,桥台及桥墩:C30:492m3;⑵ 钢筋:承台及系梁:7.832t,桥台及桥墩:70.58t; ⑶钢板:Q235B:2.2t;二、总体要求1、质量:本工程力争达到优良工程;2、工期:系梁施工计划从 20XX 年 8 月 7 日开工,在 8 月 30 日前完成右幅,10 月 15 日前完成左幅,其中 8 月份完成 12 个,9 月份完成 6 个,10 月份完成 6 个,共 24 个。施工顺序为:4#右幅→3#右幅→1#右幅→2#右幅→2#左幅→1#左幅→3#左幅→4#左幅,计划在 9 月末完成;墩柱和桥台施工计划从 20XX 年 8 月 10 日开始,在 9 月 10 日前完成右幅墩柱,在 10 月 30 日之前全桥墩柱完成,其中 8 月份完成 16 个墩柱,9 月份完成 16 个墩柱,桥台盖梁 4 个,10 月份完成 16 个墩柱,桥台盖梁 4 个。3、安全:本工程要认真做好各项安全检查和安全准备工作,严格根据安全技术交底执行各项操作(具体见《安全技术交底》),确保本工程无一人员伤亡事故及机械事故; 三、质量技术交底1、场地准备根据整体施工计划,根据桩基施工顺序对即将施工的系梁和墩柱附近的场地进行清理,将钻渣和泥浆进行外运,为后续的施工提供场地。项目部测量人员根据设计图纸进行测量放线,定出中心线、槽边线。施工区域悬挂彩条警示,以防止社会车辆和行人进入到施工区域。2、基坑开挖、平整项目部测量人员根据设计图纸的设计要求进行测量放线,定出中心桩、槽边线后,施工队伍在沟槽外四周做好的排水工作,保证场外地表水不流入沟槽。由挖掘机开挖,5t 自卸车运输,人工开挖配合。开挖方式以机械开挖为主,人工开挖进行配合。土方采纳分段开挖的方式进行,一次开挖至系梁底设计高程下 30.0cm,随后进行砂砾回填,人工夯...
