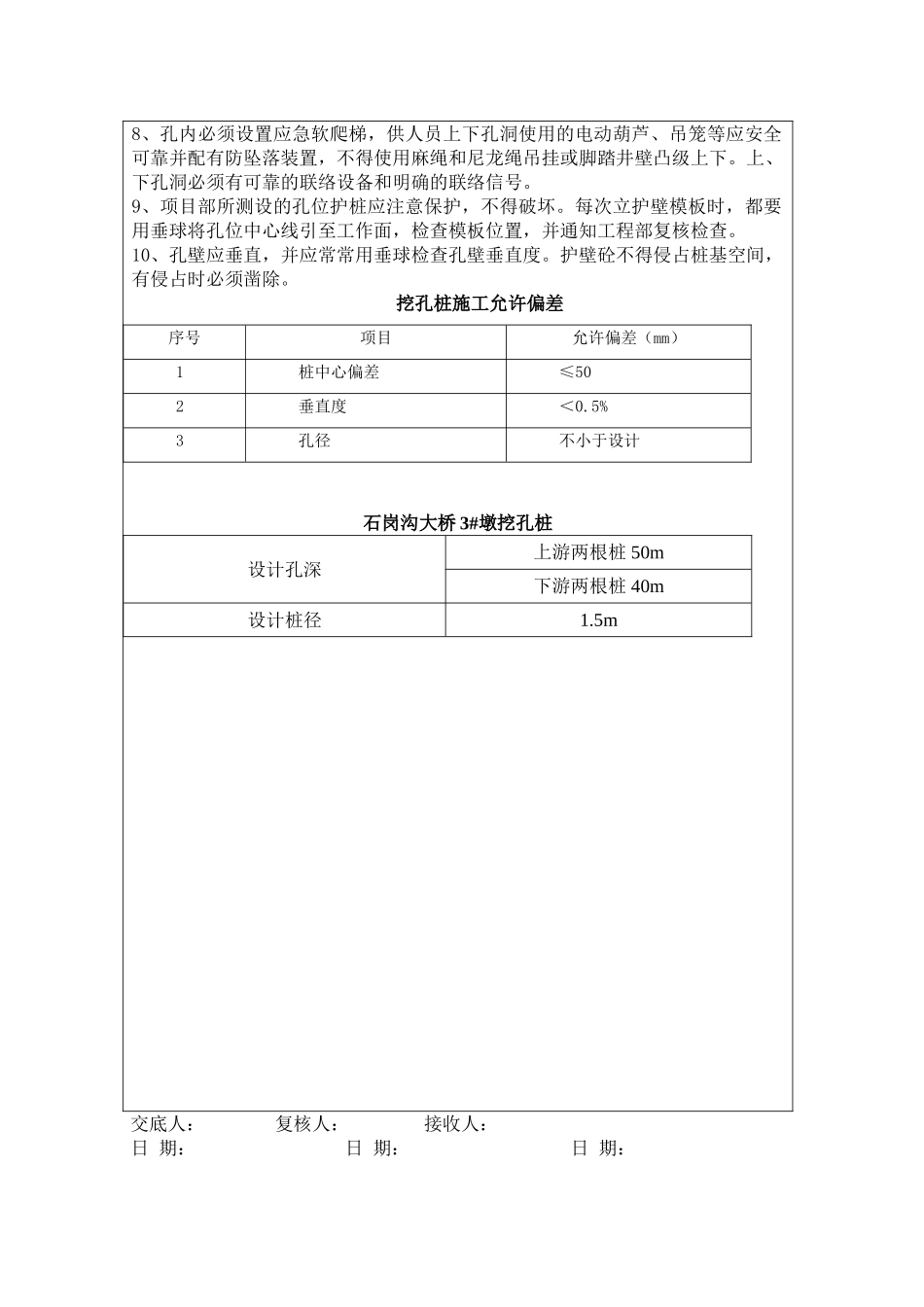

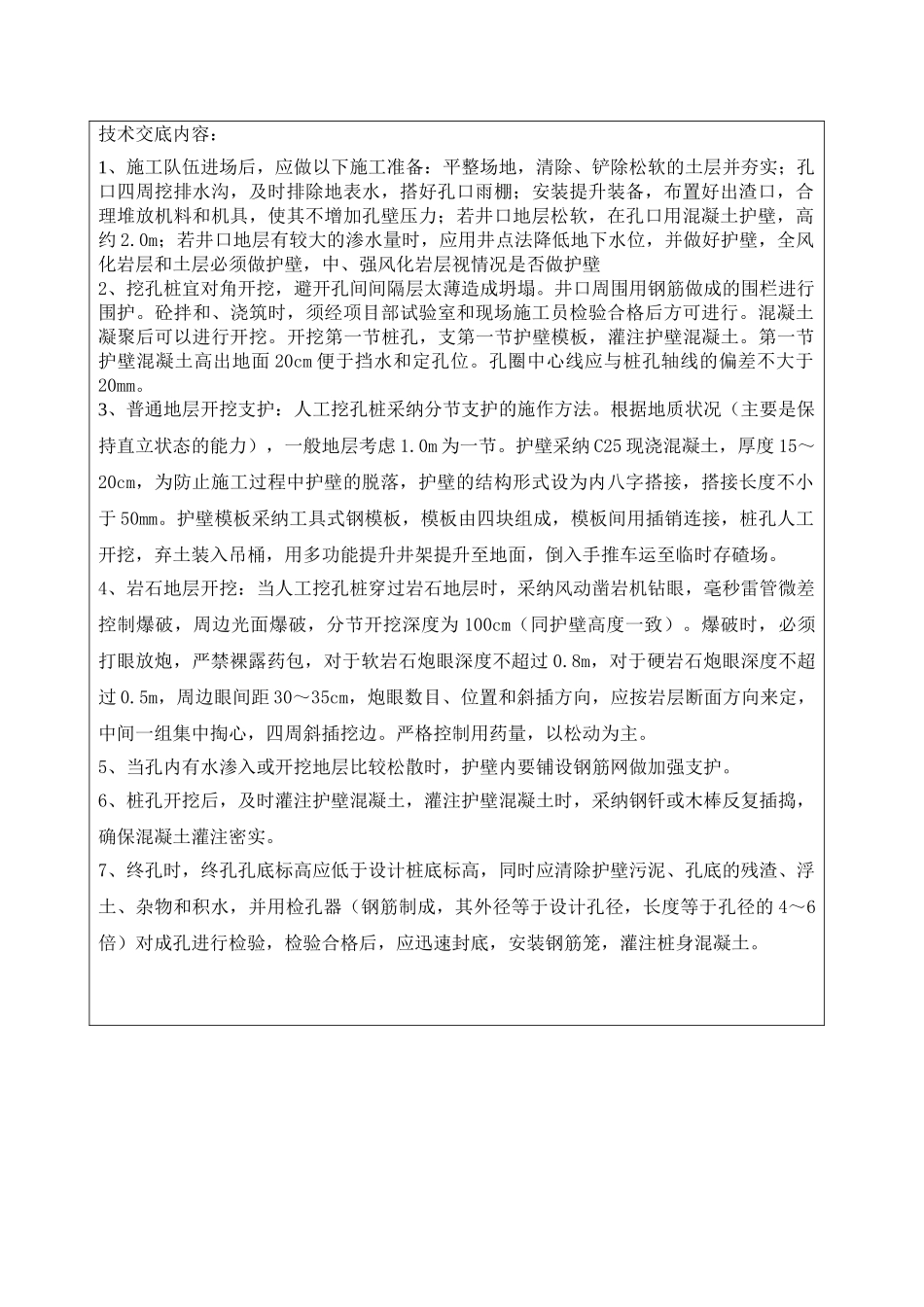

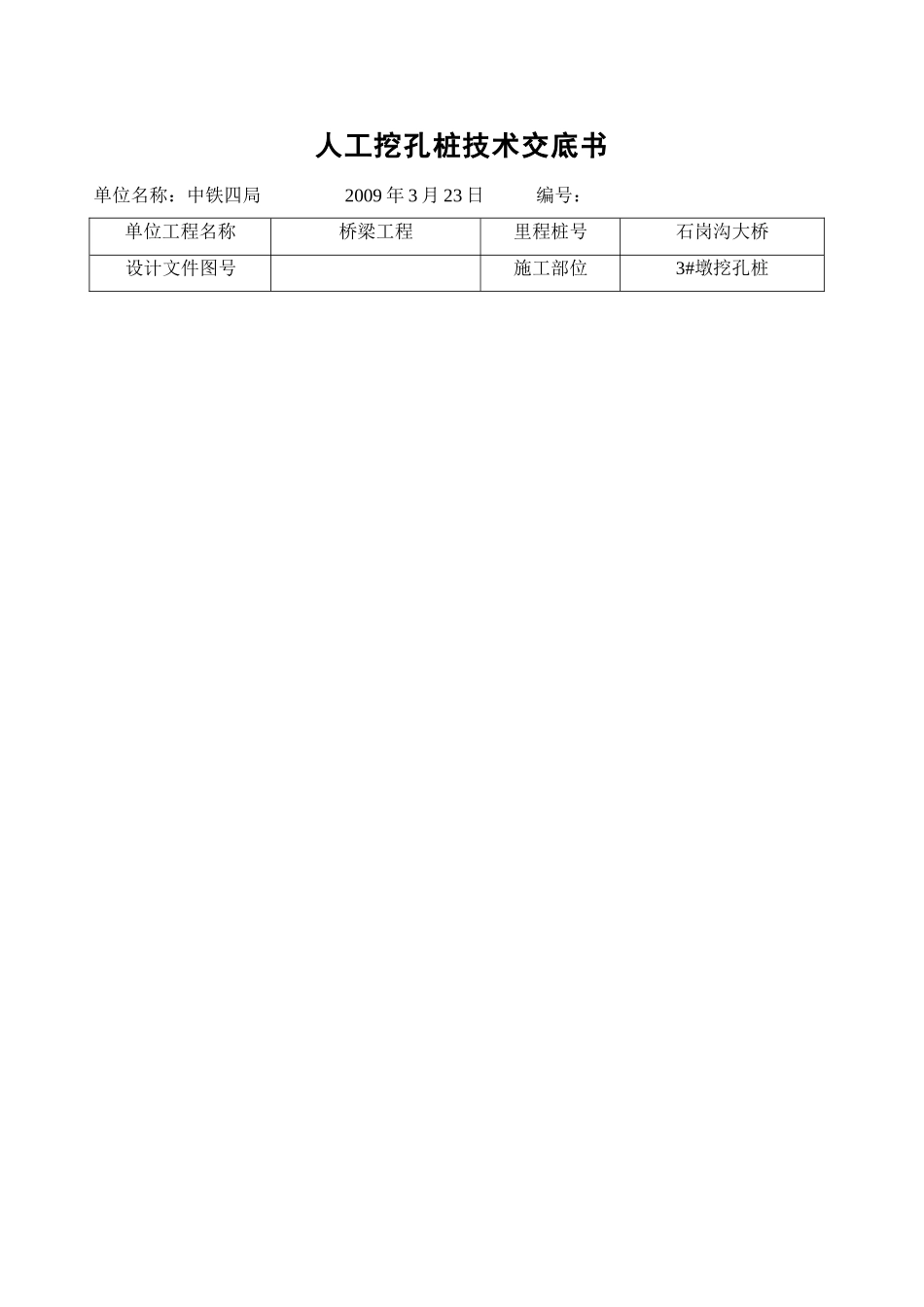

人工挖孔桩技术交底书 单位名称:中铁四局 2009 年 3 月 23 日 编号:单位工程名称桥梁工程里程桩号石岗沟大桥设计文件图号施工部位3#墩挖孔桩技术交底内容:1、施工队伍进场后,应做以下施工准备:平整场地,清除、铲除松软的土层并夯实;孔口四周挖排水沟,及时排除地表水,搭好孔口雨棚;安装提升装备,布置好出渣口,合理堆放机料和机具,使其不增加孔壁压力;若井口地层松软,在孔口用混凝土护壁,高约 2.0m;若井口地层有较大的渗水量时,应用井点法降低地下水位,并做好护壁,全风化岩层和土层必须做护壁,中、强风化岩层视情况是否做护壁2、挖孔桩宜对角开挖,避开孔间间隔层太薄造成坍塌。井口周围用钢筋做成的围栏进行围护。砼拌和、浇筑时,须经项目部试验室和现场施工员检验合格后方可进行。混凝土凝聚后可以进行开挖。开挖第一节桩孔,支第一节护壁模板,灌注护壁混凝土。第一节护壁混凝土高出地面 20cm 便于挡水和定孔位。孔圈中心线应与桩孔轴线的偏差不大于20mm。3、普通地层开挖支护:人工挖孔桩采纳分节支护的施作方法。根据地质状况(主要是保持直立状态的能力),一般地层考虑 1.0m 为一节。护壁采纳 C25 现浇混凝土,厚度 15~20cm,为防止施工过程中护壁的脱落,护壁的结构形式设为内八字搭接,搭接长度不小于 50mm。护壁模板采纳工具式钢模板,模板由四块组成,模板间用插销连接,桩孔人工开挖,弃土装入吊桶,用多功能提升井架提升至地面,倒入手推车运至临时存碴场。4、岩石地层开挖:当人工挖孔桩穿过岩石地层时,采纳风动凿岩机钻眼,毫秒雷管微差控制爆破,周边光面爆破,分节开挖深度为 100cm(同护壁高度一致)。爆破时,必须打眼放炮,严禁裸露药包,对于软岩石炮眼深度不超过 0.8m,对于硬岩石炮眼深度不超过 0.5m,周边眼间距 30~35cm,炮眼数目、位置和斜插方向,应按岩层断面方向来定,中间一组集中掏心,四周斜插挖边。严格控制用药量,以松动为主。5、当孔内有水渗入或开挖地层比较松散时,护壁内要铺设钢筋网做加强支护。6、桩孔开挖后,及时灌注护壁混凝土,灌注护壁混凝土时,采纳钢钎或木棒反复插捣,确保混凝土灌注密实。7、终孔时,终孔孔底标高应低于设计桩底标高,同时应清除护壁污泥、孔底的残渣、浮土、杂物和积水,并用检孔器(钢筋制成,其外径等于设计孔径,长度等于孔径的 4~6倍)对成孔进行检验,检验合格后,应迅速封底,安装钢筋笼,灌注桩身混凝土。8、孔内必须设...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某大桥人工挖孔桩技术交底书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
