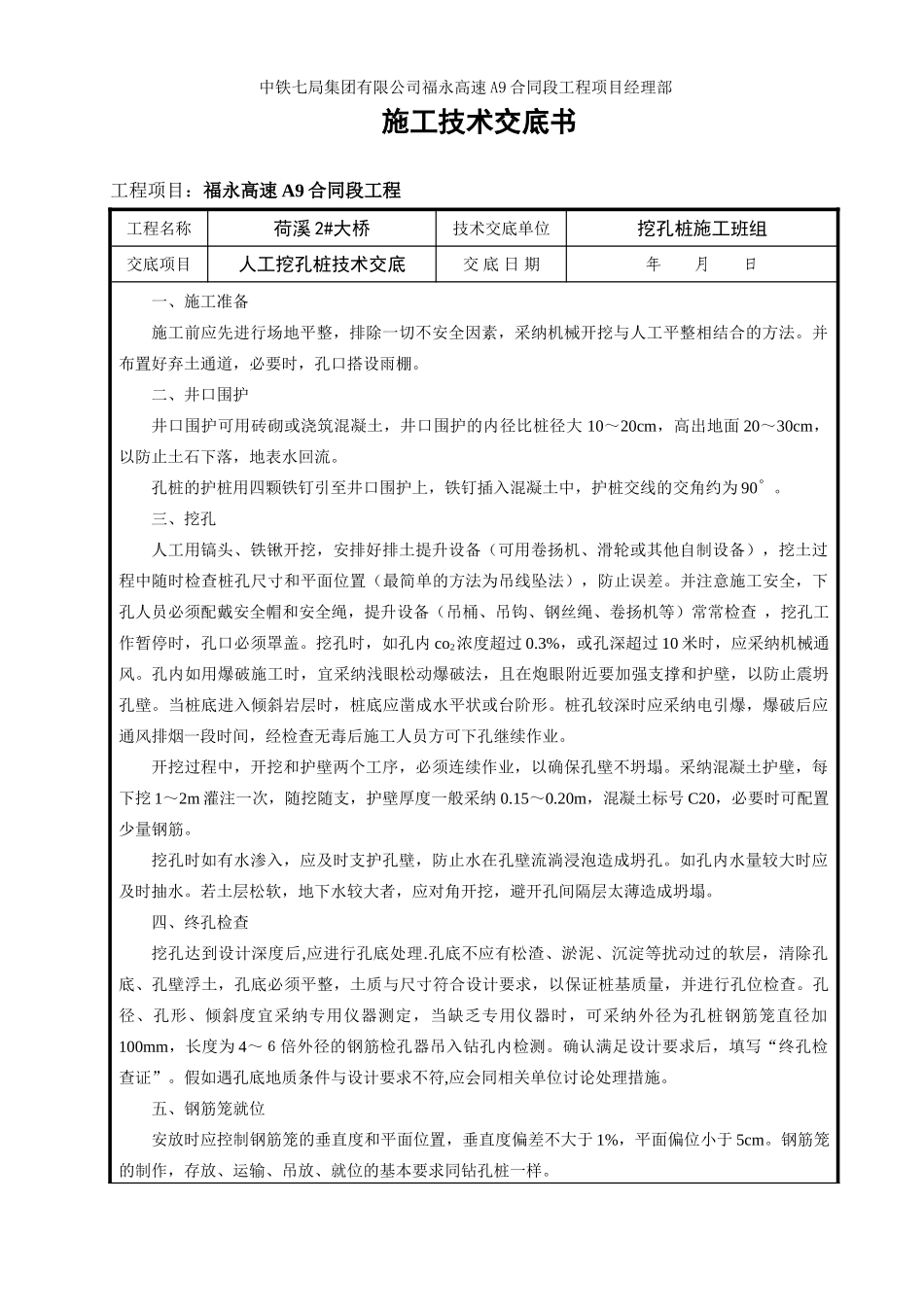

中铁七局集团有限公司福永高速 A9 合同段工程项目经理部 施工技术交底书工程项目:福永高速 A9 合同段工程工程名称荷溪 2#大桥技术交底单位挖孔桩施工班组交底项目人工挖孔桩技术交底交 底 日 期年 月 日一、施工准备施工前应先进行场地平整,排除一切不安全因素,采纳机械开挖与人工平整相结合的方法
并布置好弃土通道,必要时,孔口搭设雨棚
二、井口围护井口围护可用砖砌或浇筑混凝土,井口围护的内径比桩径大 10~20cm,高出地面 20~30cm,以防止土石下落,地表水回流
孔桩的护桩用四颗铁钉引至井口围护上,铁钉插入混凝土中,护桩交线的交角约为 90
三、挖孔人工用镐头、铁锹开挖,安排好排土提升设备(可用卷扬机、滑轮或其他自制设备),挖土过程中随时检查桩孔尺寸和平面位置(最简单的方法为吊线坠法),防止误差
并注意施工安全,下孔人员必须配戴安全帽和安全绳,提升设备(吊桶、吊钩、钢丝绳、卷扬机等)常常检查 ,挖孔工作暂停时,孔口必须罩盖
挖孔时,如孔内 co2浓度超过 0
3%,或孔深超过 10 米时,应采纳机械通风
孔内如用爆破施工时,宜采纳浅眼松动爆破法,且在炮眼附近要加强支撑和护壁,以防止震坍孔壁
当桩底进入倾斜岩层时,桩底应凿成水平状或台阶形
桩孔较深时应采纳电引爆,爆破后应通风排烟一段时间,经检查无毒后施工人员方可下孔继续作业
开挖过程中,开挖和护壁两个工序,必须连续作业,以确保孔壁不坍塌
采纳混凝土护壁,每下挖 1~2m 灌注一次,随挖随支,护壁厚度一般采纳 0
20m,混凝土标号 C20,必要时可配置少量钢筋
挖孔时如有水渗入,应及时支护孔壁,防止水在孔壁流淌浸泡造成坍孔
如孔内水量较大时应及时抽水
若土层松软,地下水较大者,应对角开挖,避开孔间隔层太薄造成坍塌
四、终孔检查挖孔达到设计深度后,应进行孔底处理

孔底不应有松渣、淤泥、沉淀等扰动过的软层,清除
