林场大桥冲击钻孔灌注桩技术交底编号: 时间: 2025 年 8 月 20 日 工程名称:沪昆客专线 HKJX-7 标 里 程: DK722+830
252 设计文件图号:杭长客专施图(桥) -HCJX Ⅶ -12 施工部位:林场大桥钻孔桩技术交底内容: 林场大桥冲击钻孔桩技术交底 1、施工工艺:1

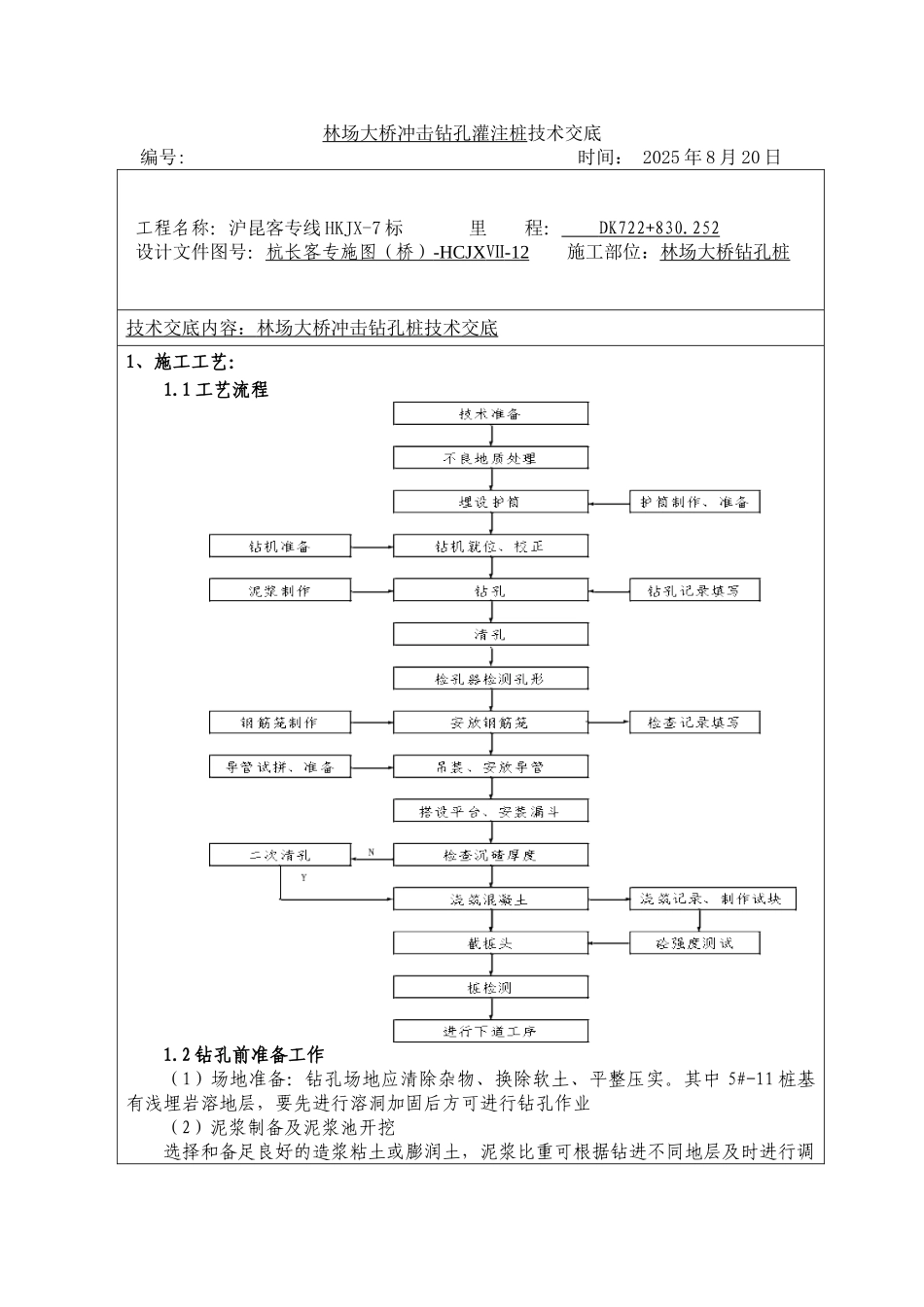

1 工艺流程 1
2 钻孔前准备工作(1)场地准备:钻孔场地应清除杂物、换除软土、平整压实
其中 5#-11 桩基有浅埋岩溶地层,要先进行溶洞加固后方可进行钻孔作业(2)泥浆制备及泥浆池开挖选择和备足良好的造浆粘土或膨润土,泥浆比重可根据钻进不同地层及时进行调整
新制泥浆性能指标应满足以下要求:岩石不大于 1
2,砂黏土不大于 1
3,坚硬大漂石、卵石夹粗砂不宜大于 1
粘度:一般地层 16~22s,松散易坍地层 19~28s
含砂率:新制泥浆不大于 4%
胶体率:不小于 95%
PH 值:大于 6
正常施工阶段泥浆循环分离系统应每 2 个墩(台)设置一个,但本桥由于地形较为复杂,且除 2#、3#墩之外,其余均在半山坡较为陡峭的地方,泥浆池每个墩(台)设置一个
泥浆采纳造浆粘土
每个泥浆制备及循环分离系统由泥浆搅拌机、泥浆池一个、沉淀池一个组成
泥浆池四周及导流槽沟槽宜固化处理,且高出原地面20cm,避开地表水进入泥浆池及泥浆溢出
泥浆池的深度为 2-2

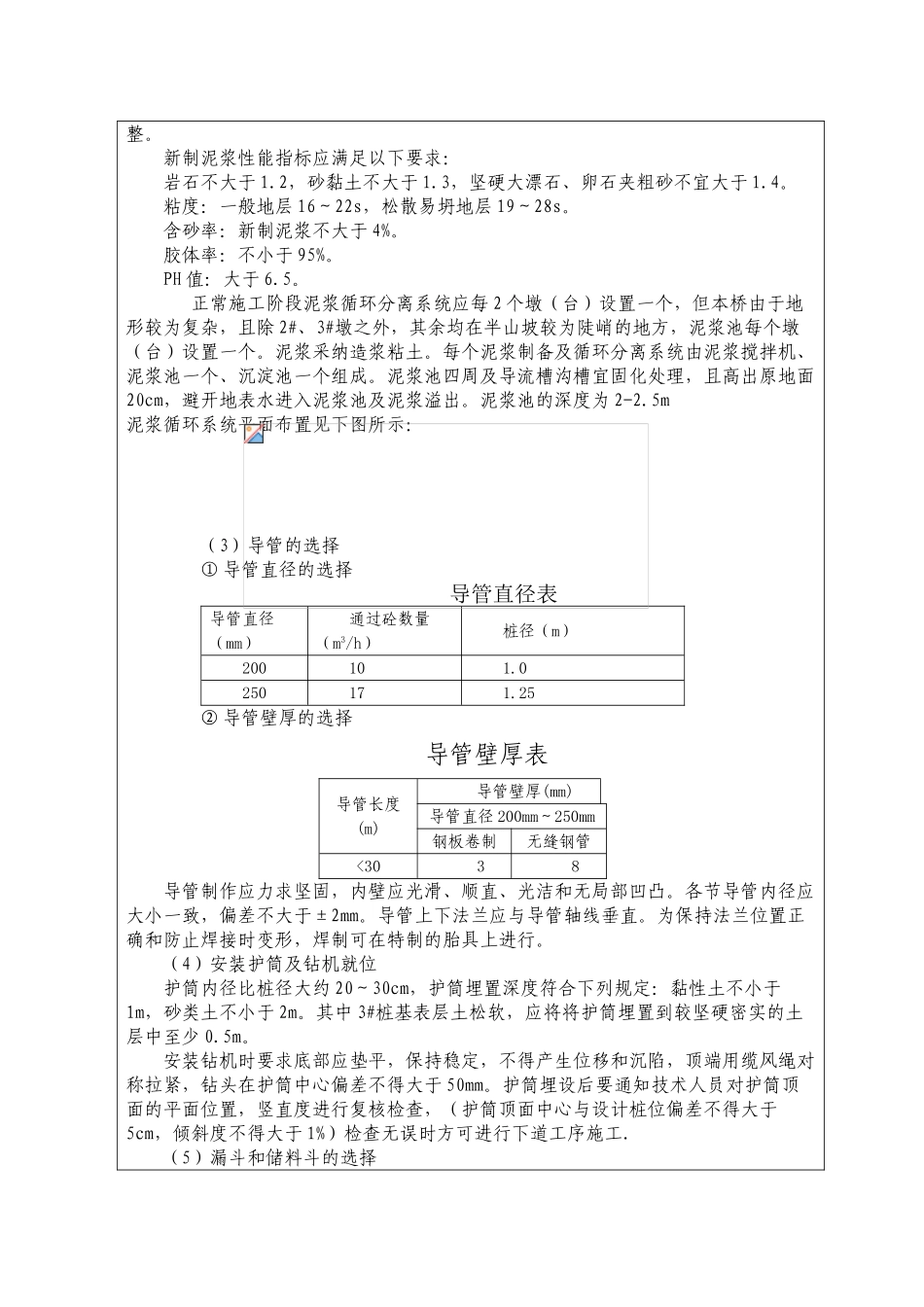

5m泥浆循环系统平面布置见下图所示:(3)导管的选择① 导管直径的选择导管直径表导管直径(mm)通过砼数量(m3/h)桩径(m)200101
0250171

25② 导管壁厚的选择导管壁厚表导管长度(m)导管壁厚(mm)导管直径 200mm~250mm钢板卷制无缝钢管
