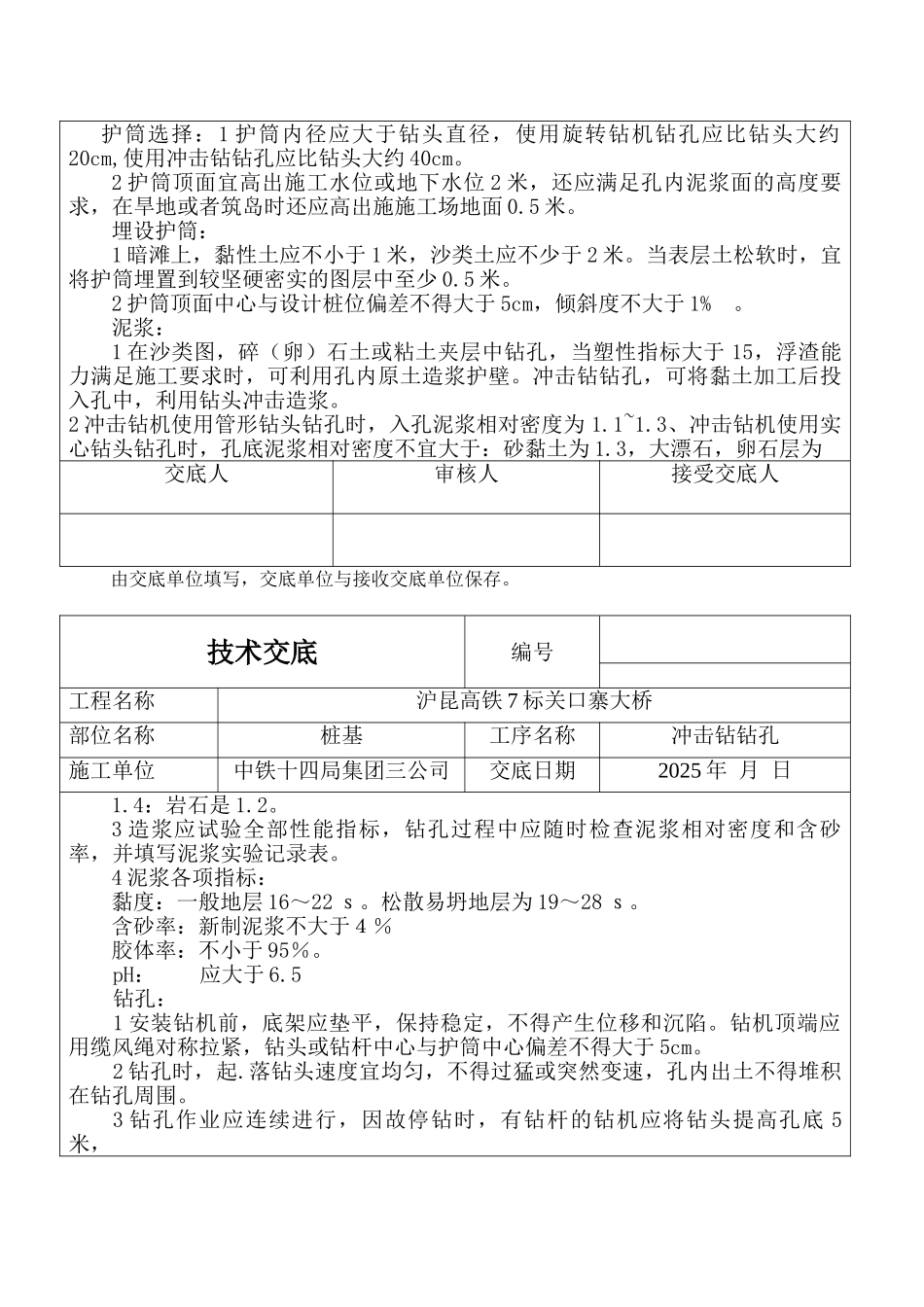

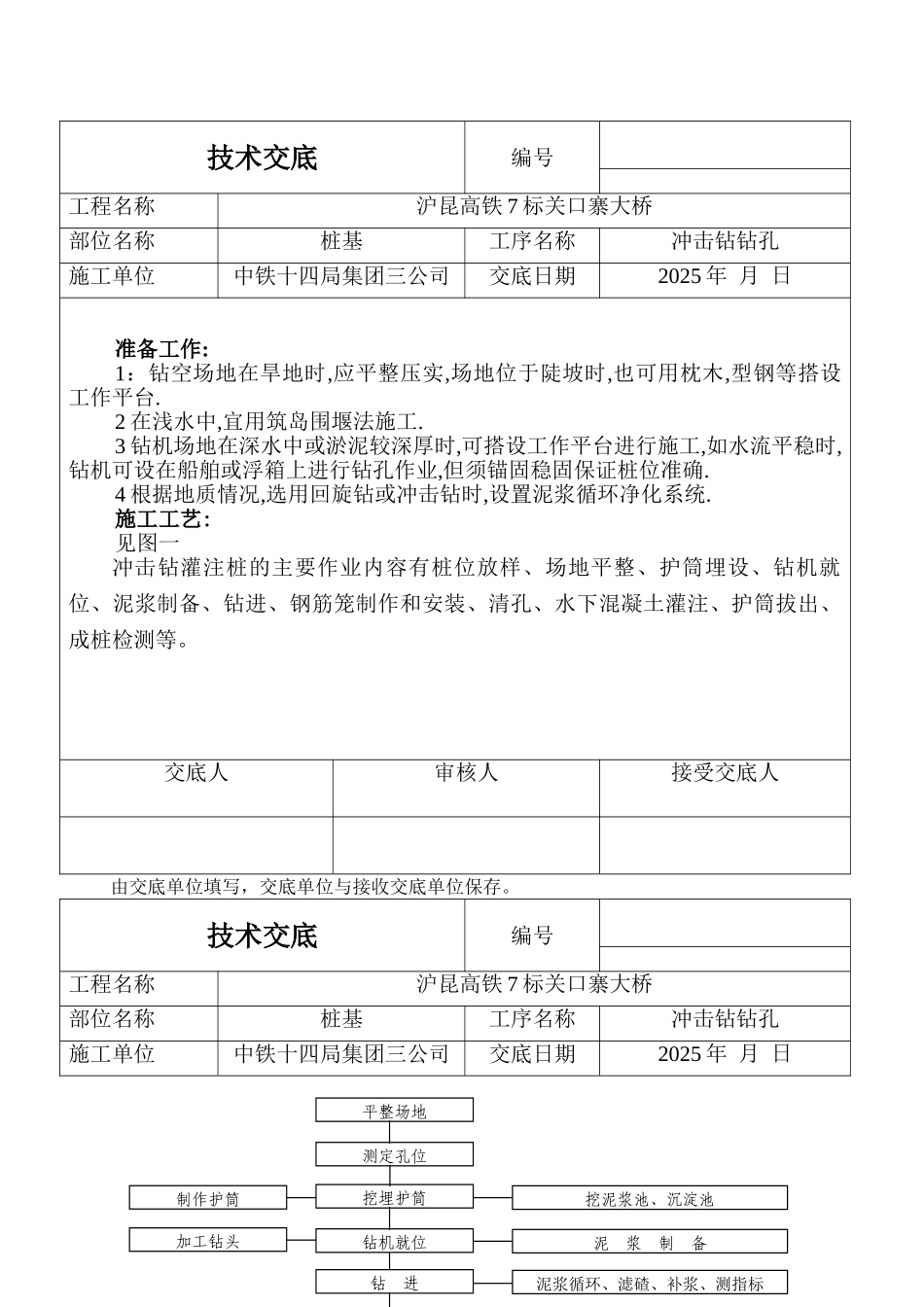

技术交底编号工程名称沪昆高铁 7 标关口寨大桥部位名称桩基工序名称冲击钻钻孔施工单位中铁十四局集团三公司交底日期2025 年 月 日准备工作:1:钻空场地在旱地时,应平整压实,场地位于陡坡时,也可用枕木,型钢等搭设工作平台.2 在浅水中,宜用筑岛围堰法施工.3 钻机场地在深水中或淤泥较深厚时,可搭设工作平台进行施工,如水流平稳时,钻机可设在船舶或浮箱上进行钻孔作业,但须锚固稳固保证桩位准确.4 根据地质情况,选用回旋钻或冲击钻时,设置泥浆循环净化系统.施工工艺:见图一冲击钻灌注桩的主要作业内容有桩位放样、场地平整、护筒埋设、钻机就位、泥浆制备、钻进、钢筋笼制作和安装、清孔、水下混凝土灌注、护筒拔出、成桩检测等。交底人审核人接受交底人由交底单位填写,交底单位与接收交底单位保存。技术交底编号 工程名称沪昆高铁 7 标关口寨大桥部位名称桩基工序名称冲击钻钻孔施工单位中铁十四局集团三公司交底日期2025 年 月 日平整场地测定孔位挖埋护筒钻机就位钻 进制作护筒加工钻头挖泥浆池、沉淀池泥 浆 制 备泥浆循环、滤碴、补浆、测指标 交底人审核人接受交底人由交底单位填写,交底单位与接收交底单位保存。技术交底编号 工程名称沪昆高铁 7 标关口寨大桥部位名称桩基工序名称冲击钻钻孔施工单位中铁十四局集团三公司交底日期2025 年 月 日护筒选择:1 护筒内径应大于钻头直径,使用旋转钻机钻孔应比钻头大约20cm,使用冲击钻钻孔应比钻头大约 40cm。2 护筒顶面宜高出施工水位或地下水位 2 米,还应满足孔内泥浆面的高度要求,在旱地或者筑岛时还应高出施施工场地面 0.5 米。埋设护筒:1 暗滩上,黏性土应不小于 1 米,沙类土应不少于 2 米。当表层土松软时,宜将护筒埋置到较坚硬密实的图层中至少 0.5 米。2 护筒顶面中心与设计桩位偏差不得大于 5cm,倾斜度不大于 1% 。泥浆:1 在沙类图,碎(卵)石土或粘土夹层中钻孔,当塑性指标大于 15,浮渣能力满足施工要求时,可利用孔内原土造浆护壁。冲击钻钻孔,可将黏土加工后投入孔中,利用钻头冲击造浆。2 冲击钻机使用管形钻头钻孔时,入孔泥浆相对密度为 1.1~1.3、冲击钻机使用实心钻头钻孔时,孔底泥浆相对密度不宜大于:砂黏土为 1.3,大漂石,卵石层为交底人审核人接受交底人由交底单位填写,交底单位与接收交底单位保存。技术交底编号 工程名称沪昆高铁 7 标关口寨大桥部位名称桩基工序名称冲击钻钻孔施工单位中铁十四局集团...
