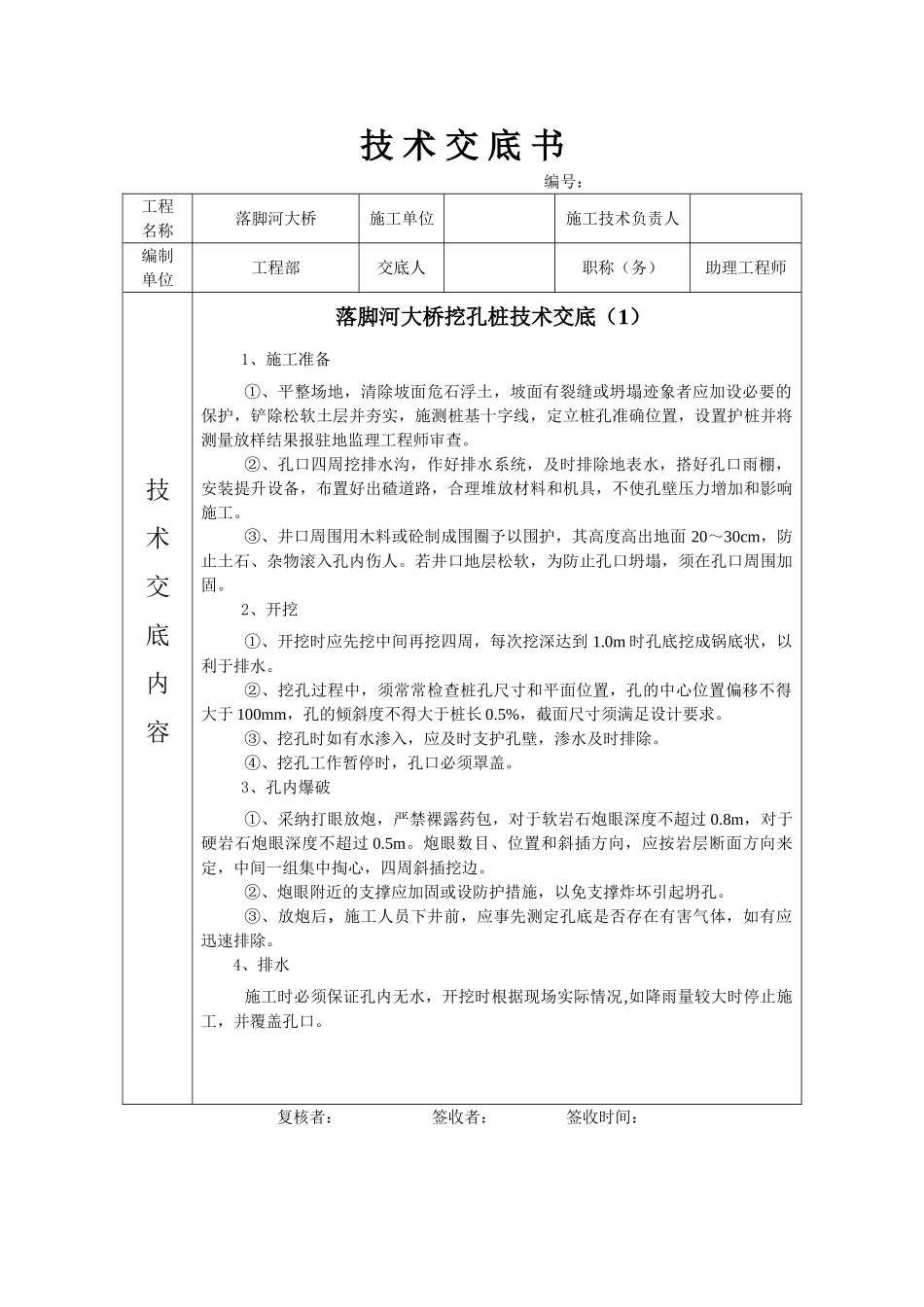

技 术 交 底 书 编号:工程名称落脚河大桥施工单位施工技术负责人编制单位工程部交底人职称(务)助理工程师技术交底内容落脚河大桥挖孔桩技术交底(1)1、施工准备①、平整场地,清除坡面危石浮土,坡面有裂缝或坍塌迹象者应加设必要的保护,铲除松软土层并夯实,施测桩基十字线,定立桩孔准确位置,设置护桩并将测量放样结果报驻地监理工程师审查
②、孔口四周挖排水沟,作好排水系统,及时排除地表水,搭好孔口雨棚,安装提升设备,布置好出碴道路,合理堆放材料和机具,不使孔壁压力增加和影响施工
③、井口周围用木料或砼制成围圈予以围护,其高度高出地面 20~30cm,防止土石、杂物滚入孔内伤人
若井口地层松软,为防止孔口坍塌,须在孔口周围加固
2、开挖①、开挖时应先挖中间再挖四周,每次挖深达到 1
0m 时孔底挖成锅底状,以利于排水
②、挖孔过程中,须常常检查桩孔尺寸和平面位置,孔的中心位置偏移不得大于 100mm,孔的倾斜度不得大于桩长 0
5%,截面尺寸须满足设计要求
③、挖孔时如有水渗入,应及时支护孔壁,渗水及时排除
④、挖孔工作暂停时,孔口必须罩盖
3、孔内爆破①、采纳打眼放炮,严禁裸露药包,对于软岩石炮眼深度不超过 0
8m,对于硬岩石炮眼深度不超过 0
炮眼数目、位置和斜插方向,应按岩层断面方向来定,中间一组集中掏心,四周斜插挖边
②、炮眼附近的支撑应加固或设防护措施,以免支撑炸坏引起坍孔
③、放炮后,施工人员下井前,应事先测定孔底是否存在有害气体,如有应迅速排除
4、排水施工时必须保证孔内无水,开挖时根据现场实际情况,如降雨量较大时停止施工,并覆盖孔口

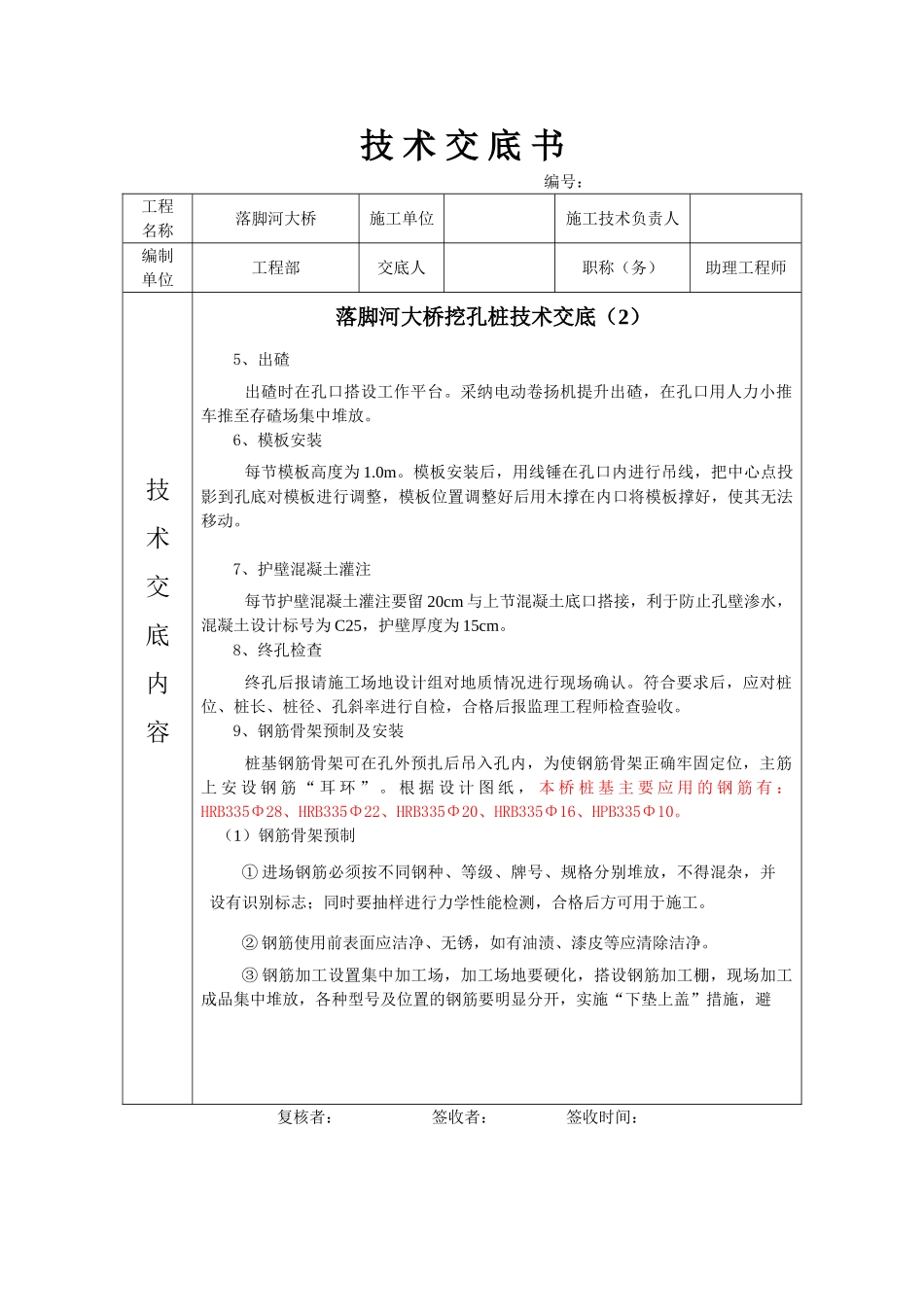

复核者: 签收者: 签收时间:技 术 交 底 书 编号:工程名称落脚河大桥施工单位施工技术负责人编制单位工程部交底人职称(务)助理工程师技术交底内容落脚河大桥挖孔桩技术交底(2)5、出碴出碴时在孔口搭设工作平台
采纳电动卷扬机提升
