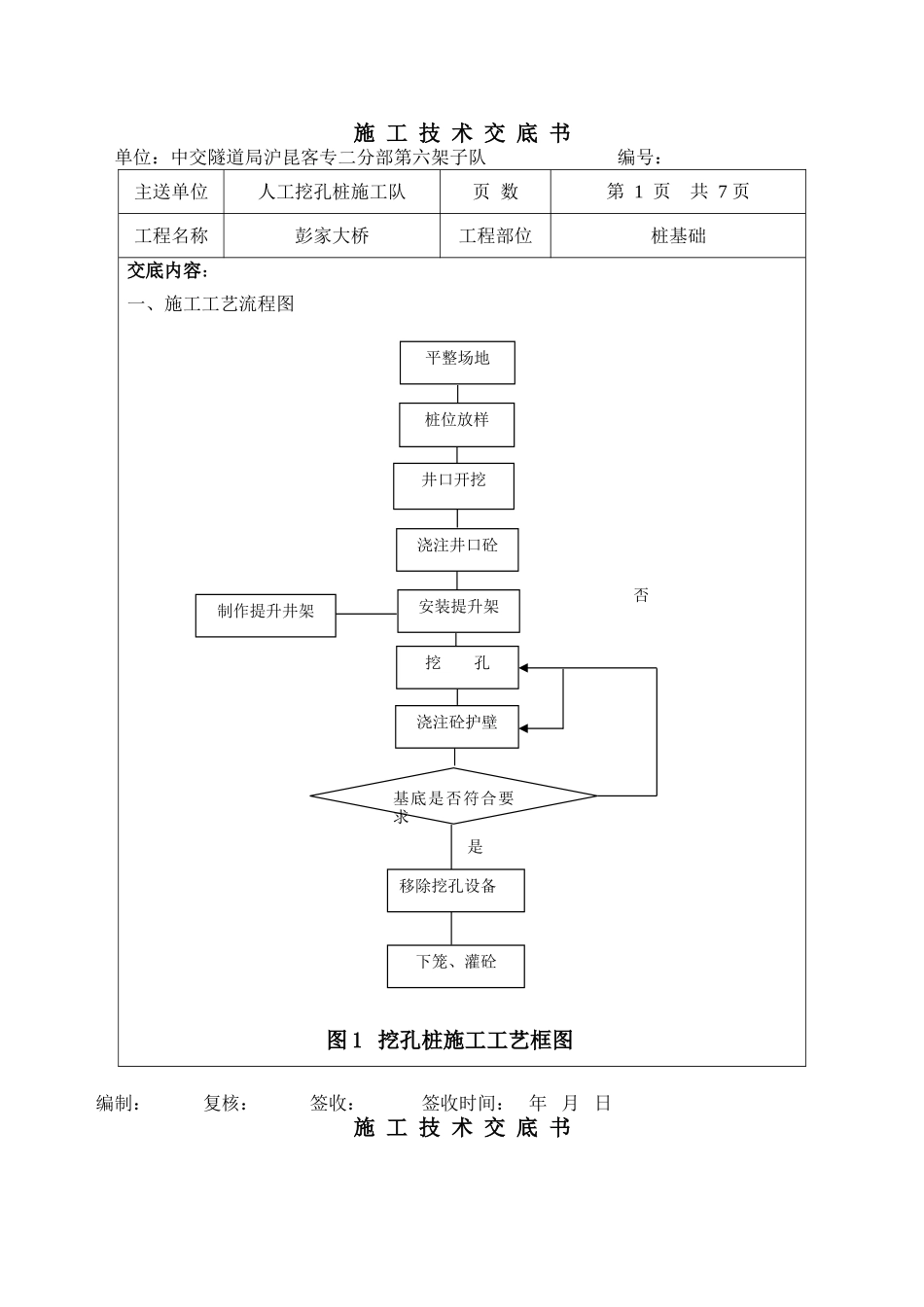

施 工 技 术 交 底 书单位:中交隧道局沪昆客专二分部第六架子队 编号: 主送单位人工挖孔桩施工队页 数第 1 页 共 7 页工程名称彭家大桥工程部位桩基础交底内容:一、施工工艺流程图 编制: 复核: 签收: 签收时间: 年 月 日施 工 技 术 交 底 书井口开挖否图 1 挖孔桩施工工艺框图平整场地浇注井口砼安装提升架挖 孔移除挖孔设备制作提升井架浇注砼护壁桩位放样基底是否符合要求是下笼、灌砼单位:中交隧道局沪昆客专二分部第六架子队 编号: 主送单位人工挖孔桩施工队页 数第 2 页 共 7 页工程名称彭家大桥工程部位桩基础二、场地平整1、平整场地、清除杂物、夯打密实
场地四周开挖排水沟,防止地表水流入孔内
三、测量放样进行施工放样,施工队配合测量班按设计图纸定出孔位,经检查无误后,由施工队埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行检验
四、施工工艺及技术要求1、施工工艺4
1 桩孔开挖采纳从上到下逐层用镐、锹进行开挖,遇坚硬土或大块孤石采纳锤、钎破裂,挖土顺序为先挖中间后挖周边,按设计桩径加 20 厘米控制截面大小
孔内挖出的土装入吊桶,采纳自制提升设备将渣土垂直运输到地面,堆积到指定地点,防止污染环境
注意挖孔过程中,不必将孔壁修成光面,要使孔壁稍有凹凸不平,以增加桩的摩擦力
2 护壁施工对岩层较坚硬、密实土层,不透水,开挖后短期不会坍孔的,可不设护壁,其它土质情况下,必须施作护壁,保持孔壁稳定,以策安全
护壁拟采纳现浇模注混凝土护壁,混凝土标号为 C15,径向厚度为 10cm,第一节混凝土护壁(原地面以下 1 米)径向厚度为 20cm,宜高出地面 20~30cm,使其成为井口围圈,以阻挡井上土石及其它物体滚入井下伤人,并且便于挡水和定位
等厚度护壁编制: 复核: 签收: 签收时间: 年 月 日施 工 技 术 交 底 书
