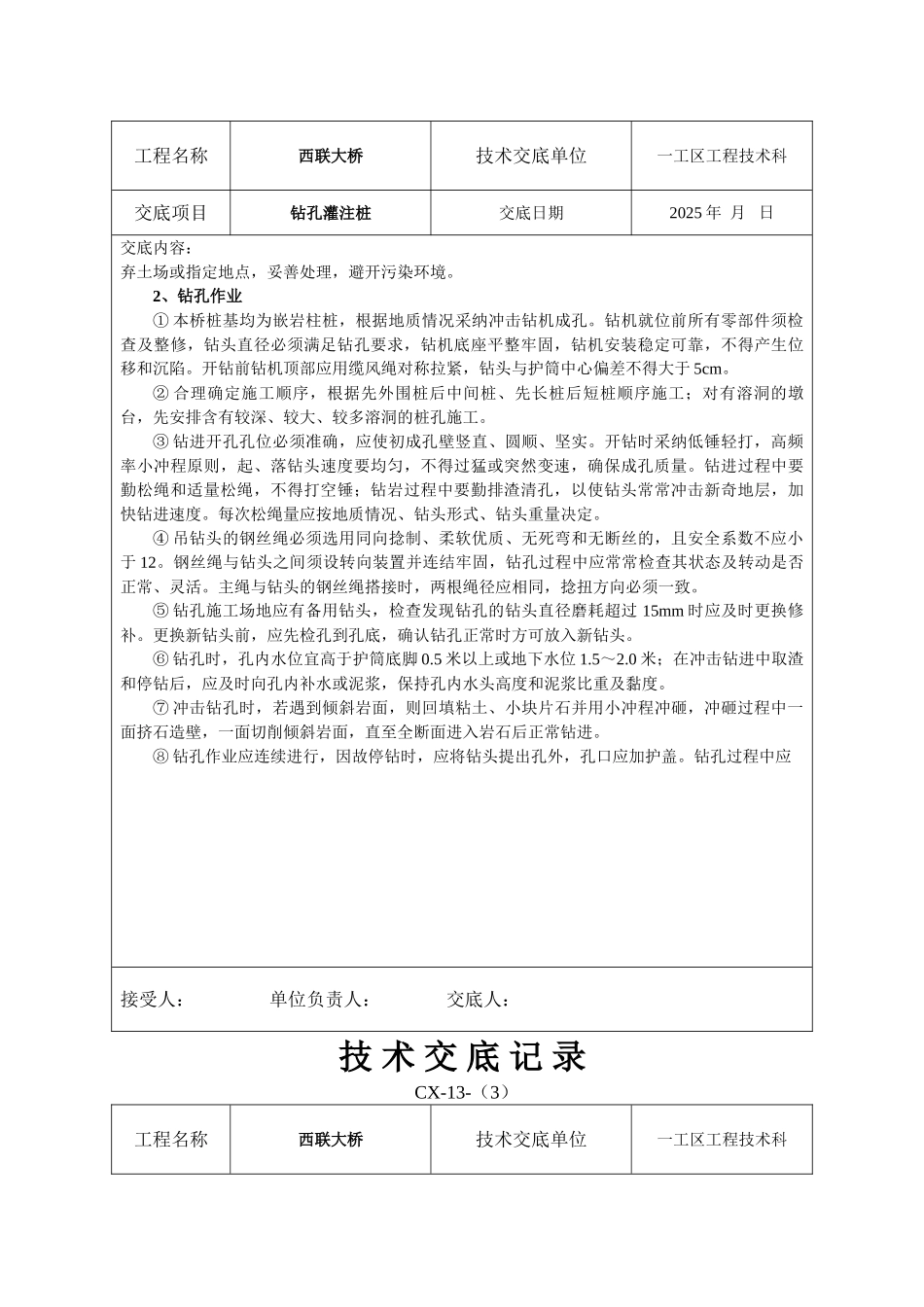

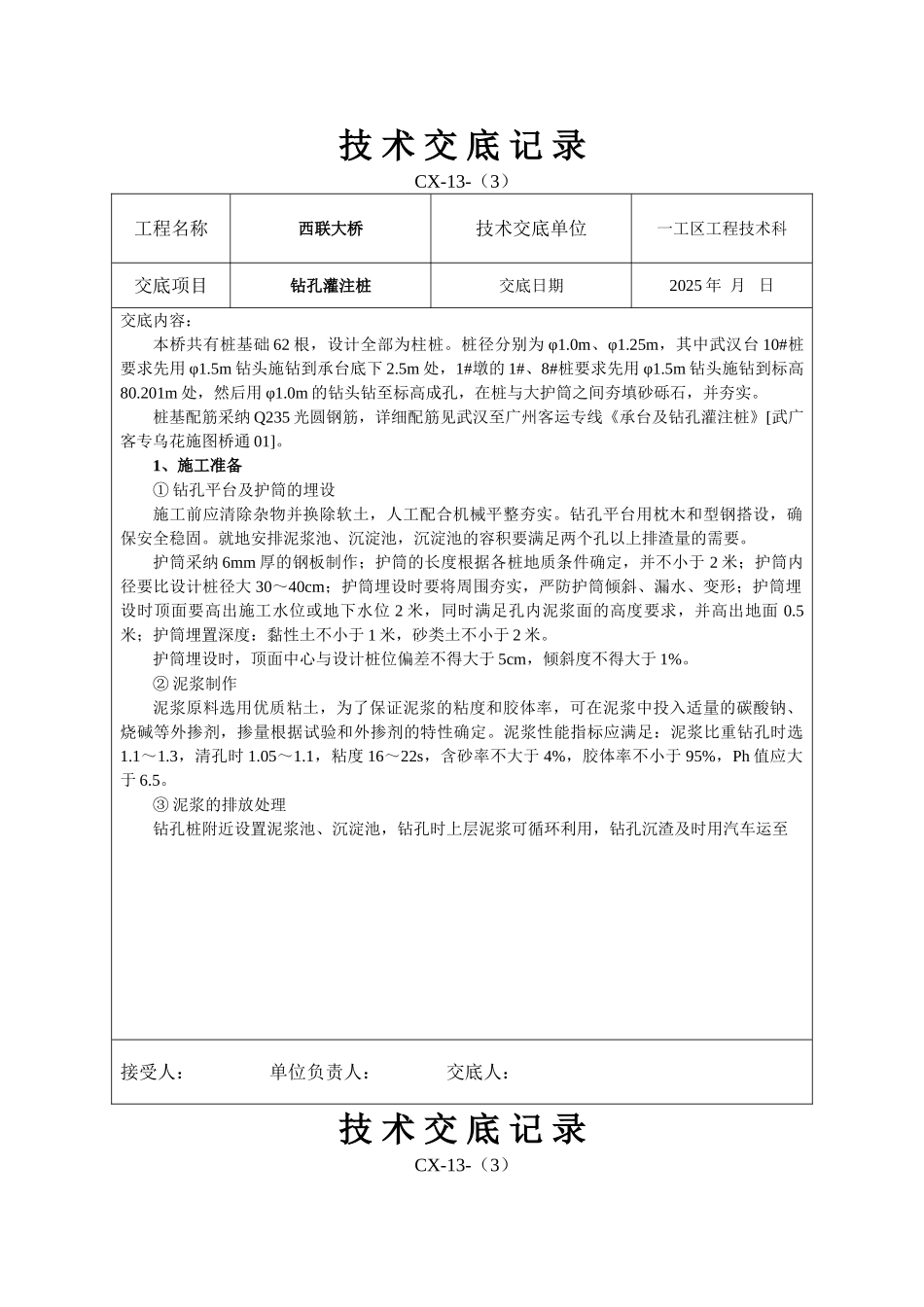

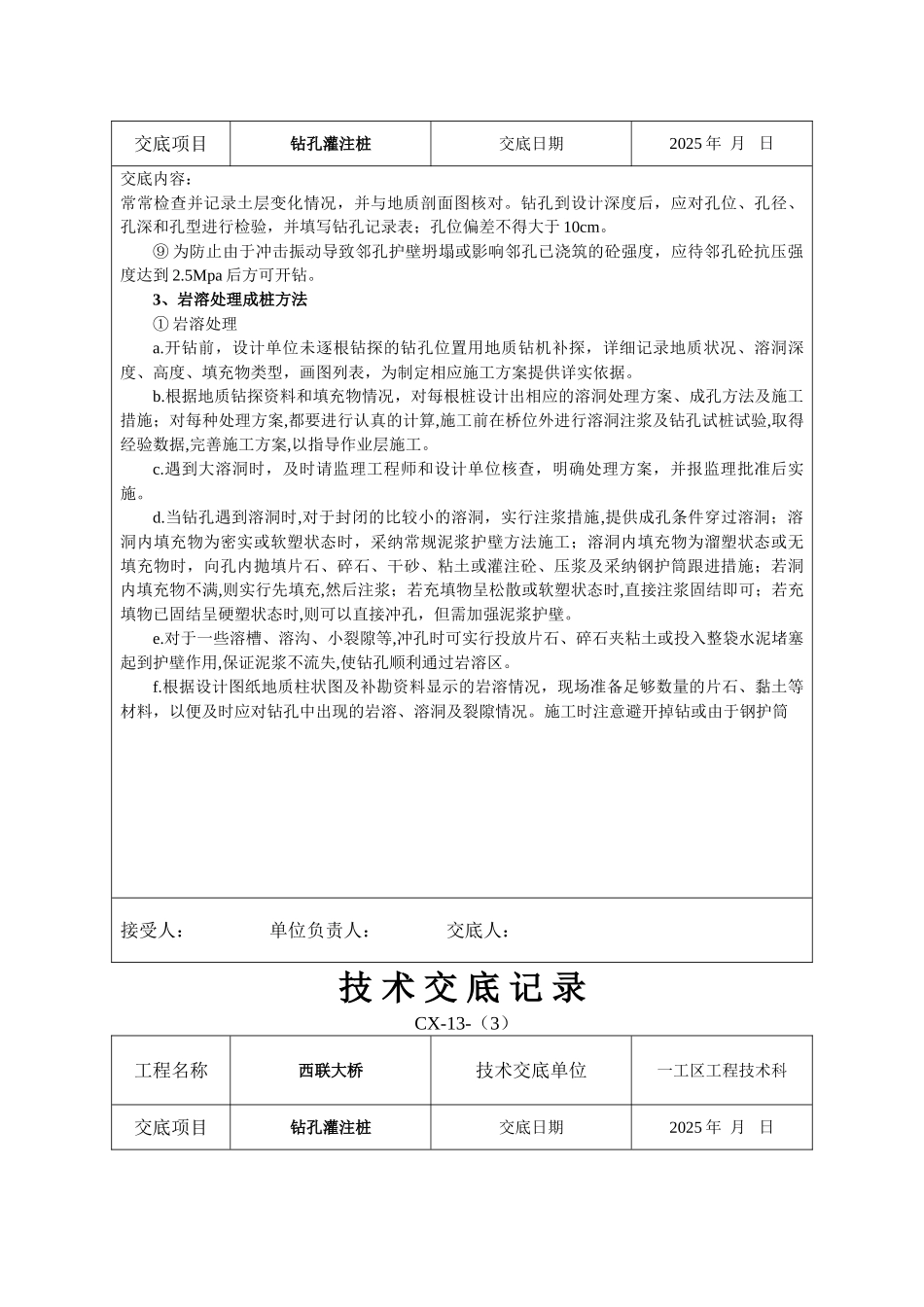

技 术 交 底 记 录 CX-13-(3)工程名称西联大桥技术交底单位一工区工程技术科交底项目钻孔灌注桩交底日期2025 年 月 日交底内容:本桥共有桩基础 62 根,设计全部为柱桩
桩径分别为 φ1
25m,其中武汉台 10#桩要求先用 φ1
5m 钻头施钻到承台底下 2
5m 处,1#墩的 1#、8#桩要求先用 φ1
5m 钻头施钻到标高80
201m 处,然后用 φ1
0m 的钻头钻至标高成孔,在桩与大护筒之间夯填砂砾石,并夯实
桩基配筋采纳 Q235 光圆钢筋,详细配筋见武汉至广州客运专线《承台及钻孔灌注桩》[武广客专乌花施图桥通 01]
1、施工准备① 钻孔平台及护筒的埋设施工前应清除杂物并换除软土,人工配合机械平整夯实
钻孔平台用枕木和型钢搭设,确保安全稳固
就地安排泥浆池、沉淀池,沉淀池的容积要满足两个孔以上排渣量的需要
护筒采纳 6mm 厚的钢板制作;护筒的长度根据各桩地质条件确定,并不小于 2 米;护筒内径要比设计桩径大 30~40cm;护筒埋设时要将周围夯实,严防护筒倾斜、漏水、变形;护筒埋设时顶面要高出施工水位或地下水位 2 米,同时满足孔内泥浆面的高度要求,并高出地面 0
5米;护筒埋置深度:黏性土不小于 1 米,砂类土不小于 2 米
护筒埋设时,顶面中心与设计桩位偏差不得大于 5cm,倾斜度不得大于 1%
② 泥浆制作泥浆原料选用优质粘土,为了保证泥浆的粘度和胶体率,可在泥浆中投入适量的碳酸钠、烧碱等外掺剂,掺量根据试验和外掺剂的特性确定
泥浆性能指标应满足:泥浆比重钻孔时选1
3,清孔时 1
1,粘度 16~22s,含砂率不大于 4%,胶体率不小于 95%,Ph 值应大于 6
③ 泥浆的排放处理钻孔桩附近设置泥浆池、沉淀池,钻孔时上层泥浆可循环利用,钻孔沉渣及时用汽车运至接受人: 单位负责人: 交底人:技 术 交
