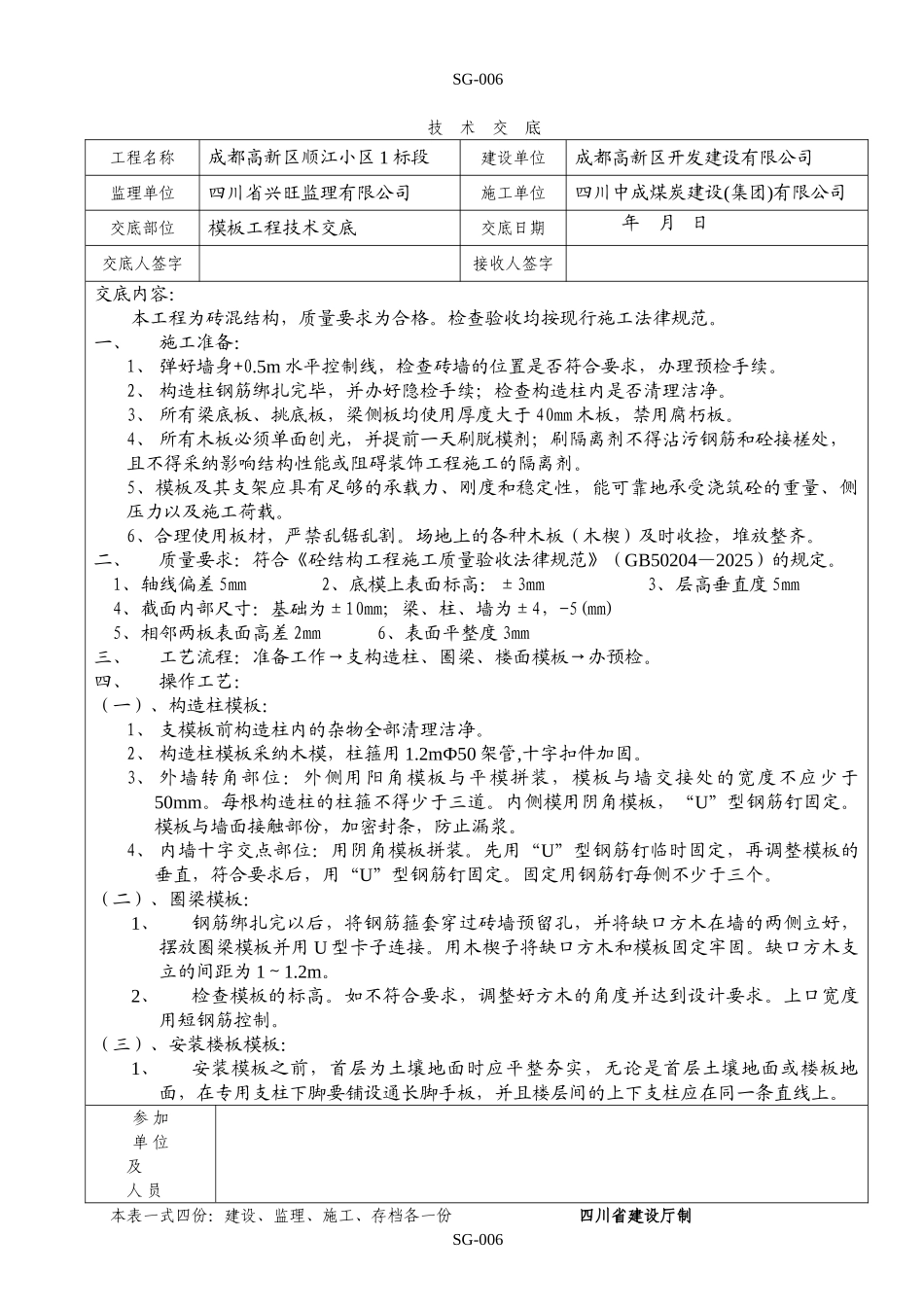

SG-006技 术 交 底工程名称成都高新区顺江小区 1 标段 建设单位成都高新区开发建设有限公司监理单位四川省兴旺监理有限公司施工单位四川中成煤炭建设(集团)有限公司交底部位模板工程技术交底交底日期年 月 日交底人签字接收人签字交底内容:本工程为砖混结构,质量要求为合格。检查验收均按现行施工法律规范。一、施工准备:1、 弹好墙身+0.5m 水平控制线,检查砖墙的位置是否符合要求,办理预检手续。2、 构造柱钢筋绑扎完毕,并办好隐检手续;检查构造柱内是否清理洁净。3、 所有梁底板、挑底板,梁侧板均使用厚度大于 40mm 木板,禁用腐朽板。4、 所有木板必须单面刨光,并提前一天刷脱模剂;刷隔离剂不得沾污钢筋和砼接槎处,且不得采纳影响结构性能或阻碍装饰工程施工的隔离剂。5、模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑砼的重量、侧压力以及施工荷载。6、合理使用板材,严禁乱锯乱割。场地上的各种木板(木楔)及时收捡,堆放整齐。二、质量要求:符合《砼结构工程施工质量验收法律规范》(GB50204—2025)的规定。1、轴线偏差 5mm 2、底模上表面标高:±3mm 3、层高垂直度 5mm4、截面内部尺寸:基础为±10mm;梁、柱、墙为±4,-5(mm)5、相邻两板表面高差 2mm 6、表面平整度 3mm三、工艺流程:准备工作→支构造柱、圈梁、楼面模板→办预检。四、操作工艺:(一)、构造柱模板:1、 支模板前构造柱内的杂物全部清理洁净。2、 构造柱模板采纳木模,柱箍用 1.2mФ50 架管,十字扣件加固。3、 外墙转角部位:外侧用阳角模板与平模拼装,模板与墙交接处的宽度不应少于50mm。每根构造柱的柱箍不得少于三道。内侧模用阴角模板,“U”型钢筋钉固定。模板与墙面接触部份,加密封条,防止漏浆。4、 内墙十字交点部位:用阴角模板拼装。先用“U”型钢筋钉临时固定,再调整模板的垂直,符合要求后,用“U”型钢筋钉固定。固定用钢筋钉每侧不少于三个。(二)、圈梁模板:1、钢筋绑扎完以后,将钢筋箍套穿过砖墙预留孔,并将缺口方木在墙的两侧立好,摆放圈梁模板并用 U 型卡子连接。用木楔子将缺口方木和模板固定牢固。缺口方木支立的间距为 1~1.2m。2、检查模板的标高。如不符合要求,调整好方木的角度并达到设计要求。上口宽度用短钢筋控制。(三)、安装楼板模板:1、安装模板之前,首层为土壤地面时应平整夯实,无论是首层土壤地面或楼板地面,在专用支柱下脚要铺设通长脚手板,并且楼层...
