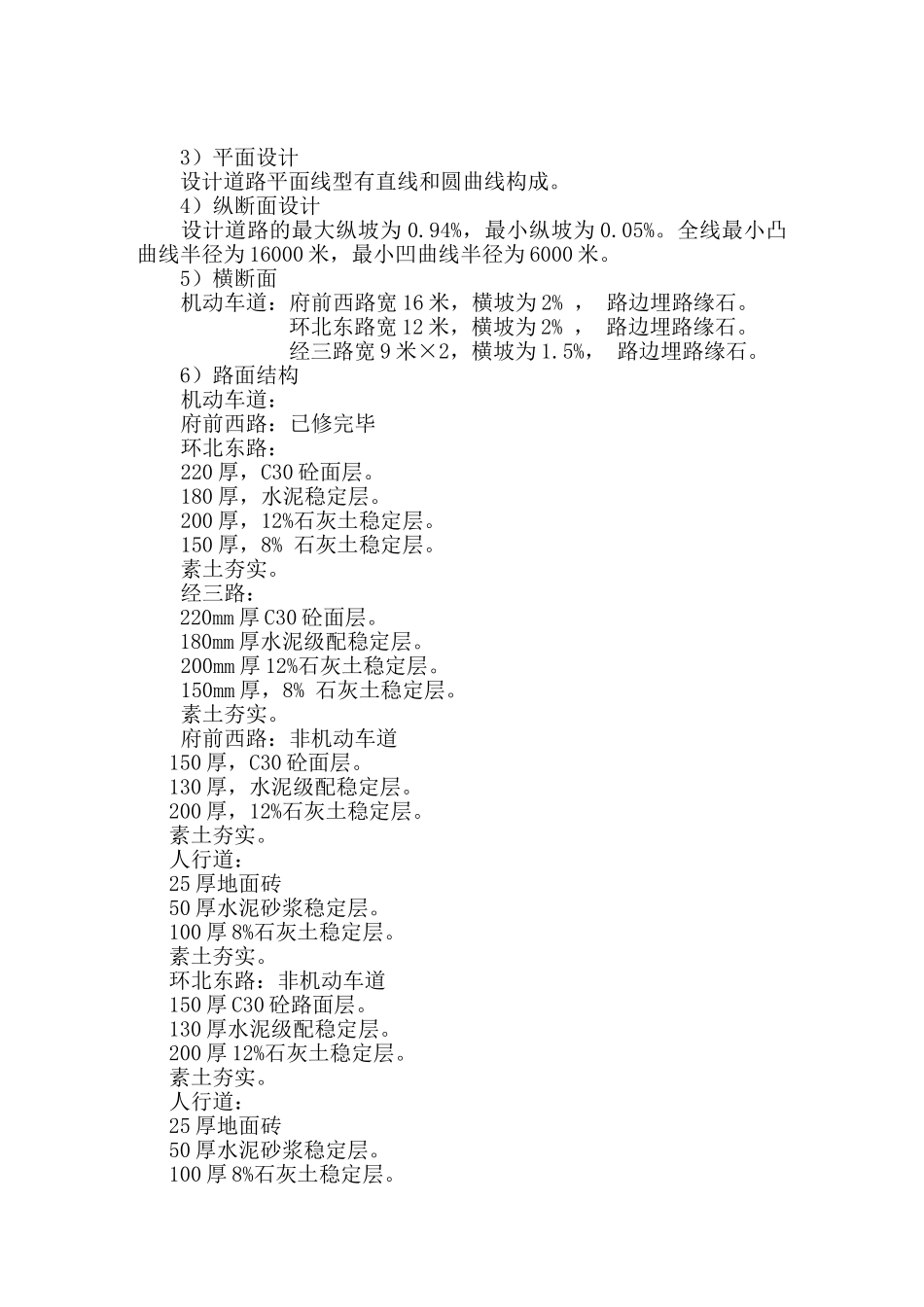

阜南县工业园区道路及配套设施工程监理规划安徽天平建设工程监理有限公司二00六年十一月三十日签 署 页监理文件名称文件编制部门编制人 年 月 日总监 年 月 日技术负责人 年 月 日建设单位签收 年 月 日 阜南县工业园区道路及配套设施工程监理规划第一章 工程概况一、工程项目概况1、 工程简况 1)阜南县工业园区道路及配套工程位于阜南县城北工业园区内,本次监理道路工程有:① 府 前 西 路 长 1637m , 人 行 道 6×1637×2m2 , 非 机 动 车 道5×1637×2m2,绿化带 4×1637×2m2,,机动车道已修完毕。② 环北东路长 2025m,人行道 2×20252 m2、4×20252 m2,非机动车道 5×2025×2m2 ,绿化带 2×20252m2 、8×20252m2 机动车道14×2025×2m2③ 经三路长 2496.1m,人行道 2×2496.1×2m2, 非机动车道5×2496.1×2,机动车道 16×2496.1×2m2绿化带 2×2496.1×2m2。2)主要技术标准: 道路等级:道路标准参照公路二级道路设计,桥涵为四等 4 级建筑设计,地震设防烈度 6 度。 设计行车速度:30 公里/小时 设计年限:10 年 3)平面设计 设计道路平面线型有直线和圆曲线构成。4)纵断面设计设计道路的最大纵坡为 0.94%,最小纵坡为 0.05%。全线最小凸曲线半径为 16000 米,最小凹曲线半径为 6000 米。5)横断面机动车道:府前西路宽 16 米,横坡为 2% , 路边埋路缘石。环北东路宽 12 米,横坡为 2% , 路边埋路缘石。经三路宽 9 米×2,横坡为 1.5%, 路边埋路缘石。6)路面结构机动车道:府前西路:已修完毕环北东路:220 厚,C30 砼面层。180 厚,水泥稳定层。200 厚,12%石灰土稳定层。150 厚,8% 石灰土稳定层。素土夯实。经三路: 220mm 厚 C30 砼面层。 180mm 厚水泥级配稳定层。200mm 厚 12%石灰土稳定层。150mm 厚,8% 石灰土稳定层。素土夯实。府前西路:非机动车道 150 厚,C30 砼面层。 130 厚,水泥级配稳定层。 200 厚,12%石灰土稳定层。 素土夯实。 人行道: 25 厚地面砖 50 厚水泥砂浆稳定层。 100 厚 8%石灰土稳定层。 素土夯实。 环北东路:非机动车道 150 厚 C30 砼路面层。 130 厚水泥级配稳定层。 200 厚 12%石灰土稳定层。 素土夯实。 人行道: 25 厚地面砖 50 厚水泥砂浆稳定层。 100 厚 8%石灰土稳定层。 素土夯实。经三路:非机动车道人行道:地面砖层(25)水泥砂浆稳...
