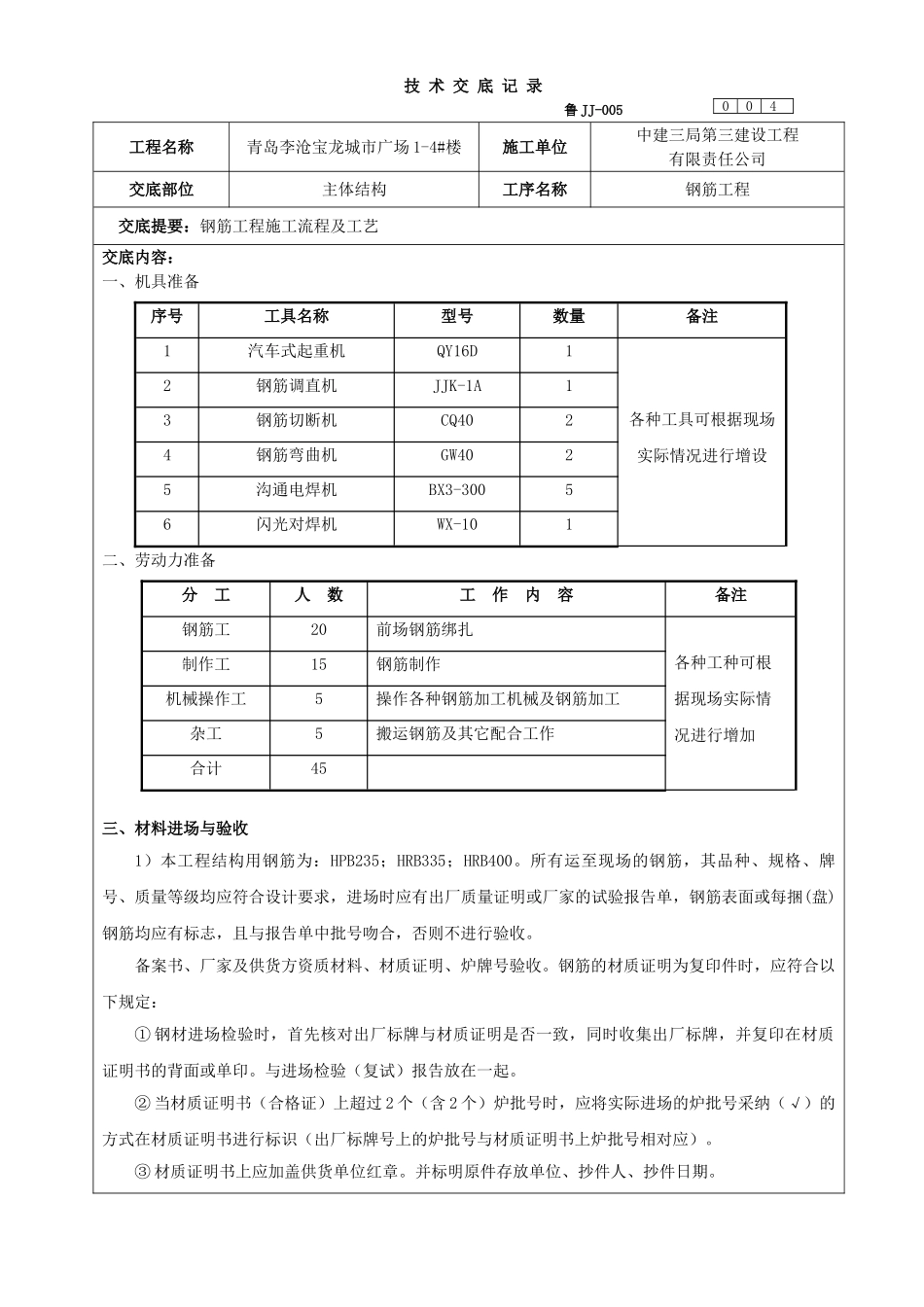

技 术 交 底 记 录鲁 JJ-005 工程名称青岛李沧宝龙城市广场 1-4#楼施工单位中建三局第三建设工程有限责任公司交底部位主体结构工序名称钢筋工程交底提要:钢筋工程施工流程及工艺交底内容:一、机具准备序号工具名称型号数量备注1汽车式起重机QY16D1各种工具可根据现场实际情况进行增设2钢筋调直机JJK-1A13钢筋切断机CQ4024钢筋弯曲机GW4025沟通电焊机BX3-30056闪光对焊机WX-101二、劳动力准备分 工人 数工 作 内 容备注钢筋工20前场钢筋绑扎各种工种可根据现场实际情况进行增加制作工15钢筋制作机械操作工5操作各种钢筋加工机械及钢筋加工杂工5搬运钢筋及其它配合工作合计45三、材料进场与验收1)本工程结构用钢筋为:HPB235;HRB335;HRB400
所有运至现场的钢筋,其品种、规格、牌号、质量等级均应符合设计要求,进场时应有出厂质量证明或厂家的试验报告单,钢筋表面或每捆(盘)钢筋均应有标志,且与报告单中批号吻合,否则不进行验收
备案书、厂家及供货方资质材料、材质证明、炉牌号验收
钢筋的材质证明为复印件时,应符合以下规定:① 钢材进场检验时,首先核对出厂标牌与材质证明是否一致,同时收集出厂标牌,并复印在材质证明书的背面或单印
与进场检验(复试)报告放在一起
② 当材质证明书(合格证)上超过 2 个(含 2 个)炉批号时,应将实际进场的炉批号采纳(√)的方式在材质证明书进行标识(出厂标牌号上的炉批号与材质证明书上炉批号相对应)
③ 材质证明书上应加盖供货单位红章
并标明原件存放单位、抄件人、抄件日期

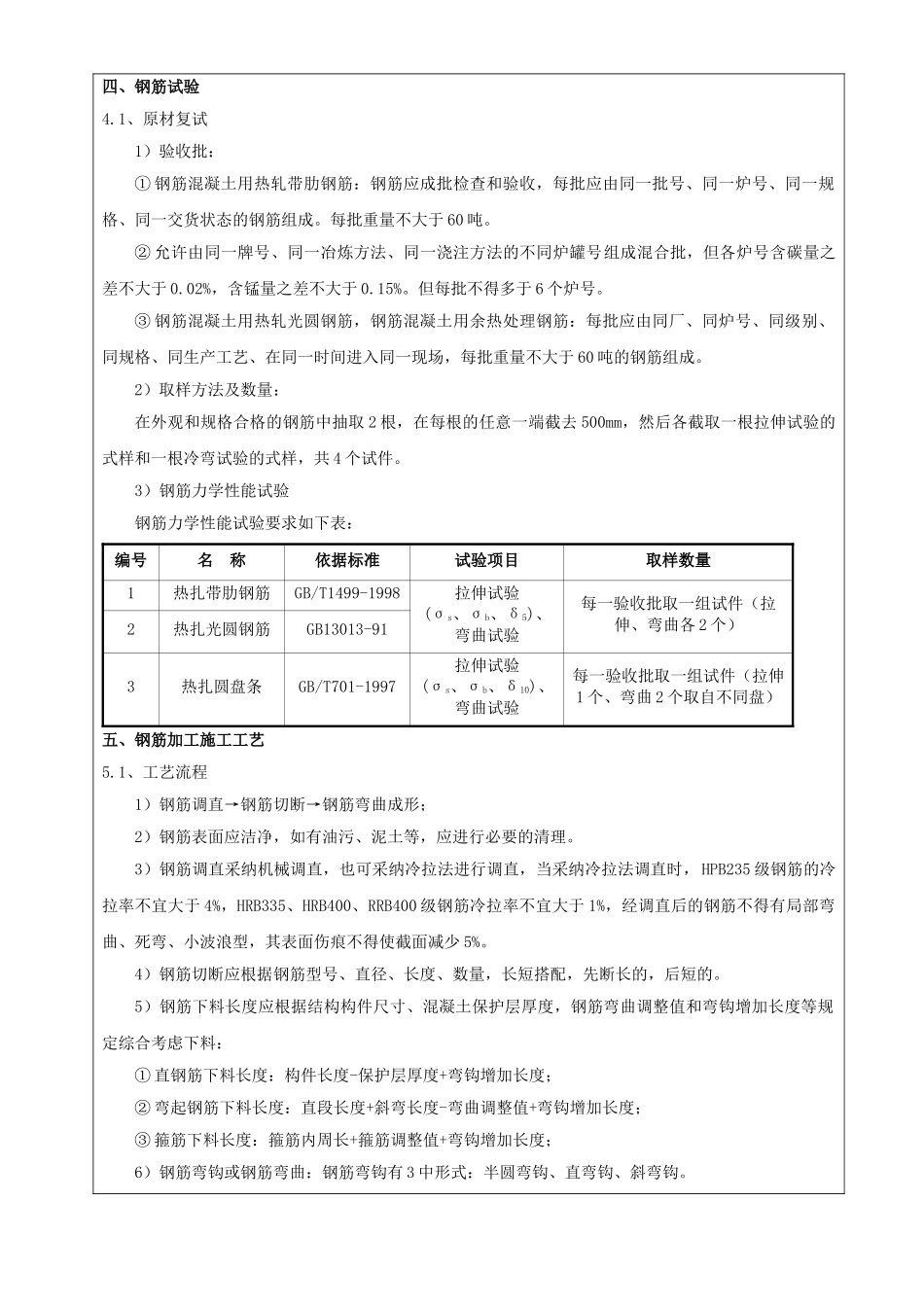

004四、钢筋试验4
1、原材复试1)验收批:① 钢筋混凝土用热轧带肋钢筋:钢筋应成批检查和验收,每批应由同一批号、同一炉号、同一规格、同一交货状态的钢筋组成
每批重量不大于 60 吨
② 允许由同一牌号、同一冶炼方法、同一浇注方法的不同炉罐号组成
