技 术 交 底 记 录鲁 JJ-005 工程名称青岛李沧宝龙城市广场 1-4#楼施工单位中建三局第三建设工程有限责任公司交底部位主体结构工序名称模板工程交底提要:模板工程施工流程及工艺交底内容:一、施工准备1
1、技术准备模板加工前,组织施工人员进行方案的学习,做好交底工作
对重点部位单独交底,设专人负责
2、主要机具设备准备 主要机具设备准备计划表 序号机械名称型 号单 位数 量备注1砂轮机/台1 可根据现场实际进行增设2圆盘锯MJ104台23单面木工压刨床MB103台24木工压刨/台25手电钻/台26台 钻/台17沟通电焊机B*3-500台58激光垂准仪DZJ3-L1台19经纬仪TDJ2台110水准仪DZS3-1台111钢卷尺50m把112墨斗、小白线/个113线坠/个114汽车吊QY16D台11
3、劳动力准备根据施工总控制计划,现场有关模板工程的劳动力投入见下表:工种木工架子工力工其它合计人数25151010601
4、材料准备主要材料需用计划材料名称规 格单位数量(暂估)主要使用部位备注覆膜多层木模板15mmM22600独立承台基础、条基、柱、顶板、粱本表数量为暂计划量,具体工程用量应按实计算木枋50mm*100mmM350独立承台基础、条基、柱、顶板、粱003钢 管ф48*3
5mm吨85脚手架、支撑体系十字扣件铸铁,合格品枚12000脚手架、临边防护及模板支撑连接扣件枚3600旋转扣件枚600可调支托600mm个1300顶板、支撑脚手板50mmM2700操作平台二、施工工艺2

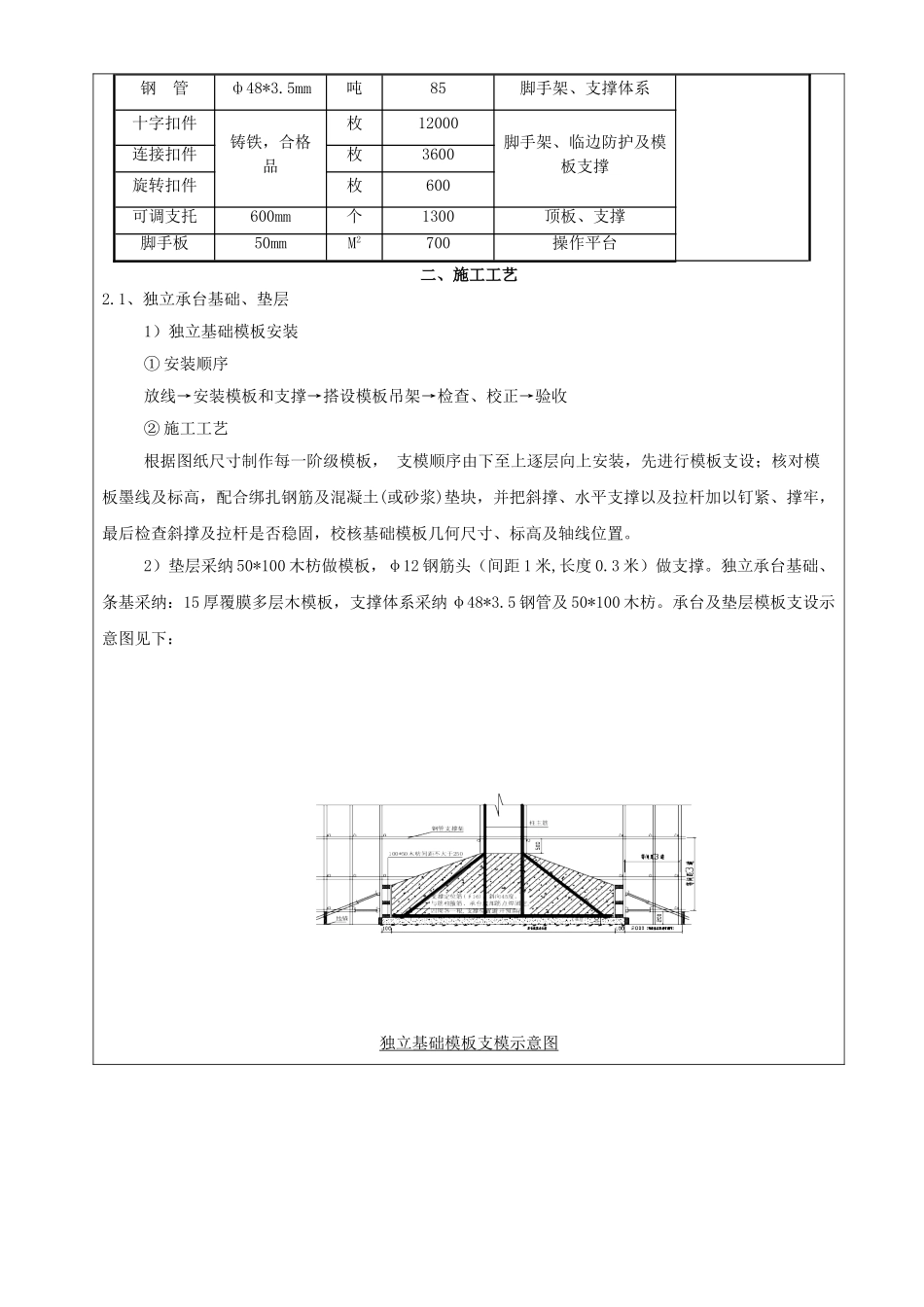

1、独立承台基础、垫层1)独立基础模板安装① 安装顺序放线→安装模板和支撑→搭设模板吊架→检查、校正→验收② 施工工艺根据图纸尺寸制作每一阶级模板, 支模顺序由下至上逐层向上安装,先进行模板支设;核对模板墨线及标高,配合绑扎钢筋及混凝土(或砂浆)垫块,并把斜撑、水平支撑以及拉杆加以钉
