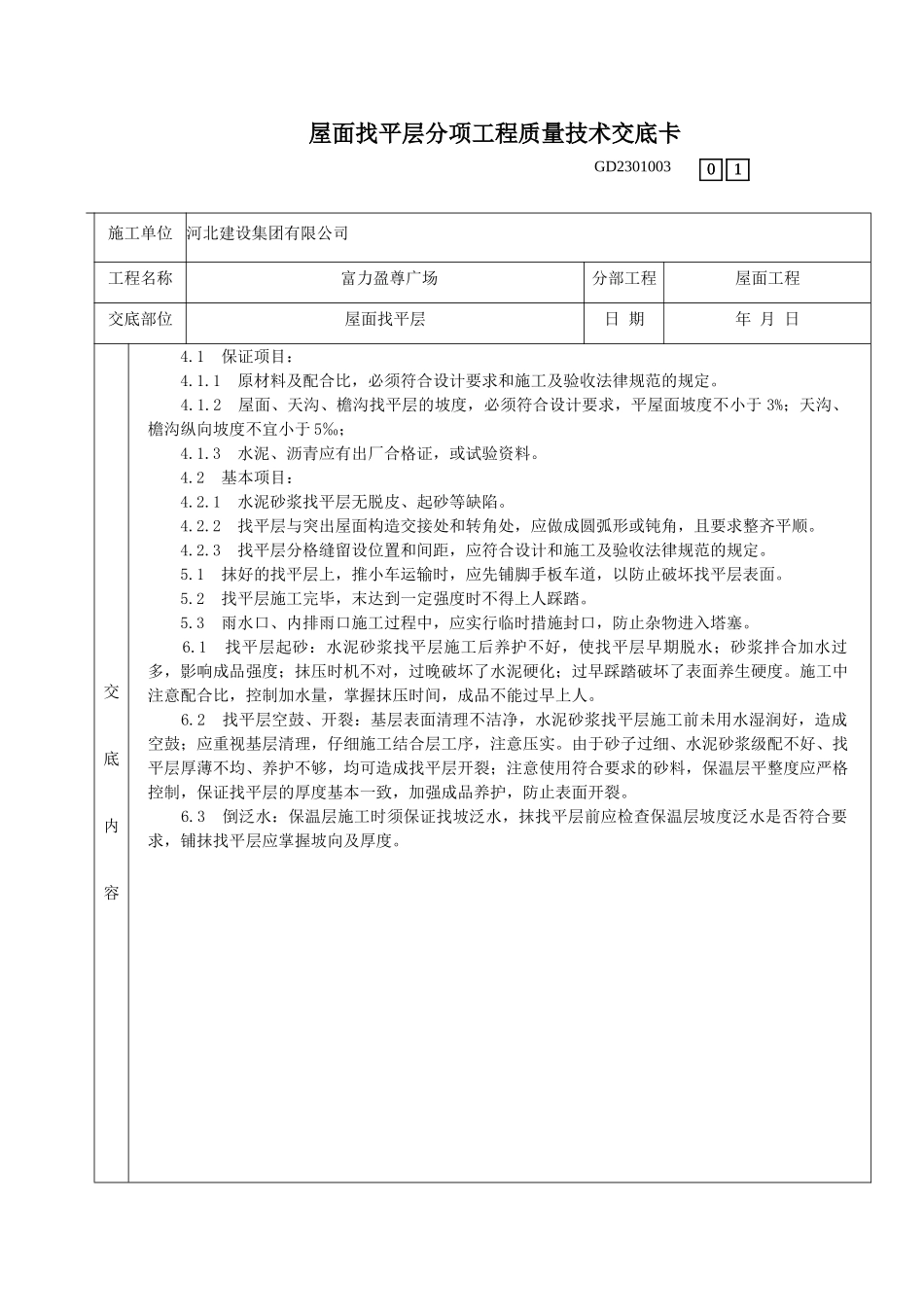

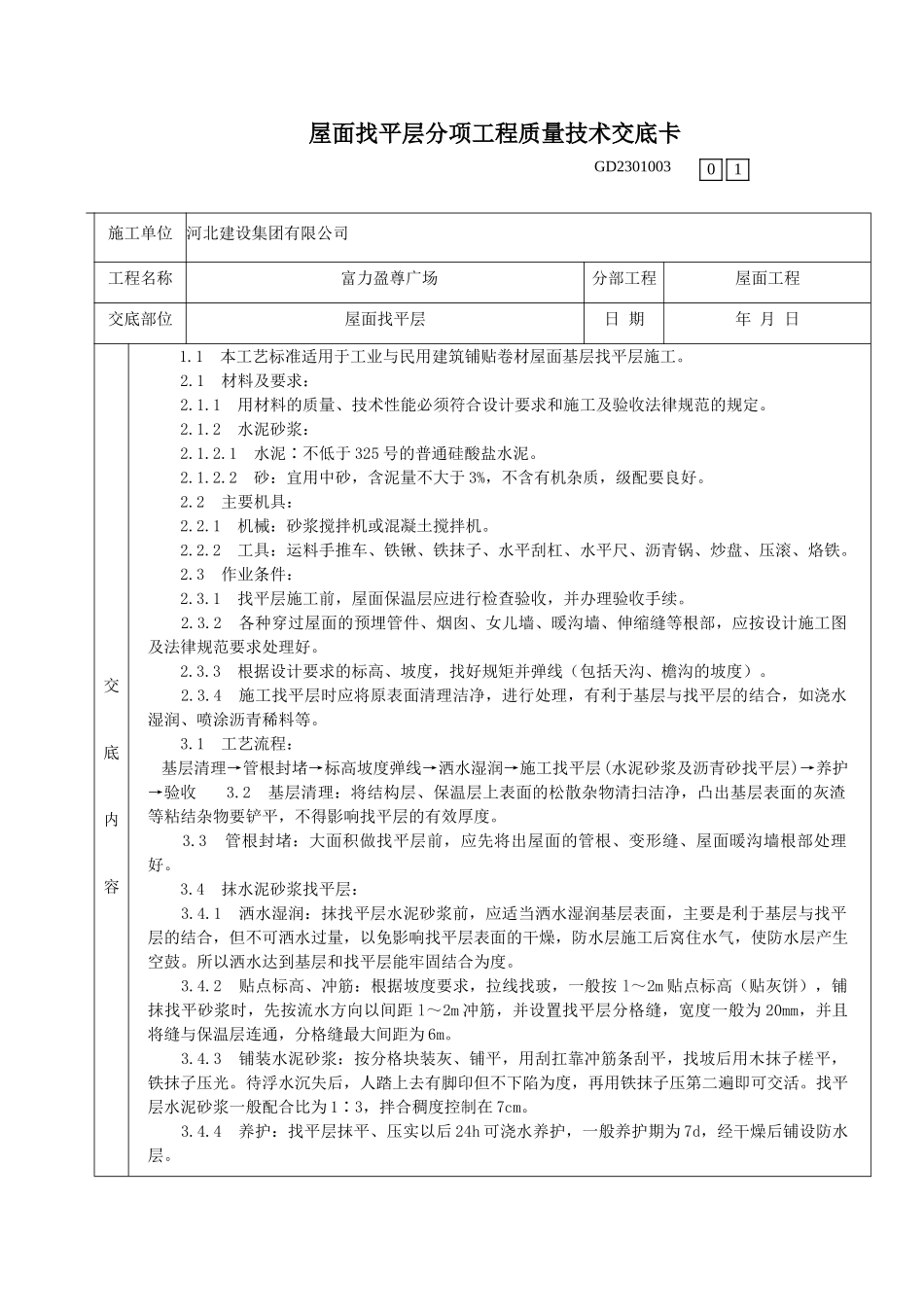

屋面找平层分项工程质量技术交底卡GD2301003施工单位河北建设集团有限公司工程名称 富力盈尊广场分部工程屋面工程交底部位屋面找平层日 期年 月 日交底内容 1
1 本工艺标准适用于工业与民用建筑铺贴卷材屋面基层找平层施工
1 材料及要求: 2
1 用材料的质量、技术性能必须符合设计要求和施工及验收法律规范的规定
2 水泥砂浆: 2
1 水泥∶不低于 325 号的普通硅酸盐水泥
2 砂:宜用中砂,含泥量不大于 3%,不含有机杂质,级配要良好
2 主要机具: 2
1 机械:砂浆搅拌机或混凝土搅拌机
2 工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁
3 作业条件: 2
1 找平层施工前,屋面保温层应进行检查验收,并办理验收手续
2 各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及法律规范要求处理好
3 根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)
4 施工找平层时应将原表面清理洁净,进行处理,有利于基层与找平层的结合,如浇水湿润、喷涂沥青稀料等
1 工艺流程:基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层(水泥砂浆及沥青砂找平层)→养护→验收3
2 基层清理:将结构层、保温层上表面的松散杂物清扫洁净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度
3 管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好
4 抹水泥砂浆找平层: 3
1 洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓
所以洒水达到基层和找平层能牢固结合
