技术交底记录 TJ1

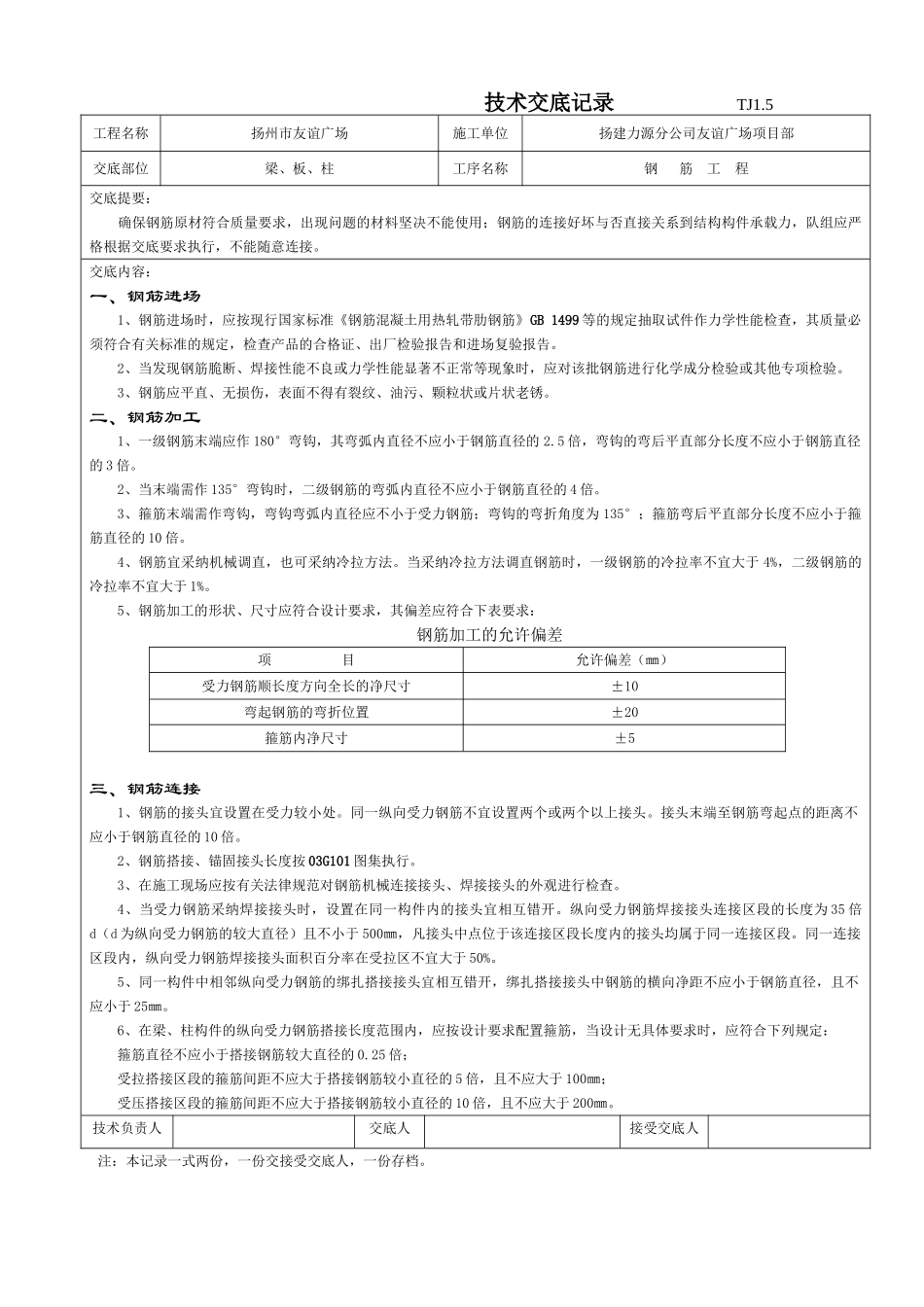

5工程名称扬州市友谊广场施工单位扬建力源分公司友谊广场项目部交底部位梁、板、柱工序名称钢 筋 工 程交底提要: 确保钢筋原材符合质量要求,出现问题的材料坚决不能使用;钢筋的连接好坏与否直接关系到结构构件承载力,队组应严格根据交底要求执行,不能随意连接
交底内容:一、钢筋进场1、钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB 1499 等的规定抽取试件作力学性能检查,其质量必须符合有关标准的规定,检查产品的合格证、出厂检验报告和进场复验报告
2、当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验
3、钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈
二、钢筋加工1、一级钢筋末端应作 180°弯钩,其弯弧内直径不应小于钢筋直径的 2
5 倍,弯钩的弯后平直部分长度不应小于钢筋直径的 3 倍
2、当末端需作 135°弯钩时,二级钢筋的弯弧内直径不应小于钢筋直径的 4 倍
3、箍筋末端需作弯钩,弯钩弯弧内直径应不小于受力钢筋;弯钩的弯折角度为 135°;箍筋弯后平直部分长度不应小于箍筋直径的 10 倍
4、钢筋宜采纳机械调直,也可采纳冷拉方法
当采纳冷拉方法调直钢筋时,一级钢筋的冷拉率不宜大于 4%,二级钢筋的冷拉率不宜大于 1%
5、钢筋加工的形状、尺寸应符合设计要求,其偏差应符合下表要求: 钢筋加工的允许偏差项 目允许偏差(㎜)受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±5三、钢筋连接1、钢筋的接头宜设置在受力较小处
同一纵向受力钢筋不宜设置两个或两个以上接头
接头末端至钢筋弯起点的距离不应小于钢筋直径的 10 倍
2、钢筋搭接、锚固接头长度按 03G101 图集执行
3、在施工现场应按有关法律规范对钢筋机械连接接头、焊接接头的外观进行检查
4、当受力钢
