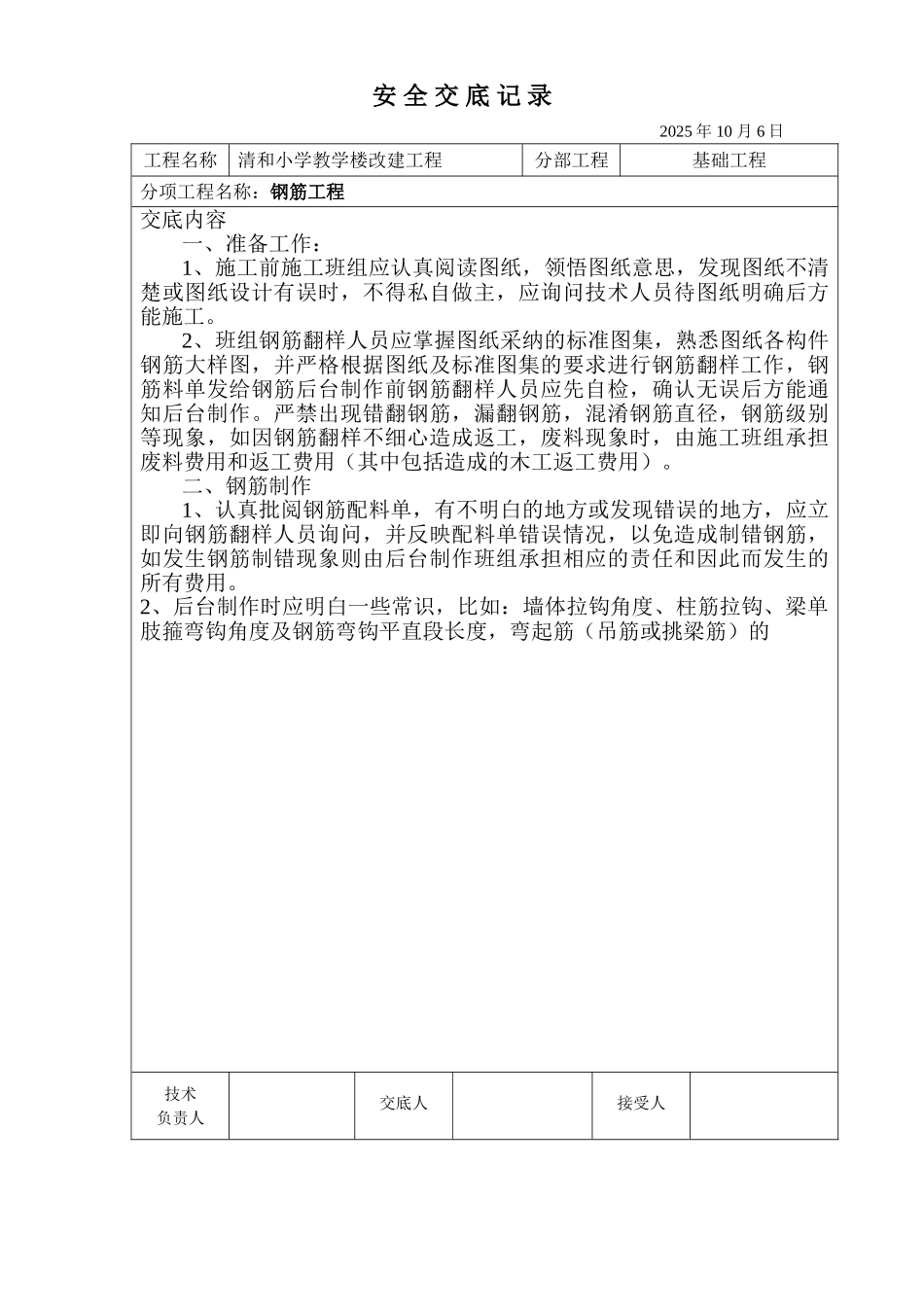

安 全 交 底 记 录2025 年 10 月 6 日工程名称清和小学教学楼改建工程分部工程基础工程分项工程名称:钢筋工程交底内容一、准备工作:1、施工前施工班组应认真阅读图纸,领悟图纸意思,发现图纸不清楚或图纸设计有误时,不得私自做主,应询问技术人员待图纸明确后方能施工
2、班组钢筋翻样人员应掌握图纸采纳的标准图集,熟悉图纸各构件钢筋大样图,并严格根据图纸及标准图集的要求进行钢筋翻样工作,钢筋料单发给钢筋后台制作前钢筋翻样人员应先自检,确认无误后方能通知后台制作
严禁出现错翻钢筋,漏翻钢筋,混淆钢筋直径,钢筋级别等现象,如因钢筋翻样不细心造成返工,废料现象时,由施工班组承担废料费用和返工费用(其中包括造成的木工返工费用)
二、钢筋制作1、认真批阅钢筋配料单,有不明白的地方或发现错误的地方,应立即向钢筋翻样人员询问,并反映配料单错误情况,以免造成制错钢筋,如发生钢筋制错现象则由后台制作班组承担相应的责任和因此而发生的所有费用
2、后台制作时应明白一些常识,比如:墙体拉钩角度、柱筋拉钩、梁单肢箍弯钩角度及钢筋弯钩平直段长度,弯起筋(吊筋或挑梁筋)的技术负责人交底人接受人安 全 交 底 记 录2025 年 10 月 6 日工程名称清和小学教学楼改建工程分部工程基础工程分项工程名称:钢筋工程交底内容弯起角度等

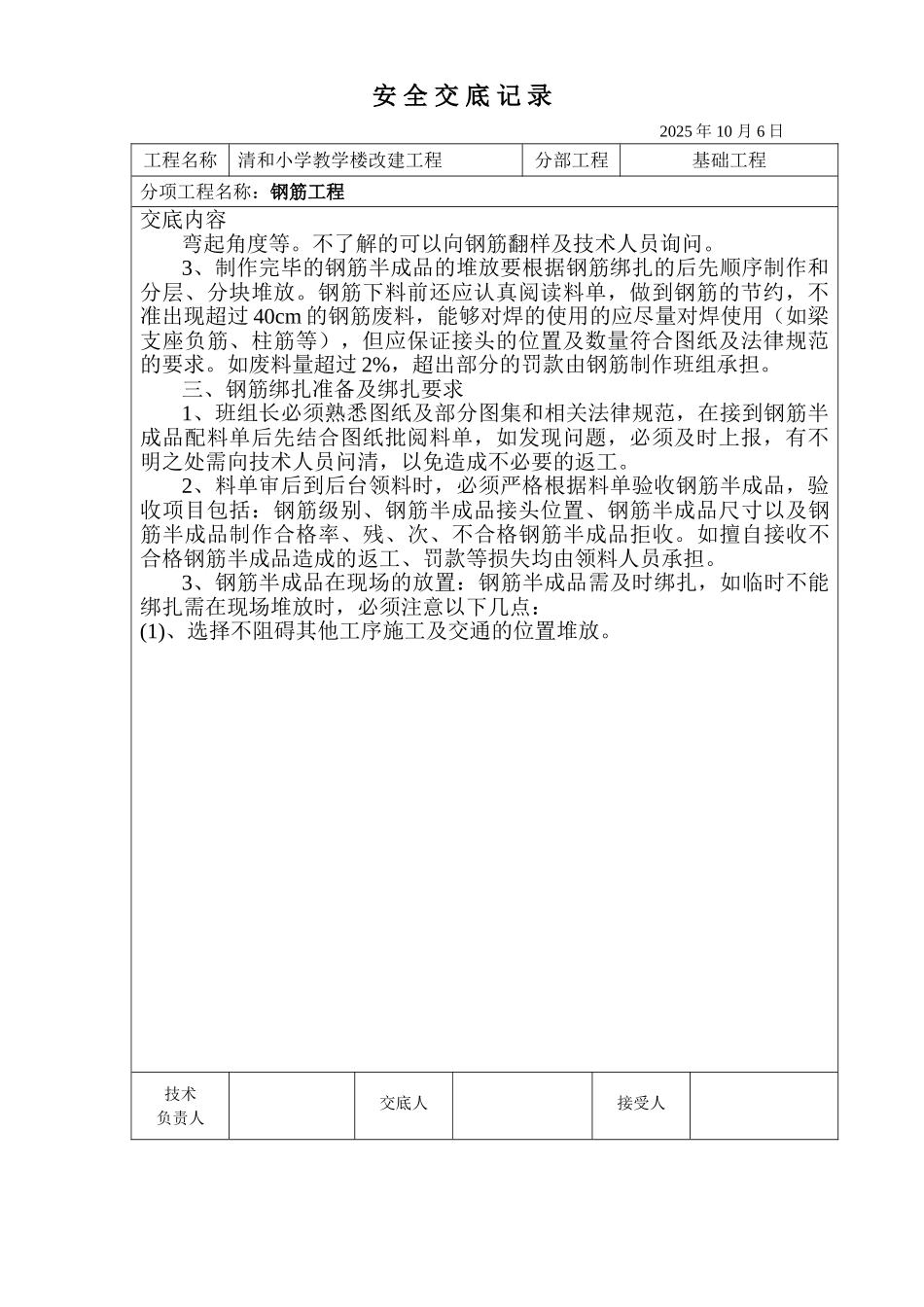

不了解的可以向钢筋翻样及技术人员询问
3、制作完毕的钢筋半成品的堆放要根据钢筋绑扎的后先顺序制作和分层、分块堆放
钢筋下料前还应认真阅读料单,做到钢筋的节约,不准出现超过 40cm 的钢筋废料,能够对焊的使用的应尽量对焊使用(如梁支座负筋、柱筋等),但应保证接头的位置及数量符合图纸及法律规范的要求
如废料量超过 2%,超出部分的罚款由钢筋制作班组承担

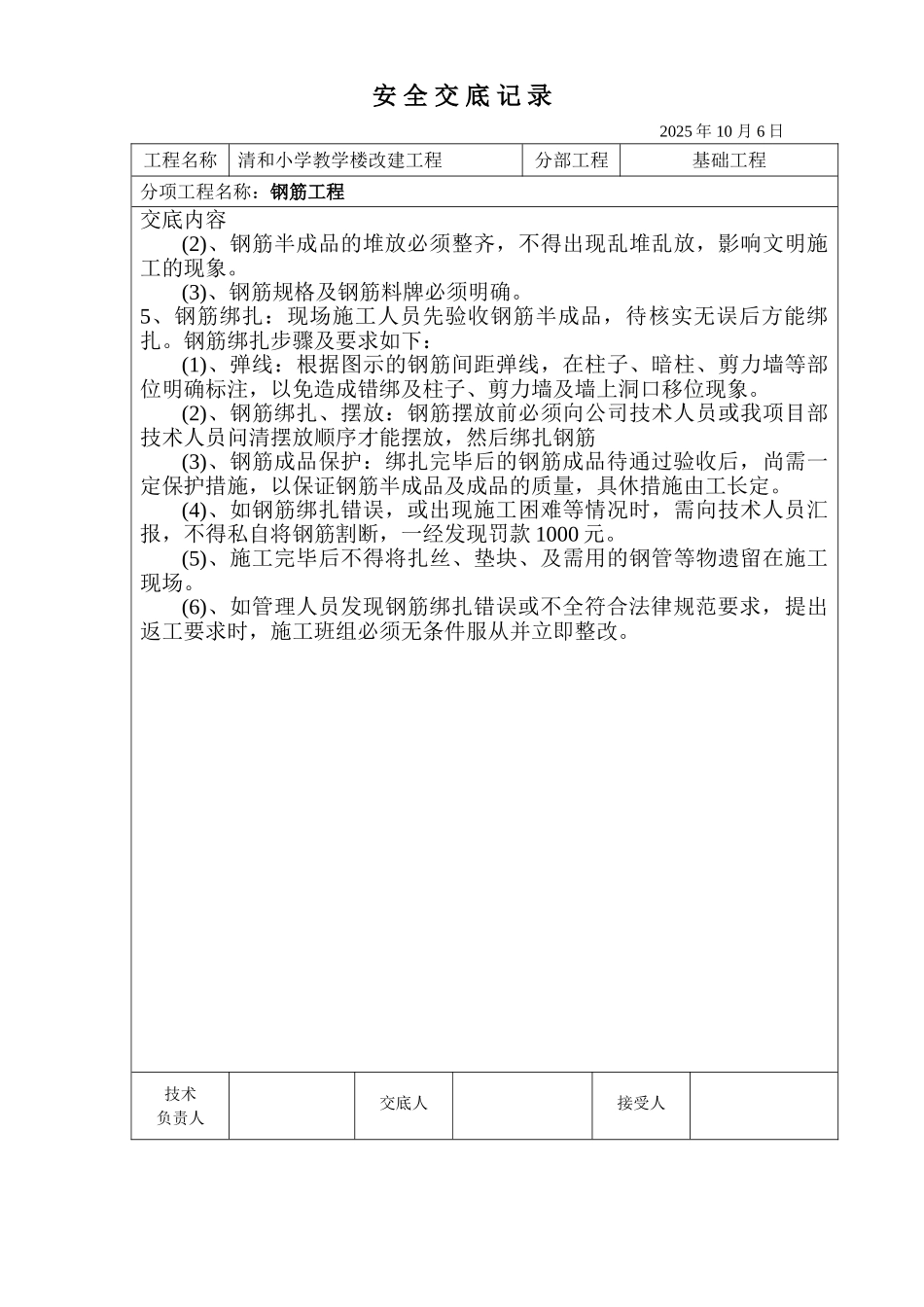

三、钢筋绑扎准备及绑扎要求1、班组长必须熟悉图纸及部分图集和相关法律规范,在接到钢筋半成品配料单后先结合图纸批阅料单,如发现问
