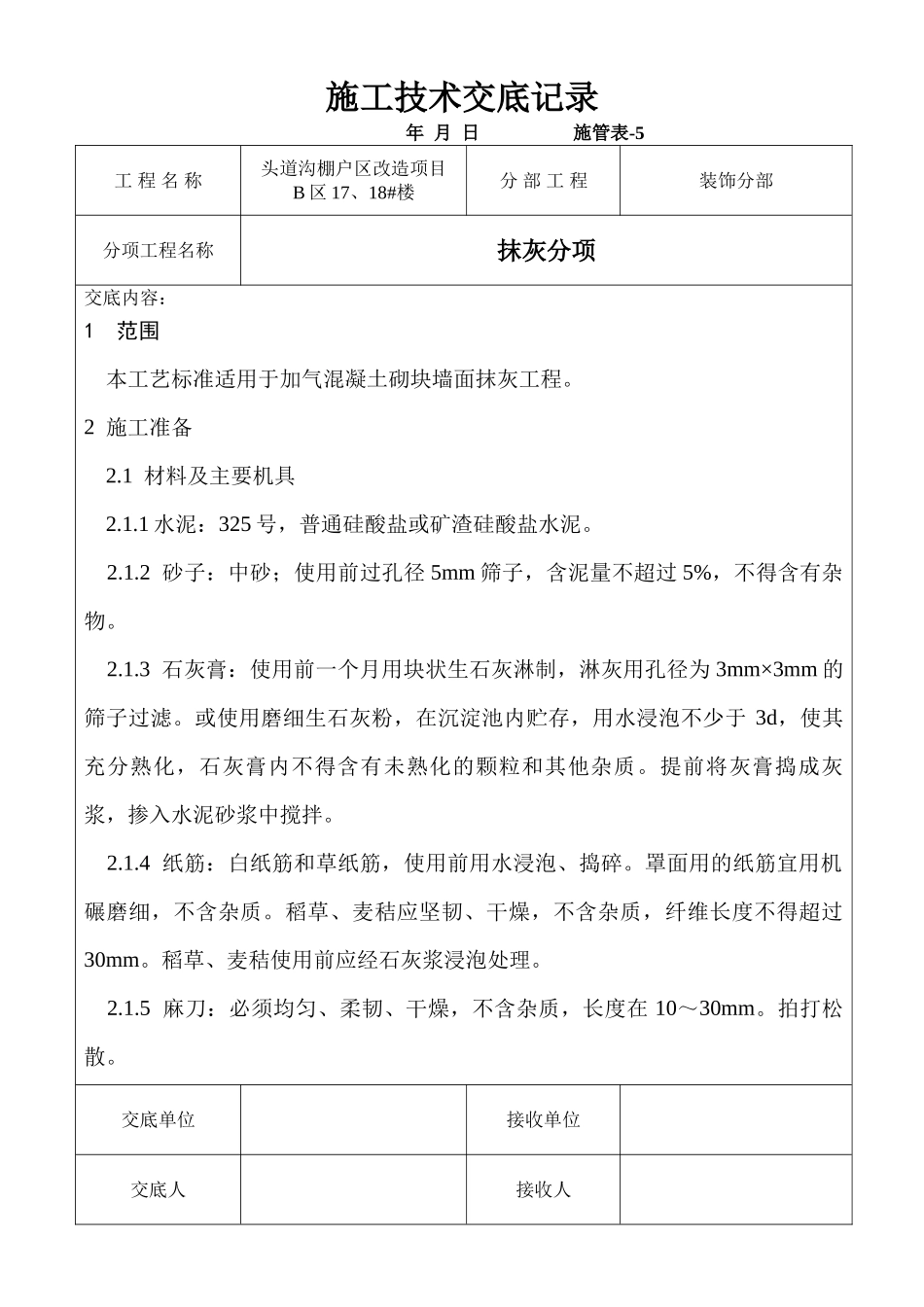

施工技术交底记录 年 月 日 施管表-5工 程 名 称头道沟棚户区改造项目B 区 17、18#楼分 部 工 程装饰分部分项工程名称抹灰分项交底内容:1 范围 本工艺标准适用于加气混凝土砌块墙面抹灰工程
2 施工准备 2
1 材料及主要机具 2
1 水泥:325 号,普通硅酸盐或矿渣硅酸盐水泥
2 砂子:中砂;使用前过孔径 5mm 筛子,含泥量不超过 5%,不得含有杂物
3 石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为 3mm×3mm 的筛子过滤
或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于 3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质
提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌
4 纸筋:白纸筋和草纸筋,使用前用水浸泡、捣碎
罩面用的纸筋宜用机碾磨细,不含杂质
稻草、麦秸应坚韧、干燥,不含杂质,纤维长度不得超过30mm
稻草、麦秸使用前应经石灰浆浸泡处理
5 麻刀:必须均匀、柔韧、干燥,不含杂质,长度在 10~30mm
交底单位接收单位交底人接收人施工技术交底记录 年 月 日 施管表-5工 程 名 称头道沟棚户区改造项目B 区 17、18#楼分 部 工 程装饰分部分项工程名称抹灰分项交底内容: 2

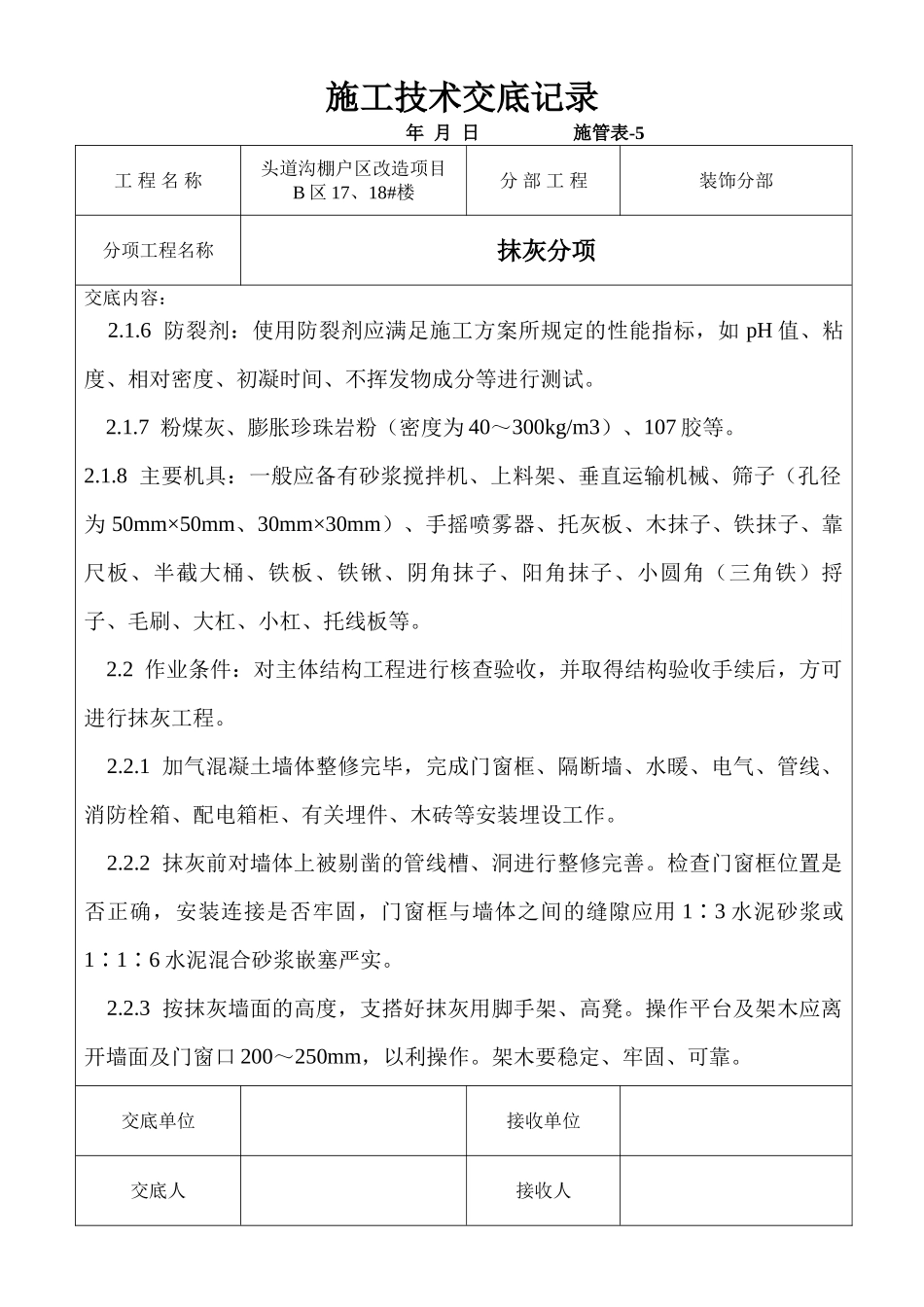

6 防裂剂:使用防裂剂应满足施工方案所规定的性能指标,如 pH 值、粘度、相对密度、初凝时间、不挥发物成分等进行测试
7 粉煤灰、膨胀珍珠岩粉(密度为 40~300kg/m3)、107 胶等
8 主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为 50mm×50mm、30mm×30mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等

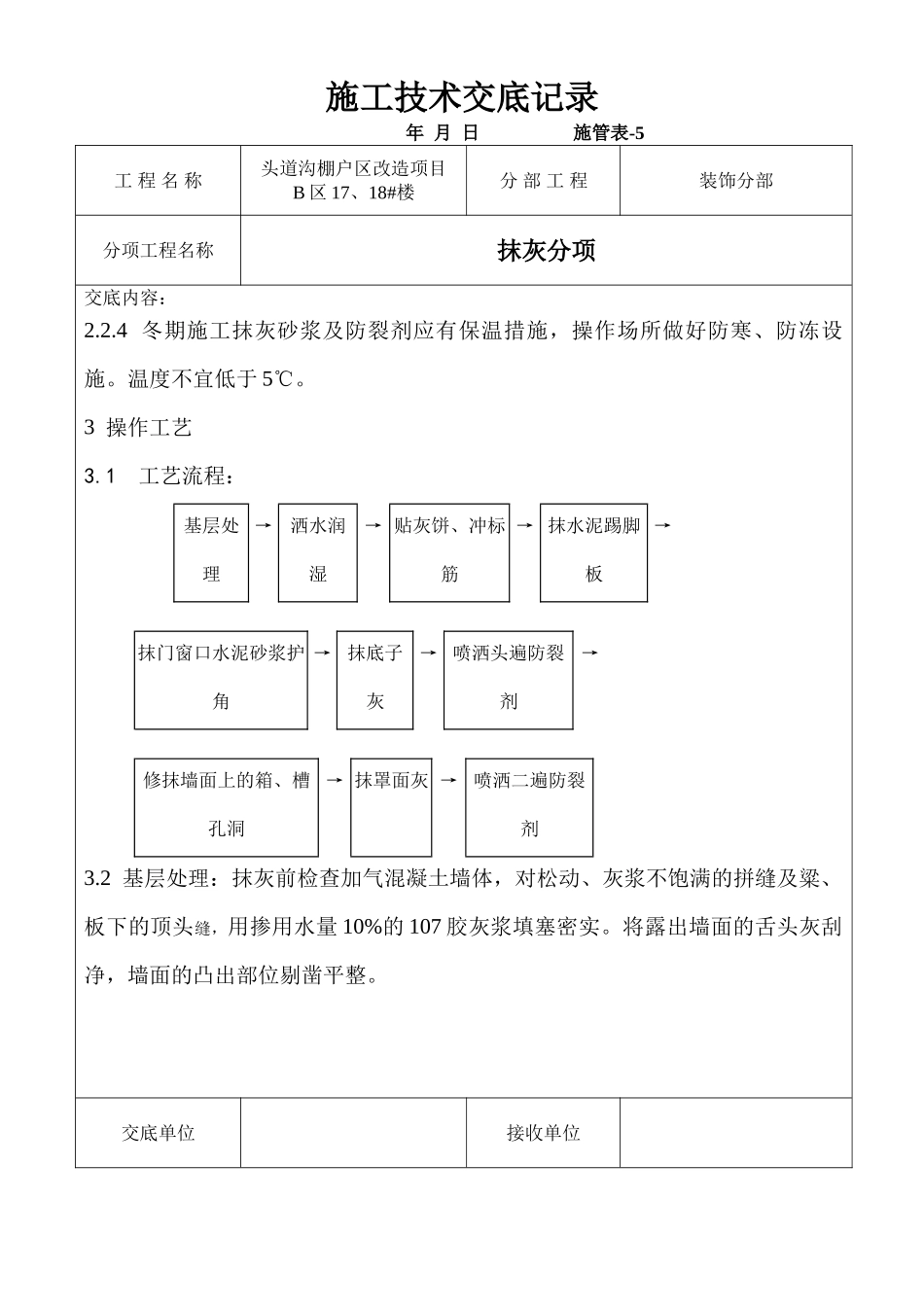

2 作业条件:对主体结构工程进行核查验收
