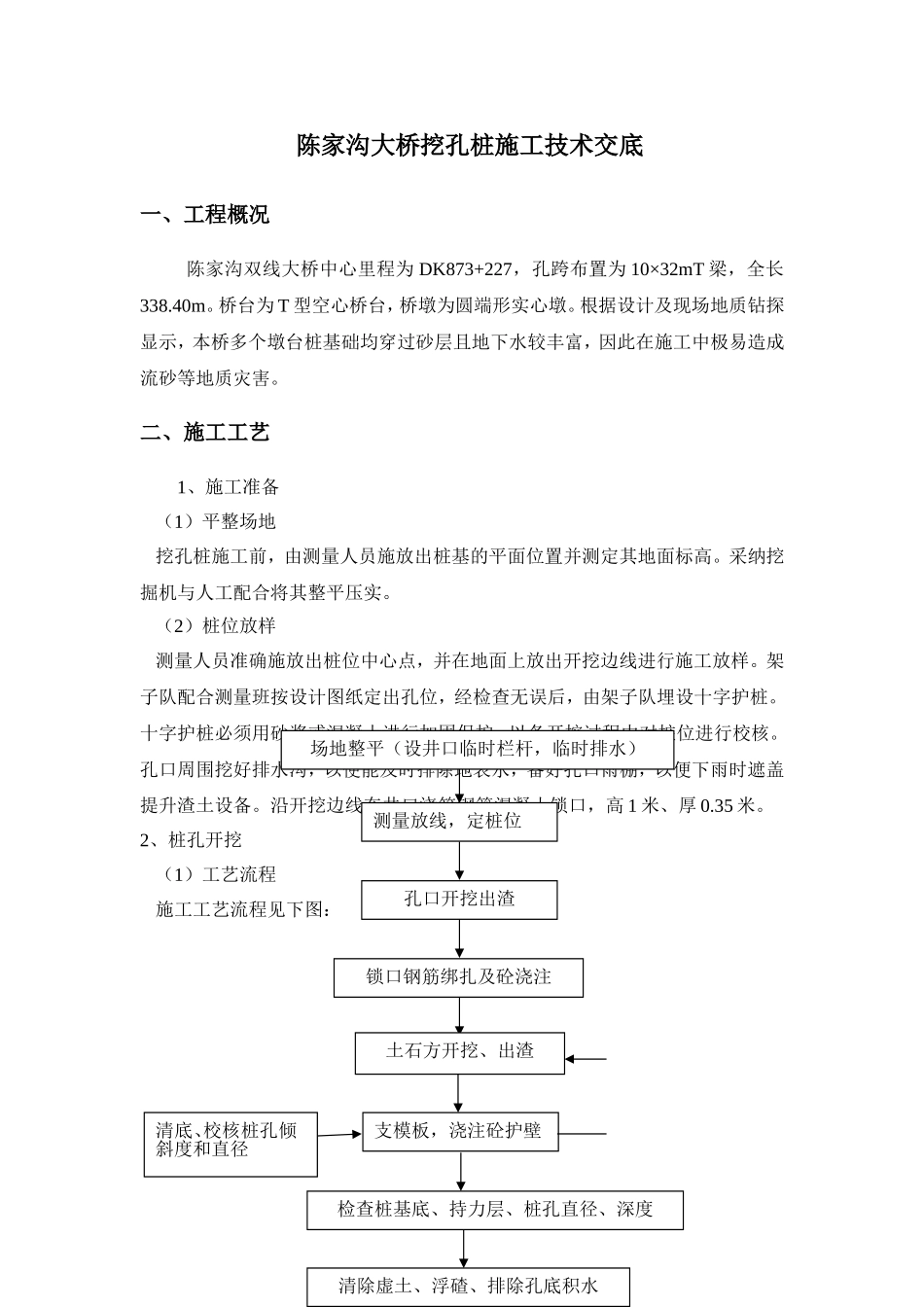

陈家沟大桥挖孔桩施工技术交底一、工程概况陈家沟双线大桥中心里程为 DK873+227,孔跨布置为 10×32mT 梁,全长338.40m。桥台为 T 型空心桥台,桥墩为圆端形实心墩。根据设计及现场地质钻探显示,本桥多个墩台桩基础均穿过砂层且地下水较丰富,因此在施工中极易造成流砂等地质灾害。二、施工工艺1、施工准备(1)平整场地挖孔桩施工前,由测量人员施放出桩基的平面位置并测定其地面标高。采纳挖掘机与人工配合将其整平压实。(2)桩位放样测量人员准确施放出桩位中心点,并在地面上放出开挖边线进行施工放样。架子队配合测量班按设计图纸定出孔位,经检查无误后,由架子队埋设十字护桩。十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行校核。孔口周围挖好排水沟,以便能及时排除地表水,备好孔口雨棚,以便下雨时遮盖提升渣土设备。沿开挖边线在井口浇筑钢筋混凝土锁口,高 1 米、厚 0.35 米。2、桩孔开挖(1)工艺流程施工工艺流程见下图:测量放线,定桩位孔口开挖出渣锁口钢筋绑扎及砼浇注土石方开挖、出渣支模板,浇注砼护壁清底、校核桩孔倾斜度和直径检查桩基底、持力层、桩孔直径、深度清除虚土、浮碴、排除孔底积水场地整平(设井口临时栏杆,临时排水)(2)施工方法挖孔桩施工工艺示意图卷扬机渣筒支撑架锁口井圈上下爬梯第一步:开挖0.7m深,浇筑锁口混凝土,锁口外露30cm。第二步:采纳人工开挖,开挖过程中浇注护壁混凝土,对于坚硬岩层用爆破开挖。送气第三步:在超过10m深度时,必须用空压机送气,保证孔内通风;必须彻底清除孔壁松动的岩土,避开下坠伤人。第四步:成孔验收合格后,安放钢筋笼,浇注桩基混凝土,混凝土浇注顶面应高出设计顶面30cm左右(保证破桩头后桩身深化承台10cm),待混凝土达到一定强度后,人工清除桩顶表面,准备桩基检测。①沿开挖边线在井口浇筑钢筋混凝土锁口,高 1 米、厚 0.35 米,地面外露30cm 防止土、石等杂物落入孔内伤人。在锁口顶面预埋 2 根 Φ20 钢筋,长 40cm,埋深 30cm,外露 10cm,以便悬挂软梯,预埋筋间距根据软梯宽度而定。孔口附近堆放机具材料以不增加孔壁压力为宜。② 开挖过程中浇注护壁混凝土,对于坚硬岩层用爆破开挖。当遇到流砂等不良已浇混凝土顶面钢筋笼汽吊地质情况时,必须实行相应的保证措施。I、土层及部分全风化、强风化岩层操作工人采纳锹、镐等开挖工具进行开挖,强风化及部分弱风化岩层可用风镐开挖,对于坚硬的弱风化岩...
