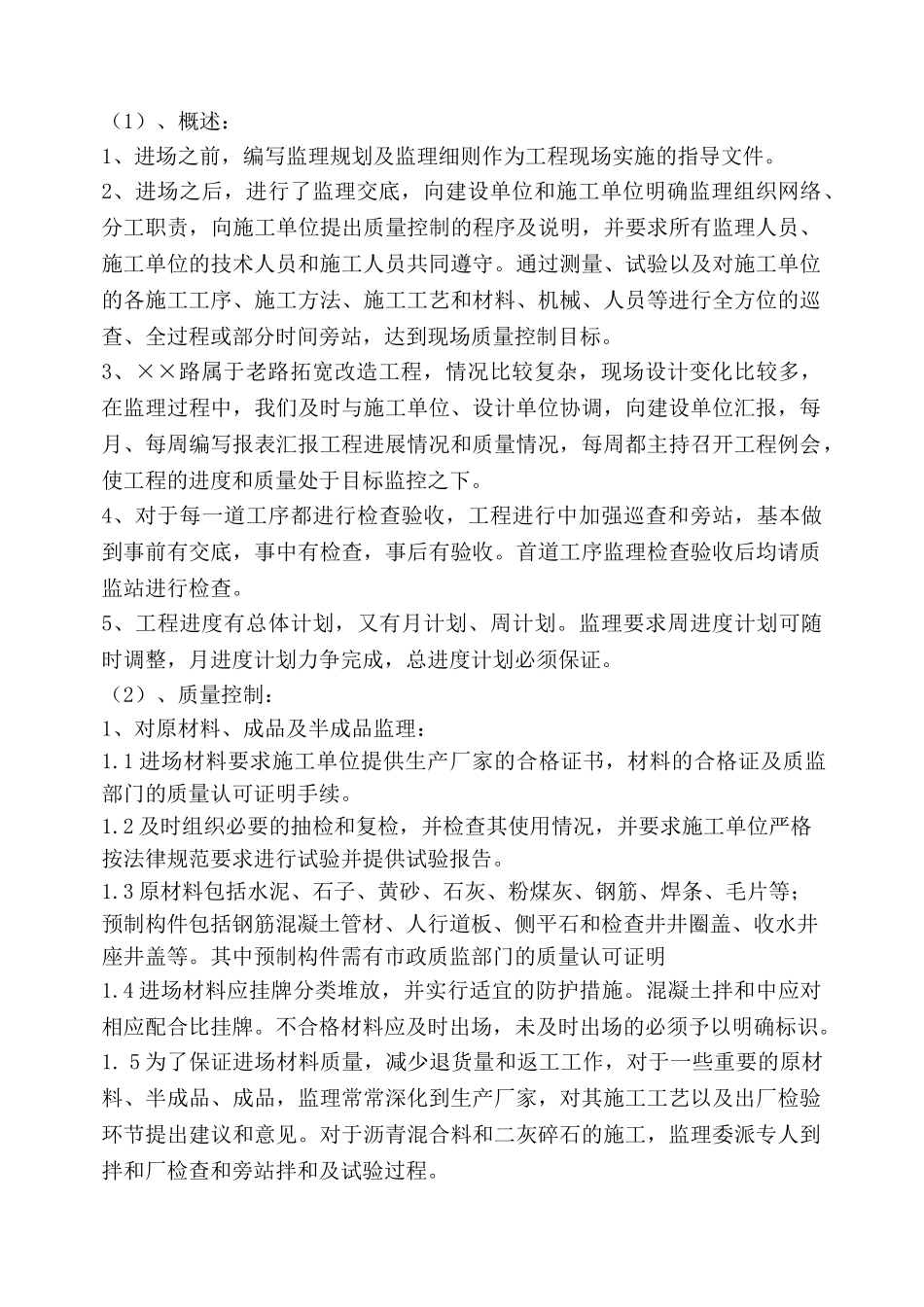

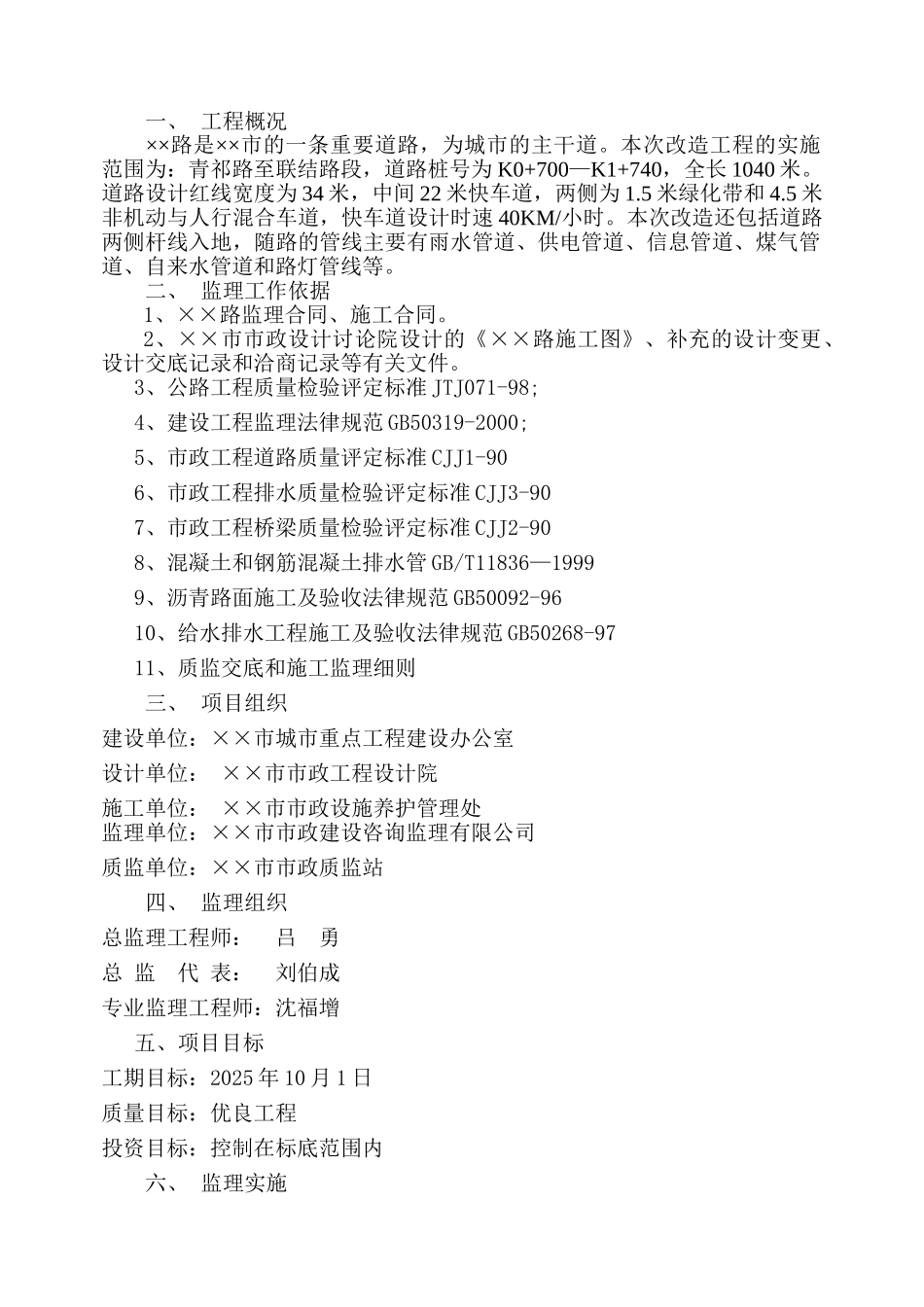

×× 路拓建 工程工程监理总结工程监理总结 2025 年 4 月 12 日 至 2025 年 10 月 28 日 编号 编制 (监理机构) 审核 (工程监理科) 批准 (生产技术副经理) 编制日期: 2025 年 10 月 28 日 ××市市政建设咨询监理有限公司 ××路拓宽改造工程监理总结一、 工程概况××路是××市的一条重要道路,为城市的主干道。本次改造工程的实施范围为:青祁路至联结路段,道路桩号为 K0+700—K1+740,全长 1040 米。道路设计红线宽度为 34 米,中间 22 米快车道,两侧为 1.5 米绿化带和 4.5 米非机动与人行混合车道,快车道设计时速 40KM/小时。本次改造还包括道路两侧杆线入地,随路的管线主要有雨水管道、供电管道、信息管道、煤气管道、自来水管道和路灯管线等。二、 监理工作依据1、××路监理合同、施工合同。2、××市市政设计讨论院设计的《××路施工图》、补充的设计变更、设计交底记录和洽商记录等有关文件。3、公路工程质量检验评定标准 JTJ071-98;4、建设工程监理法律规范 GB50319-2000;5、市政工程道路质量评定标准 CJJ1-906、市政工程排水质量检验评定标准 CJJ3-907、市政工程桥梁质量检验评定标准 CJJ2-908、混凝土和钢筋混凝土排水管 GB/T11836—19999、沥青路面施工及验收法律规范 GB50092-9610、给水排水工程施工及验收法律规范 GB50268-97 11、质监交底和施工监理细则三、 项目组织建设单位:××市城市重点工程建设办公室设计单位: ××市市政工程设计院施工单位: ××市市政设施养护管理处监理单位:××市市政建设咨询监理有限公司质监单位:××市市政质监站四、 监理组织总监理工程师: 吕 勇总 监 代 表: 刘伯成专业监理工程师:沈福增 五、项目目标工期目标:2025 年 10 月 1 日质量目标:优良工程投资目标:控制在标底范围内六、 监理实施(1)、概述:1、进场之前,编写监理规划及监理细则作为工程现场实施的指导文件。2、进场之后,进行了监理交底,向建设单位和施工单位明确监理组织网络、分工职责,向施工单位提出质量控制的程序及说明,并要求所有监理人员、施工单位的技术人员和施工人员共同遵守。通过测量、试验以及对施工单位的各施工工序、施工方法、施工工艺和材料、机械、人员等进行全方位的巡查、全过程或部分时间旁站,达到现场质量控制目标。3、××路属于老路拓宽改造工程,情况比较复杂,现场设计变化比较多,在监理过程中,我...
