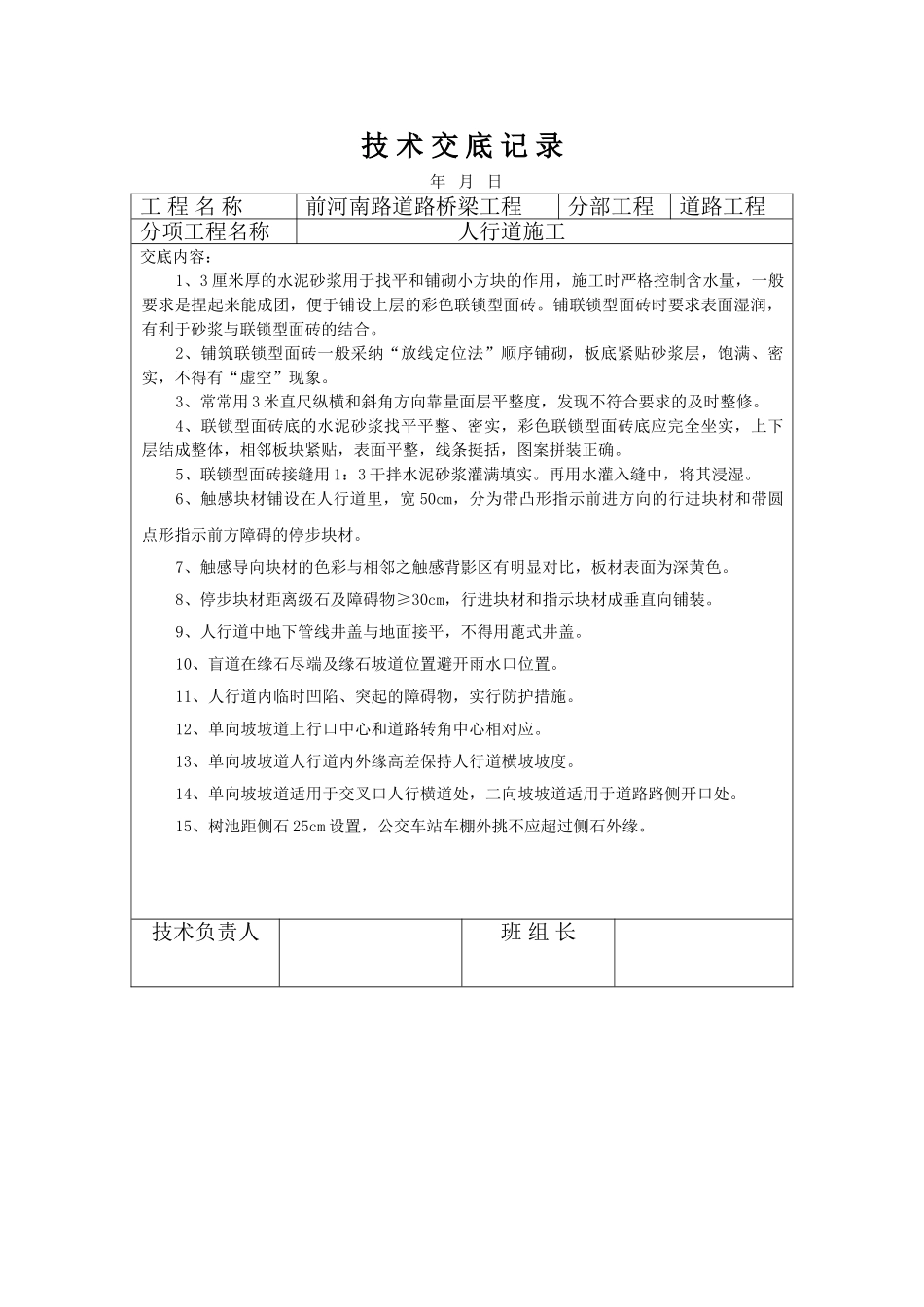

技 术 交 底 记 录 年 月 日工 程 名 称前河南路道路桥梁工程分部工程道路工程分项工程名称人行道施工交底内容:1、3 厘米厚的水泥砂浆用于找平和铺砌小方块的作用,施工时严格控制含水量,一般要求是捏起来能成团,便于铺设上层的彩色联锁型面砖
铺联锁型面砖时要求表面湿润,有利于砂浆与联锁型面砖的结合
2、铺筑联锁型面砖一般采纳“放线定位法”顺序铺砌,板底紧贴砂浆层,饱满、密实,不得有“虚空”现象
3、常常用 3 米直尺纵横和斜角方向靠量面层平整度,发现不符合要求的及时整修
4、联锁型面砖底的水泥砂浆找平平整、密实,彩色联锁型面砖底应完全坐实,上下层结成整体,相邻板块紧贴,表面平整,线条挺括,图案拼装正确
5、联锁型面砖接缝用 1:3 干拌水泥砂浆灌满填实
再用水灌入缝中,将其浸湿
6、触感块材铺设在人行道里,宽 50cm,分为带凸形指示前进方向的行进块材和带圆点形指示前方障碍的停步块材
7、触感导向块材的色彩与相邻之触感背影区有明显对比,板材表面为深黄色
8、停步块材距离级石及障碍物≥30cm,行进块材和指示块材成垂直向铺装
9、人行道中地下管线井盖与地面接平,不得用蓖式井盖
10、盲道在缘石尽端及缘石坡道位置避开雨水口位置
11、人行道内临时凹陷、突起的障碍物,实行防护措施
12、单向坡坡道上行口中心和道路转角中心相对应
13、单向坡坡道人行道内外缘高差保持人行道横坡坡度
14、单向坡坡道适用于交叉口人行横道处,二向坡坡道适用于道路路侧开口处
15、树池距侧石 25cm 设置,公交车站车棚外挑不应超过侧石外缘
技术负责人班 组 长
