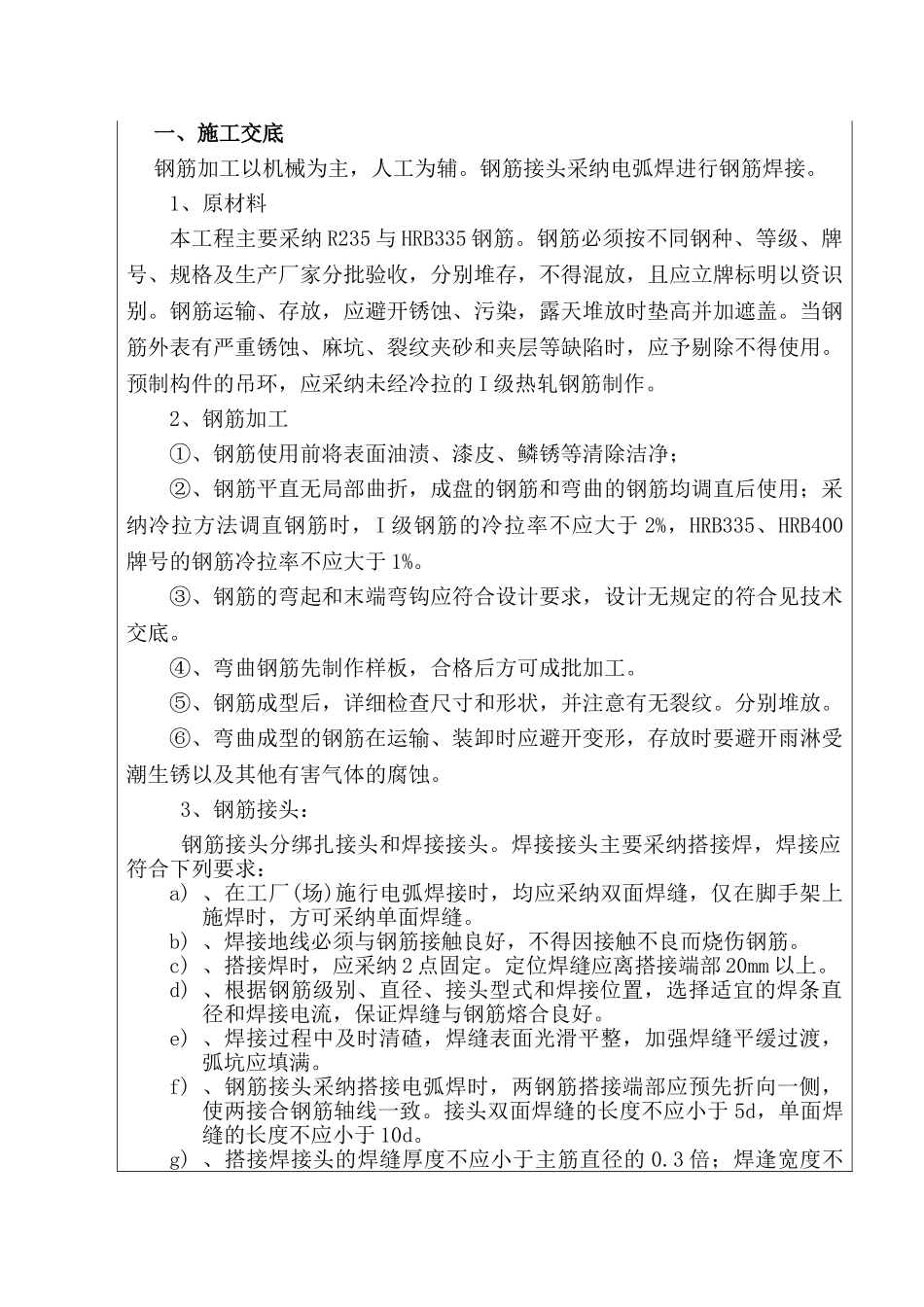

一、施工交底钢筋加工以机械为主,人工为辅。钢筋接头采纳电弧焊进行钢筋焊接。 1、原材料本工程主要采纳 R235 与 HRB335 钢筋。钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混放,且应立牌标明以资识别。钢筋运输、存放,应避开锈蚀、污染,露天堆放时垫高并加遮盖。当钢筋外表有严重锈蚀、麻坑、裂纹夹砂和夹层等缺陷时,应予剔除不得使用。预制构件的吊环,应采纳未经冷拉的 I 级热轧钢筋制作。2、钢筋加工①、钢筋使用前将表面油渍、漆皮、鳞锈等清除洁净;②、钢筋平直无局部曲折,成盘的钢筋和弯曲的钢筋均调直后使用;采纳冷拉方法调直钢筋时,I 级钢筋的冷拉率不应大于 2%,HRB335、HRB400牌号的钢筋冷拉率不应大于 1%。③、钢筋的弯起和末端弯钩应符合设计要求,设计无规定的符合见技术交底。④、弯曲钢筋先制作样板,合格后方可成批加工。⑤、钢筋成型后,详细检查尺寸和形状,并注意有无裂纹。分别堆放。⑥、弯曲成型的钢筋在运输、装卸时应避开变形,存放时要避开雨淋受潮生锈以及其他有害气体的腐蚀。3、钢筋接头: 钢筋接头分绑扎接头和焊接接头。焊接接头主要采纳搭接焊,焊接应符合下列要求:a) 、在工厂(场)施行电弧焊接时,均应采纳双面焊缝,仅在脚手架上施焊时,方可采纳单面焊缝。b) 、焊接地线必须与钢筋接触良好,不得因接触不良而烧伤钢筋。 c) 、搭接焊时,应采纳 2 点固定。定位焊缝应离搭接端部 20mm 以上。d) 、根据钢筋级别、直径、接头型式和焊接位置,选择适宜的焊条直径和焊接电流,保证焊缝与钢筋熔合良好。e) 、焊接过程中及时清碴,焊缝表面光滑平整,加强焊缝平缓过渡,弧坑应填满。f) 、钢筋接头采纳搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。接头双面焊缝的长度不应小于 5d,单面焊缝的长度不应小于 10d。g) 、搭接焊接头的焊缝厚度不应小于主筋直径的 0.3 倍;焊逢宽度不应小于主筋直径的 0.7 倍。h) 、第一层焊逢应有足够的熔深,主焊逢与定位焊逢特别是在定位焊逢始终端,应熔合良好。4、钢筋焊接接头外观检查要求:a)、钢筋电弧焊应在接头清渣后逐个进行外观检查。b)、电弧焊表面平整,不得有较大的凹陷、焊瘤。c)、接头处不得有裂纹。受拉钢筋绑扎搭接长度钢筋级别砼 强 度 等 级C20C25高于 C25Ⅰ 级钢筋35d30d25dHRB335 牌号钢筋45d40d35d接头长度区段内受力钢筋接头面积的最大百分率接头型式接头面...
