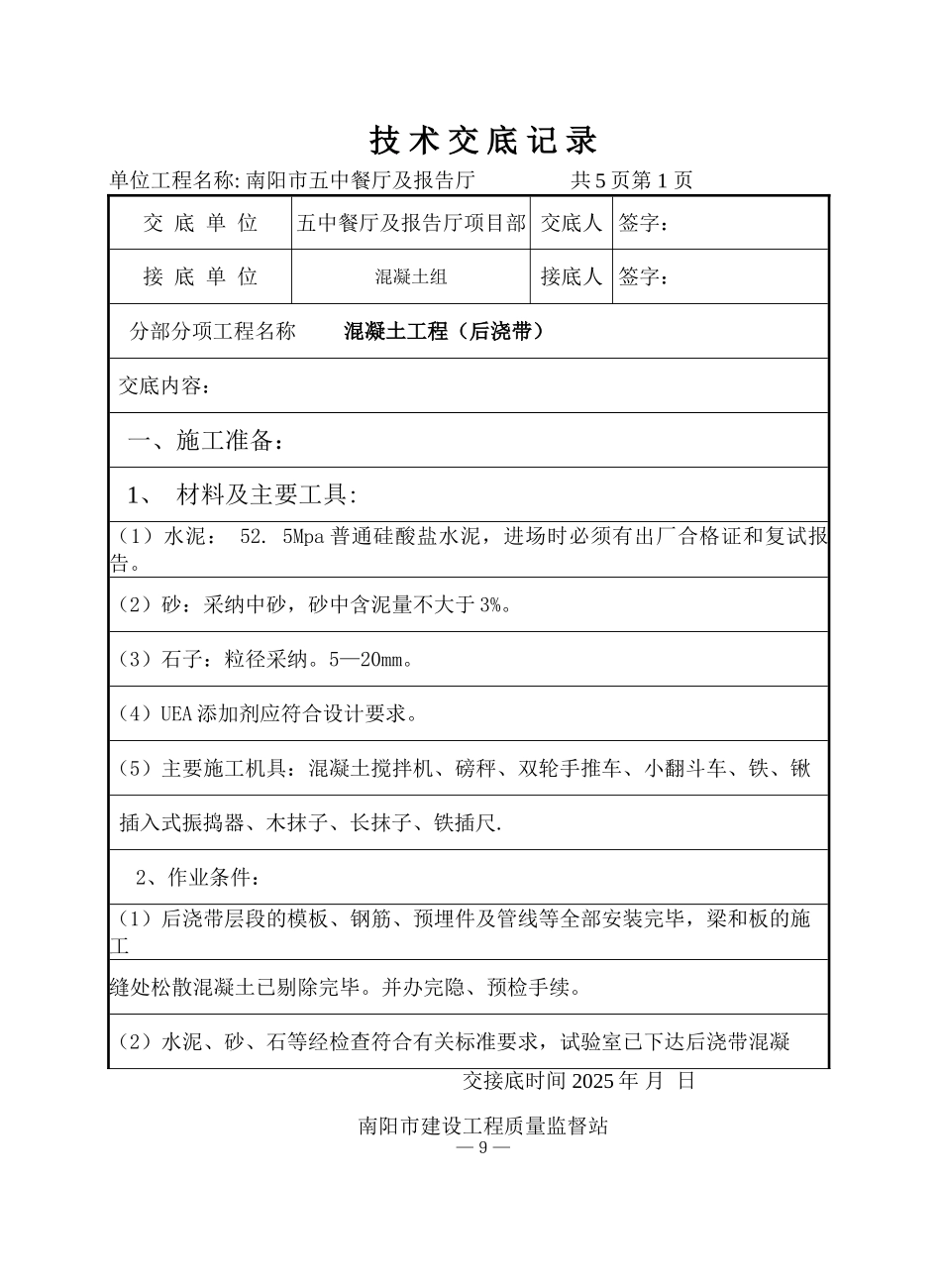

技 术 交 底 记 录 单位工程名称: 南阳市五中餐厅及报告厅 共 5 页第 1 页交 底 单 位五中餐厅及报告厅项目部 交底人 签字:接 底 单 位混凝土组接底人 签字: 分部分项工程名称 混凝土工程(后浇带) 交底内容: 一、施工准备: 1、 材料及主要工具:(1)水泥: 52
5Mpa 普通硅酸盐水泥,进场时必须有出厂合格证和复试报告
(2)砂:采纳中砂,砂中含泥量不大于 3%
(3)石子:粒径采纳
5—20mm
(4)UEA 添加剂应符合设计要求
(5)主要施工机具:混凝土搅拌机、磅秤、双轮手推车、小翻斗车、铁、锹插入式振捣器、木抹子、长抹子、铁插尺
2、作业条件:(1)后浇带层段的模板、钢筋、预埋件及管线等全部安装完毕,梁和板的施工缝处松散混凝土已剔除完毕
并办完隐、预检手续

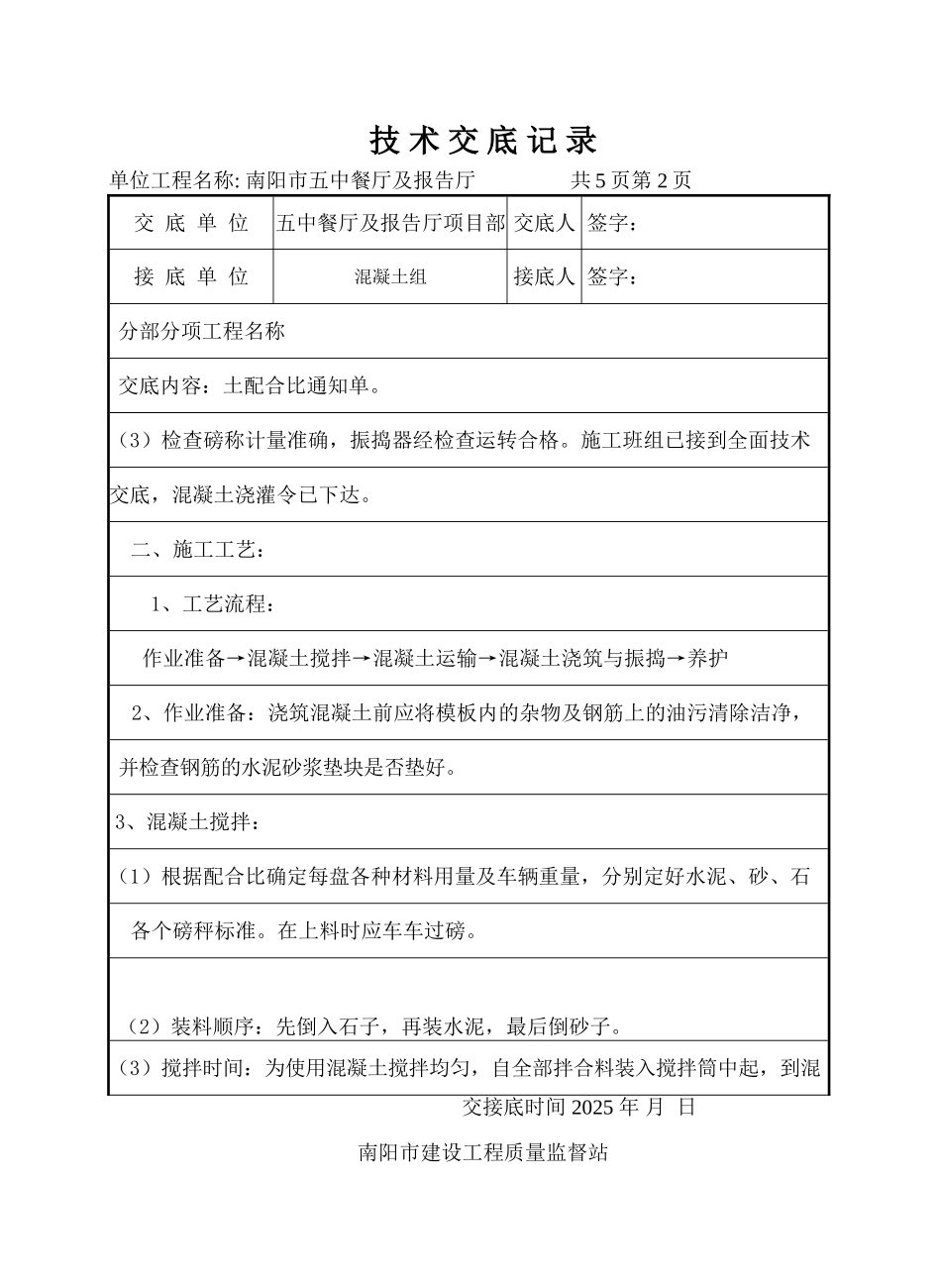

(2)水泥、砂、石等经检查符合有关标准要求,试验室已下达后浇带混凝 交接底时间 2025 年 月 日南阳市建设工程质量监督站—9—技 术 交 底 记 录 单位工程名称: 南阳市五中餐厅及报告厅 共 5 页第 2 页交 底 单 位五中餐厅及报告厅项目部 交底人 签字:接 底 单 位混凝土组接底人 签字: 分部分项工程名称 交底内容:土配合比通知单
(3)检查磅称计量准确,振捣器经检查运转合格
施工班组已接到全面技术交底,混凝土浇灌令已下达
二、施工工艺:1、工艺流程: 作业准备→混凝土搅拌→混凝土运输→混凝土浇筑与振捣→养护 2、作业准备:浇筑混凝土前应将模板内的杂物及钢筋上的油污清除洁净,并检查钢筋的水泥砂浆垫块是否垫好
3、混凝土搅拌:(1)根据配合比确定每盘各种材料用量及车辆重量,分别定好水泥、砂、石 各个磅秤标准
在上料时应车车过磅
(2)装料顺序:先倒入石子,再装水泥,最后倒砂子

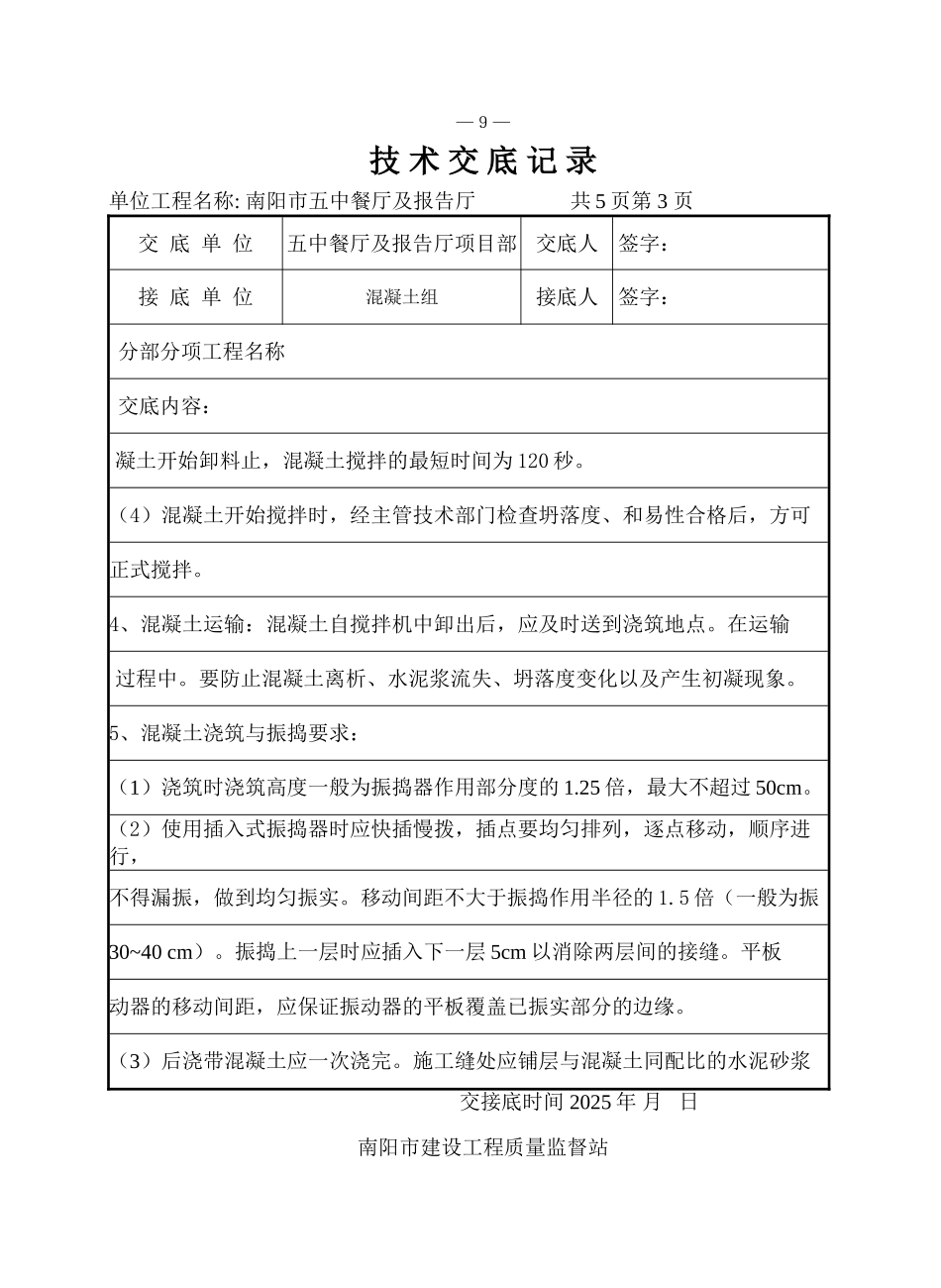

(3)搅拌时间:为使用混凝土搅拌均匀,自全部拌合料装入搅拌筒中起,到混 交接底时间 2025
