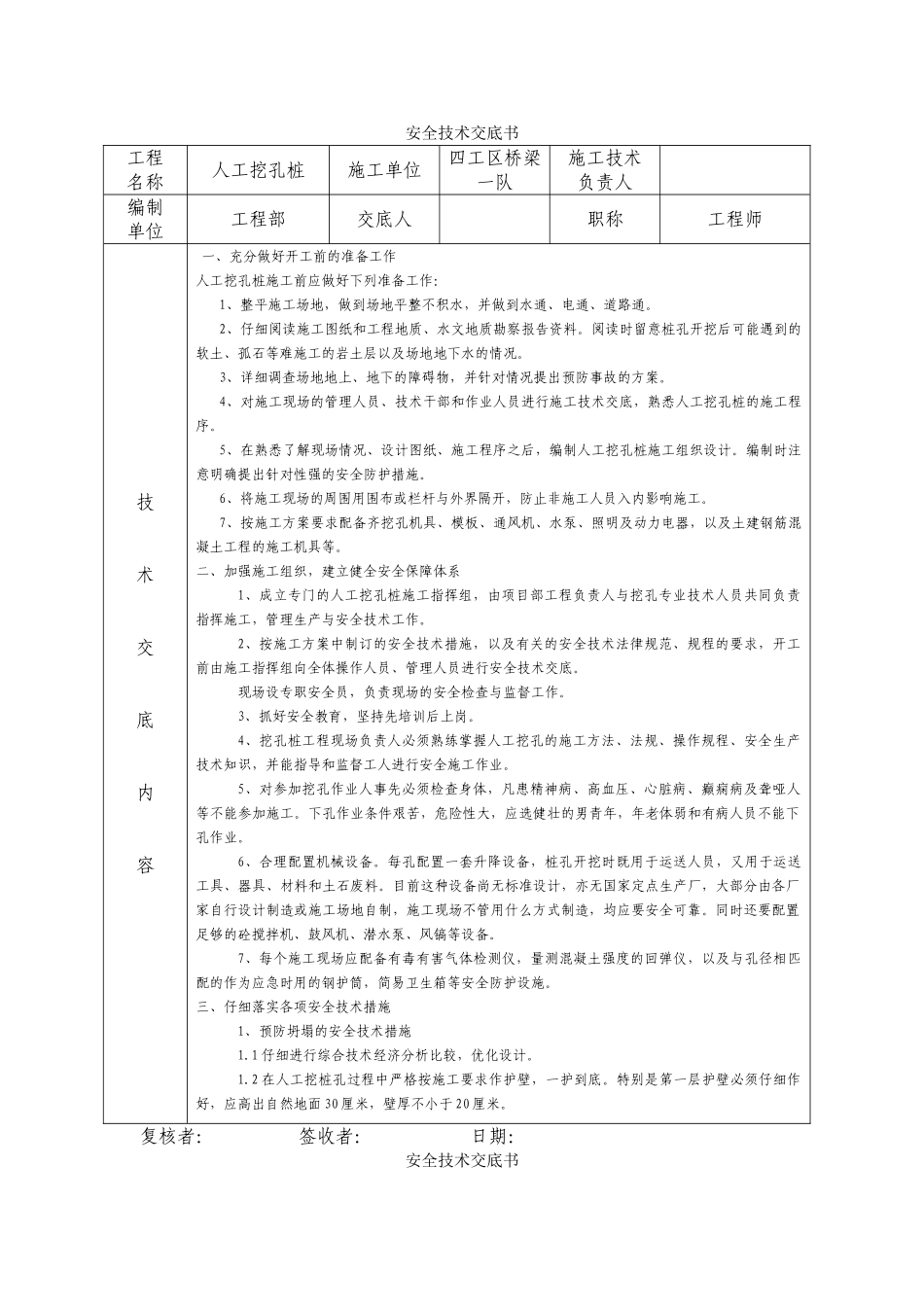

安全技术交底书工程名称人工挖孔桩施工单位四工区桥梁一队施工技术负责人编制单位工程部交底人职称工程师技术交底内容一、充分做好开工前的准备工作人工挖孔桩施工前应做好下列准备工作:1、整平施工场地,做到场地平整不积水,并做到水通、电通、道路通
2、仔细阅读施工图纸和工程地质、水文地质勘察报告资料
阅读时留意桩孔开挖后可能遇到的软土、孤石等难施工的岩土层以及场地地下水的情况
3、详细调查场地地上、地下的障碍物,并针对情况提出预防事故的方案
4、对施工现场的管理人员、技术干部和作业人员进行施工技术交底,熟悉人工挖孔桩的施工程序
5、在熟悉了解现场情况、设计图纸、施工程序之后,编制人工挖孔桩施工组织设计
编制时注意明确提出针对性强的安全防护措施
6、将施工现场的周围用围布或栏杆与外界隔开,防止非施工人员入内影响施工
7、按施工方案要求配备齐挖孔机具、模板、通风机、水泵、照明及动力电器,以及土建钢筋混凝土工程的施工机具等
二、加强施工组织,建立健全安全保障体系1、成立专门的人工挖孔桩施工指挥组,由项目部工程负责人与挖孔专业技术人员共同负责指挥施工,管理生产与安全技术工作
2、按施工方案中制订的安全技术措施,以及有关的安全技术法律规范、规程的要求,开工前由施工指挥组向全体操作人员、管理人员进行安全技术交底
现场设专职安全员,负责现场的安全检查与监督工作
3、抓好安全教育,坚持先培训后上岗
4、挖孔桩工程现场负责人必须熟练掌握人工挖孔的施工方法、法规、操作规程、安全生产技术知识,并能指导和监督工人进行安全施工作业
5、对参加挖孔作业人事先必须检查身体,凡患精神病、高血压、心脏病、癫痫病及聋哑人等不能参加施工
下孔作业条件艰苦,危险性大,应选健壮的男青年,年老体弱和有病人员不能下孔作业
6、合理配置机械设备
每孔配置一套升降设备,桩孔开挖时既用于运送人员,又用于运送工具、器具、材料和土石废料
