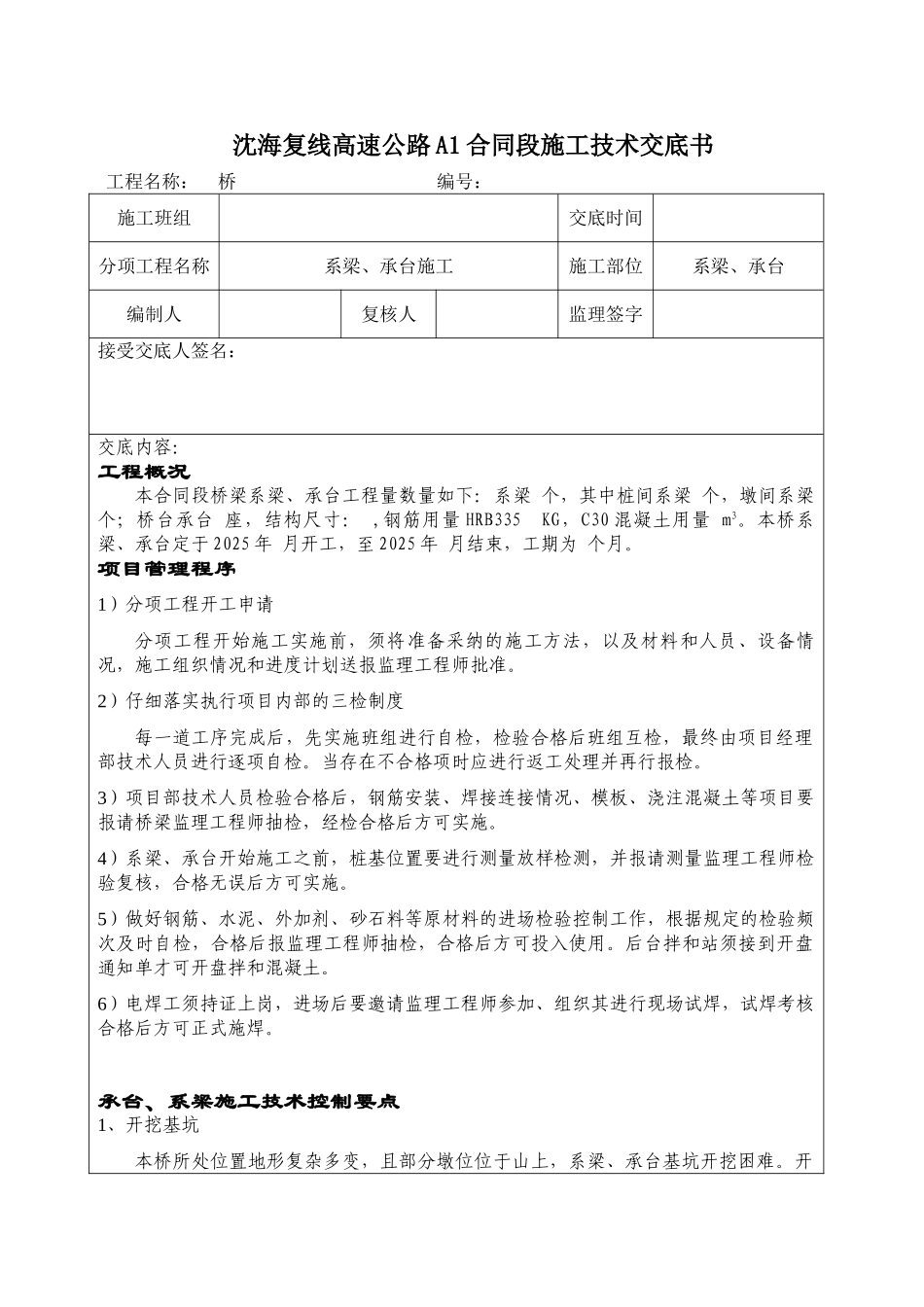

沈海复线高速公路 A1 合同段施工技术交底书工程名称: 桥 编号:施工班组交底时间分项工程名称系梁、承台施工施工部位系梁、承台编制人复核人监理签字接受交底人签名:交底内容: 工程概况本合同段桥梁系梁、承台工程量数量如下:系梁 个,其中桩间系梁 个,墩间系梁 个;桥台承台 座,结构尺寸: ,钢筋用量 HRB335 KG,C30 混凝土用量 m3
本桥系梁、承台定于 2025 年 月开工,至 2025 年 月结束,工期为 个月
项目管理程序1)分项工程开工申请分项工程开始施工实施前,须将准备采纳的施工方法,以及材料和人员、设备情况,施工组织情况和进度计划送报监理工程师批准
2)仔细落实执行项目内部的三检制度每一道工序完成后,先实施班组进行自检,检验合格后班组互检,最终由项目经理部技术人员进行逐项自检
当存在不合格项时应进行返工处理并再行报检
3)项目部技术人员检验合格后,钢筋安装、焊接连接情况、模板、浇注混凝土等项目要报请桥梁监理工程师抽检,经检合格后方可实施
4)系梁、承台开始施工之前,桩基位置要进行测量放样检测,并报请测量监理工程师检验复核,合格无误后方可实施
5)做好钢筋、水泥、外加剂、砂石料等原材料的进场检验控制工作,根据规定的检验频次及时自检,合格后报监理工程师抽检,合格后方可投入使用
后台拌和站须接到开盘通知单才可开盘拌和混凝土
6)电焊工须持证上岗,进场后要邀请监理工程师参加、组织其进行现场试焊,试焊考核合格后方可正式施焊

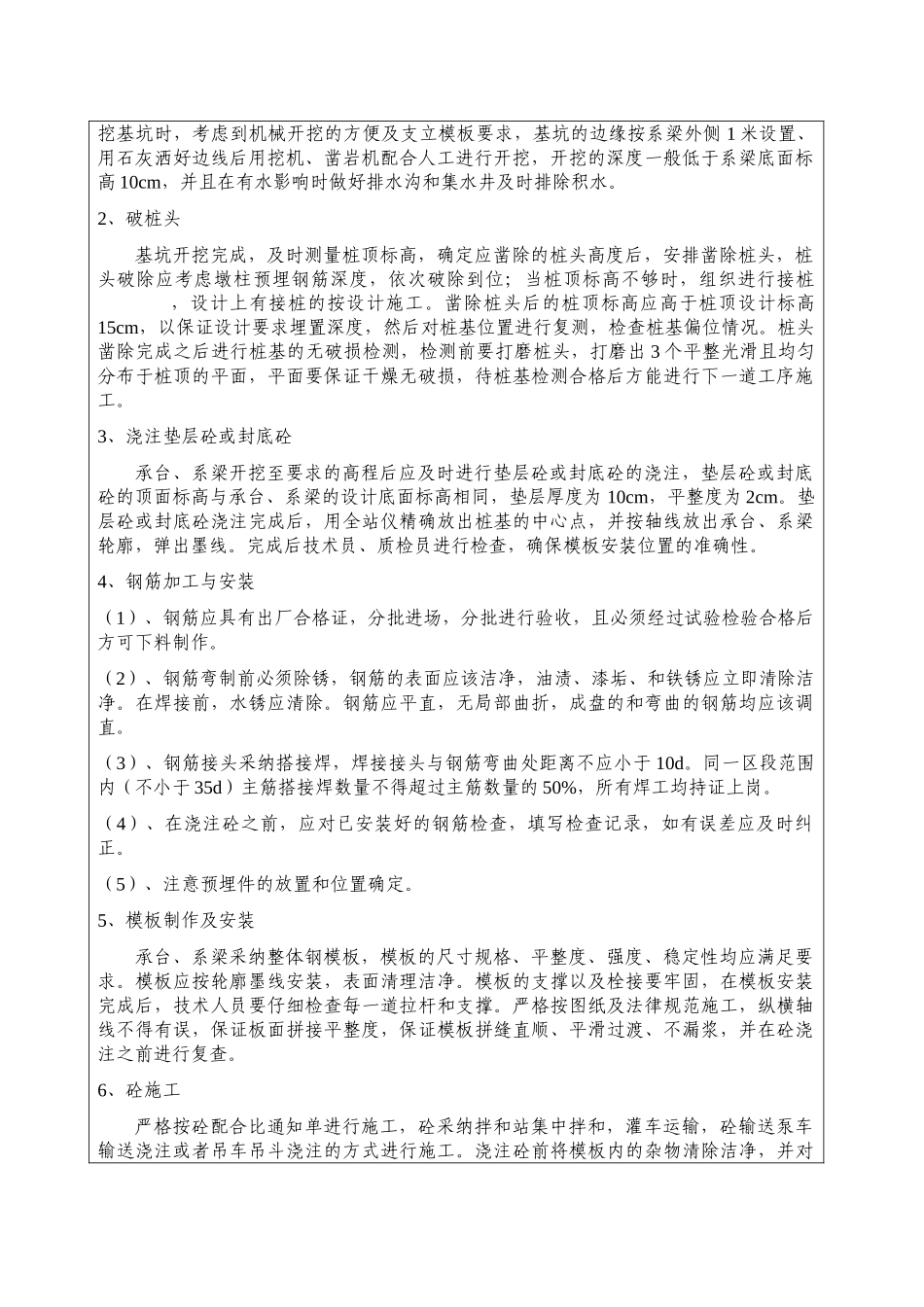

承台、系梁施工技术控制要点1、开挖基坑本桥所处位置地形复杂多变,且部分墩位位于山上,系梁、承台基坑开挖困难
开挖基坑时,考虑到机械开挖的方便及支立模板要求,基坑的边缘按系梁外侧 1 米设置、用石灰洒好边线后用挖机、凿岩机配合人工进行开挖,开挖的深度一般低于系梁底面标高 10cm,并且在有水影响时做好排水沟和集水井及时排除积水

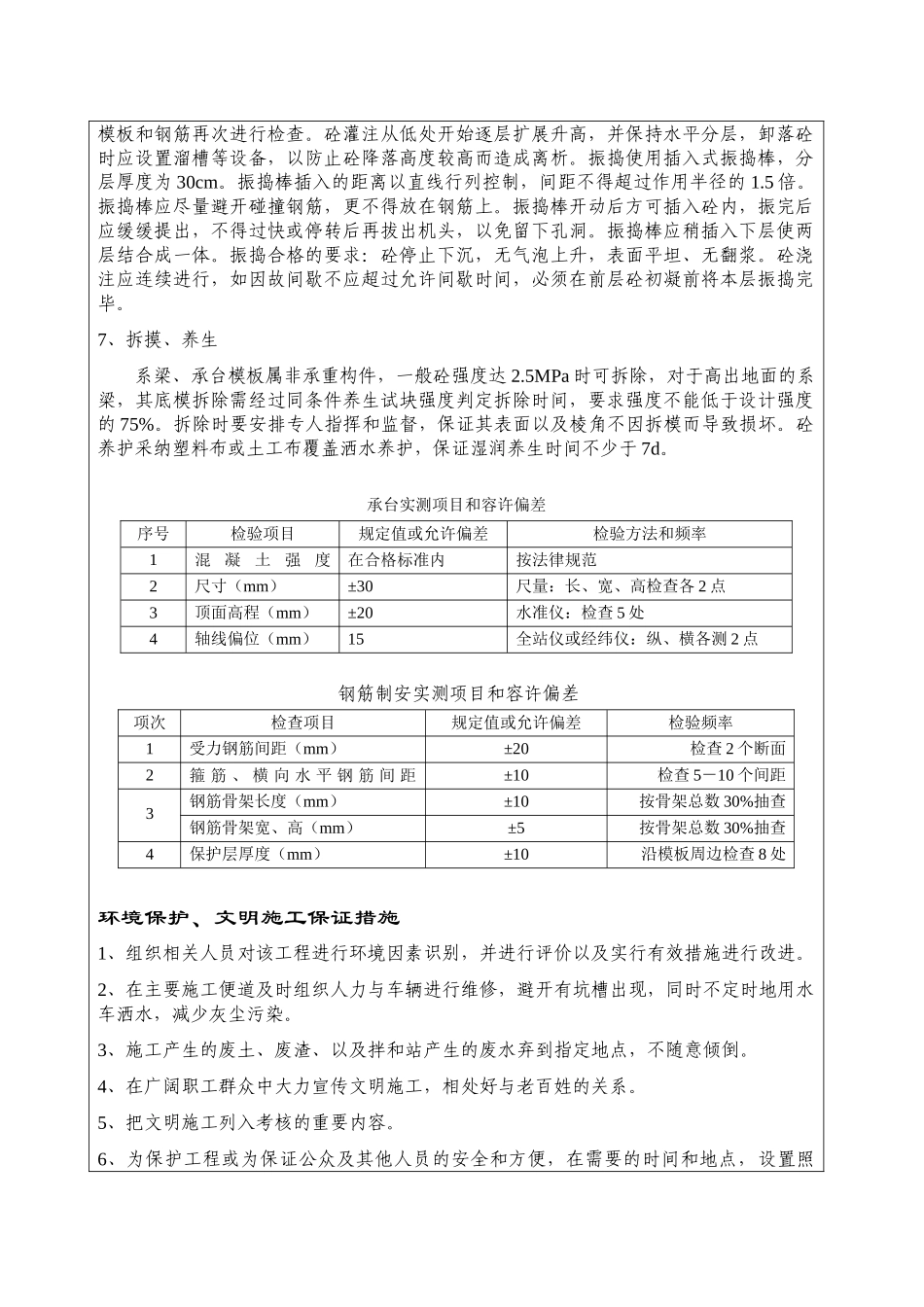

2、破桩头基坑开挖
