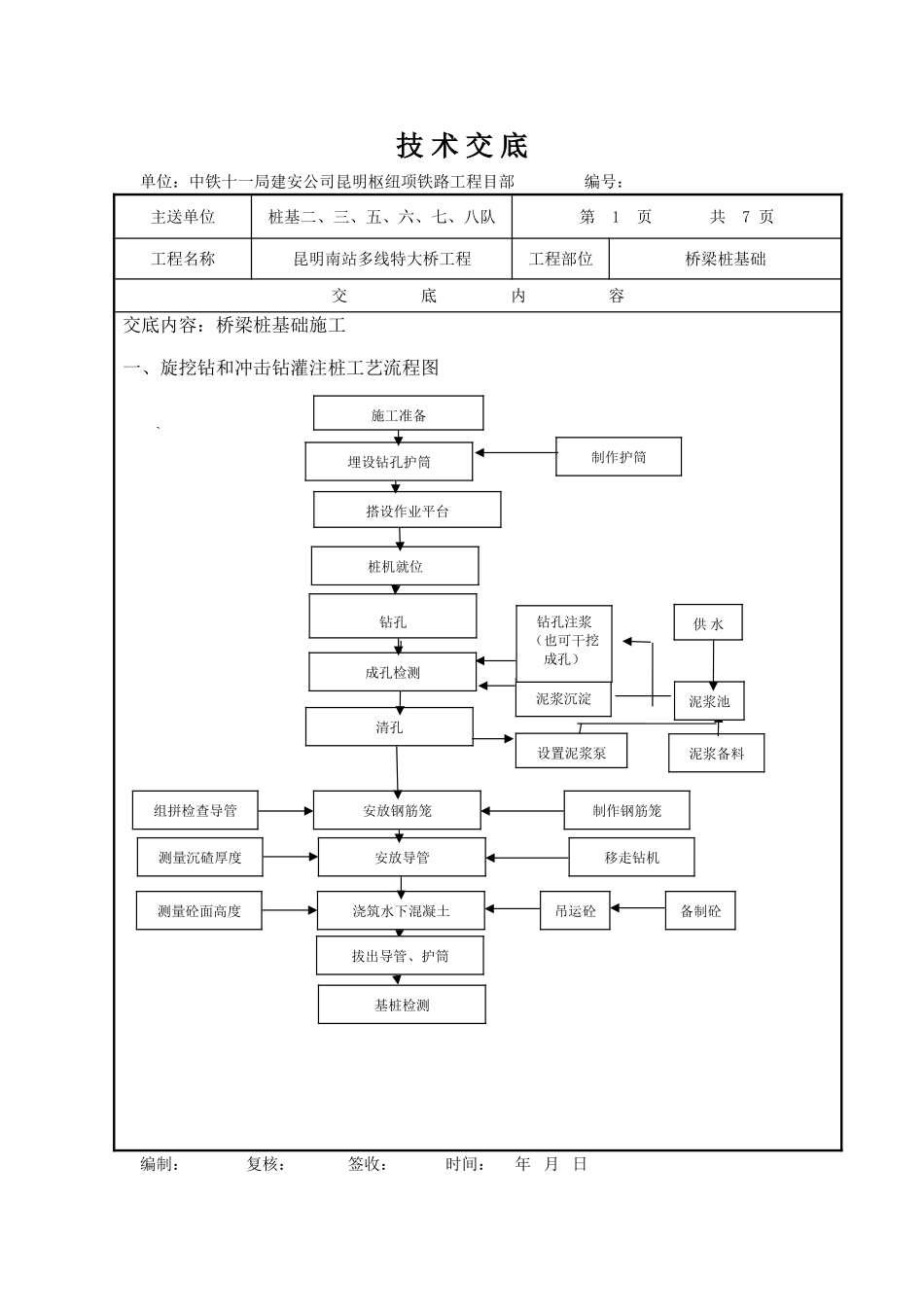

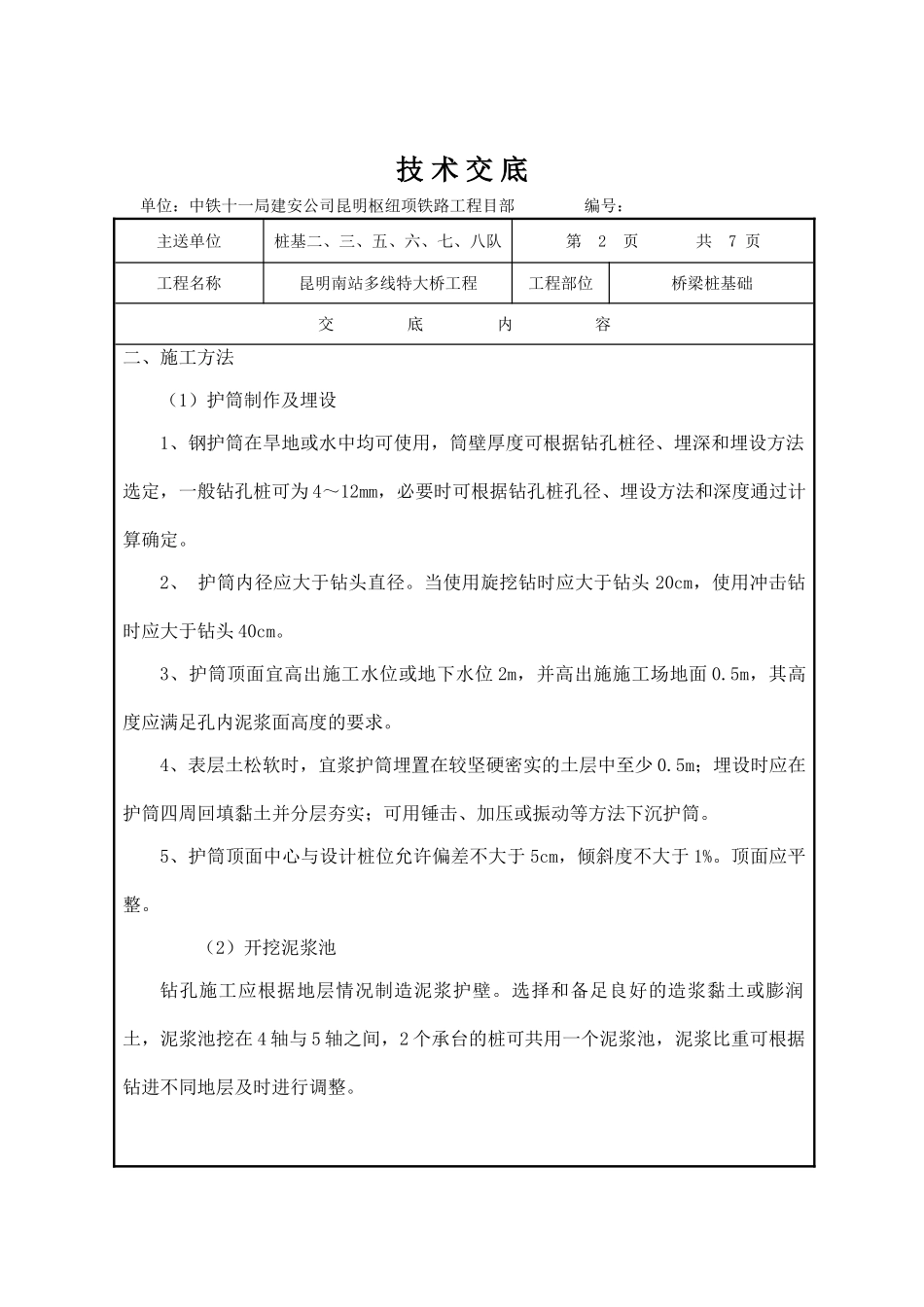

技 术 交 底单位:中铁十一局建安公司昆明枢纽项铁路工程目部 编号:主送单位桩基二、三、五、六、七、八队第 1 页 共 7 页 工程名称昆明南站多线特大桥工程工程部位桥梁桩基础交 底 内 容交底内容:桥梁桩基础施工一、旋挖钻和冲击钻灌注桩工艺流程图`编制: 复核: 签收: 时间: 年 月 日测量砼面高度浇筑水下混凝土备制砼基桩检测拔出导管、护筒吊运砼安放导管测量沉碴厚度移走钻机组拼检查导管安放钢筋笼制作钢筋笼清孔设置泥浆泵泥浆备料成孔检测泥浆池泥浆沉淀钻孔供 水钻孔注浆(也可干挖成孔)桩机就位搭设作业平台埋设钻孔护筒制作护筒施工准备技 术 交 底单位:中铁十一局建安公司昆明枢纽项铁路工程目部 编号:主送单位桩基二、三、五、六、七、八队第 2 页 共 7 页 工程名称昆明南站多线特大桥工程工程部位桥梁桩基础交 底 内 容二、施工方法(1)护筒制作及埋设1、钢护筒在旱地或水中均可使用,筒壁厚度可根据钻孔桩径、埋深和埋设方法选定,一般钻孔桩可为 4~12mm,必要时可根据钻孔桩孔径、埋设方法和深度通过计算确定。2、 护筒内径应大于钻头直径。当使用旋挖钻时应大于钻头 20cm,使用冲击钻时应大于钻头 40cm。3、护筒顶面宜高出施工水位或地下水位 2m,并高出施施工场地面 0.5m,其高度应满足孔内泥浆面高度的要求。4、表层土松软时,宜浆护筒埋置在较坚硬密实的土层中至少 0.5m;埋设时应在护筒四周回填黏土并分层夯实;可用锤击、加压或振动等方法下沉护筒。5、护筒顶面中心与设计桩位允许偏差不大于 5cm,倾斜度不大于 1%。顶面应平整。 (2)开挖泥浆池钻孔施工应根据地层情况制造泥浆护壁。选择和备足良好的造浆黏土或膨润土,泥浆池挖在 4 轴与 5 轴之间,2 个承台的桩可共用一个泥浆池,泥浆比重可根据钻进不同地层及时进行调整。编制: 复核: 签收: 时间: 年 月 日技 术 交 底单位:中铁十一局建安公司昆明枢纽项铁路工程目部 编号:主送单位桩基二、三、五、六、七、八队第 3 页 共 7 页 工程名称昆明南站多线特大桥工程工程部位桥梁桩基础交 底 内 容泥浆性能指标如下:泥浆比重:当使用管形钻头钻孔时,入孔泥浆比重可为 1.1~1.3;使用实心钻头时,孔底泥浆比重不宜大于:岩石 1.2,黏土、粉土 1.3,坚硬大漂石、卵石1.4。黏度:入孔泥浆黏度,一般地层 16~22s,松散易坍地层 19~28s。含砂率:新制泥浆不大于 4%。胶体率:不小...
