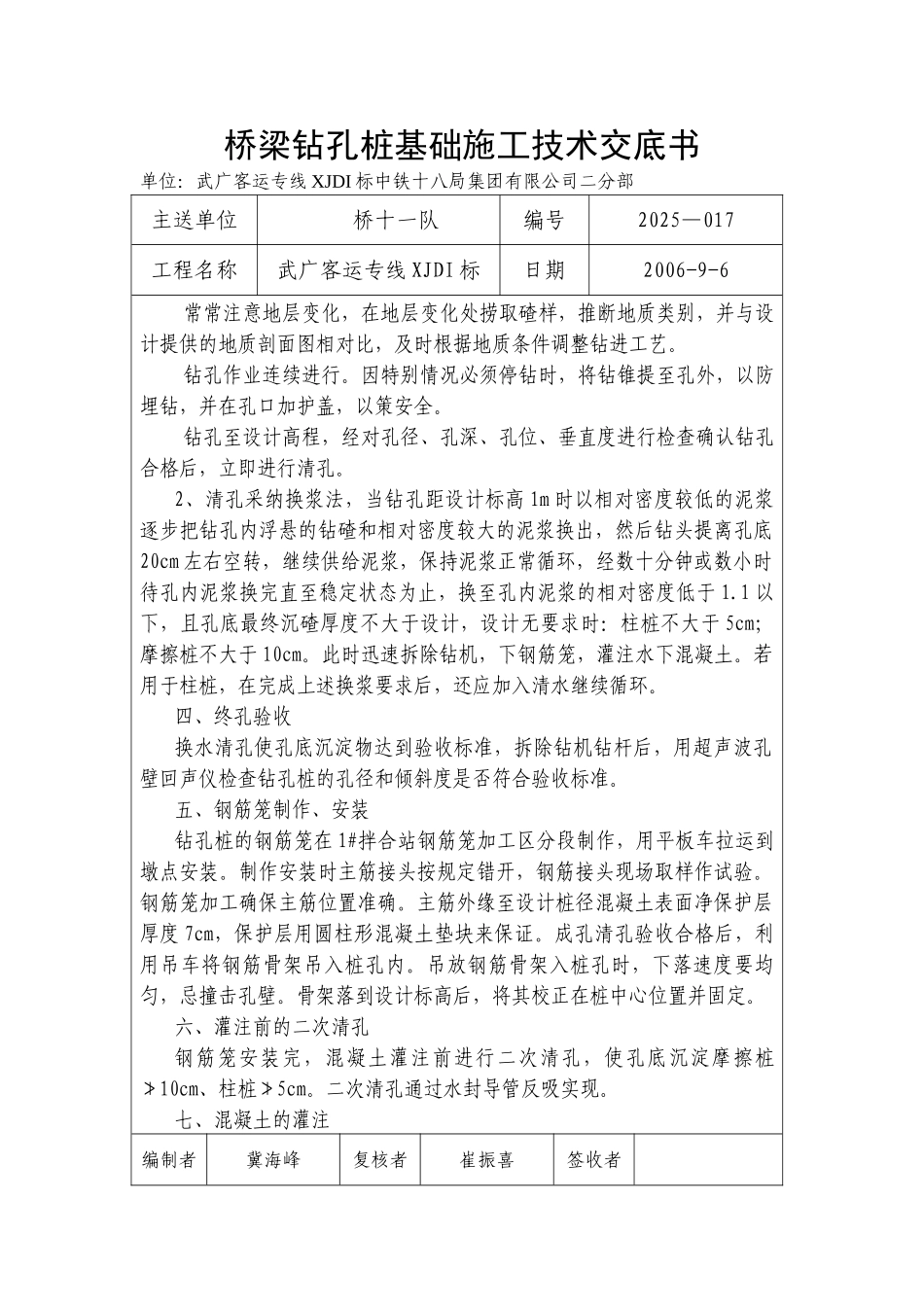

桥梁钻孔桩基础施工技术交底书单位:武广客运专线 XJDI 标中铁十八局集团有限公司二分部主送单位桥十一队编号2025—017工程名称武广客运专线 XJDI 标日期2006-9-6施工项目:藏龙岛特大桥钻孔桩基础施工陆域钻孔桩基础施工一、场地清理1、钻孔场地在旱地时,清除杂物、换除软土、平整压实,场地位于陡坡时,可用枕木、型钢搭设工作平台;2、钻孔场地在浅水中,用筑岛围堰法施工,筑岛面积按钻孔方法,设备大小决定;3、钻孔场地在深水或淤泥厚时,搭设工作平台施工,平台必须稳定,能承受施工作业时所有静、活菏载,同时考虑设备能安全进、退场;4、采纳回旋钻法钻孔时,在施工场地或工作平台考虑设置泥浆循环净化系统;5、钻孔孔位中心偏差不大于 50mm,倾斜度不大于 1%。二、护筒埋设1、护筒内径大于钻头直径,使用旋挖钻机护筒应比钻头大约 20cm,使用冲击钻护筒应比钻头大约 40cm;2、护筒顶面高出施工水位或地下水位 2m 及满足泥浆面的高度要求,旱地或筑岛应高出施施工场地面 0.5m,水中筑岛上,护筒埋如如河床面以下 1m,必要是打入不透水层,岸滩上,黏性土不小于 1m,沙类土不小于2m,当表层土松软时,将护筒埋置到较硬密实的土层中至少 0.5m;3、护筒顶面中心与设计桩位偏差不大于 5cm,倾斜度不大于 1%。三、钻进成孔及清孔1、开钻时以低档慢速正循环钻进,以泥浆护壁为主,钻下 5m 后改为反循环钻进。钻孔过程中坚持减压钻进,保持重锤导向作用,保证成孔垂直度。钻进时,采纳小冲程开孔,进入正常钻进状态后,采纳 4~5m 中大冲程,最大冲程不超过 6m,钻进过程中及时排碴。编制者冀海峰复核者崔振喜签收者桥梁钻孔桩基础施工技术交底书单位:武广客运专线 XJDI 标中铁十八局集团有限公司二分部主送单位桥十一队编号2025—017工程名称武广客运专线 XJDI 标日期2006-9-6常常注意地层变化,在地层变化处捞取碴样,推断地质类别,并与设计提供的地质剖面图相对比,及时根据地质条件调整钻进工艺。钻孔作业连续进行。因特别情况必须停钻时,将钻锥提至孔外,以防埋钻,并在孔口加护盖,以策安全。钻孔至设计高程,经对孔径、孔深、孔位、垂直度进行检查确认钻孔合格后,立即进行清孔。2、清孔采纳换浆法,当钻孔距设计标高 1m 时以相对密度较低的泥浆逐步把钻孔内浮悬的钻碴和相对密度较大的泥浆换出,然后钻头提离孔底20cm 左右空转,继续供给泥浆,保持泥浆正常循环,经数十分钟或数小时待孔内泥浆换完直至...
