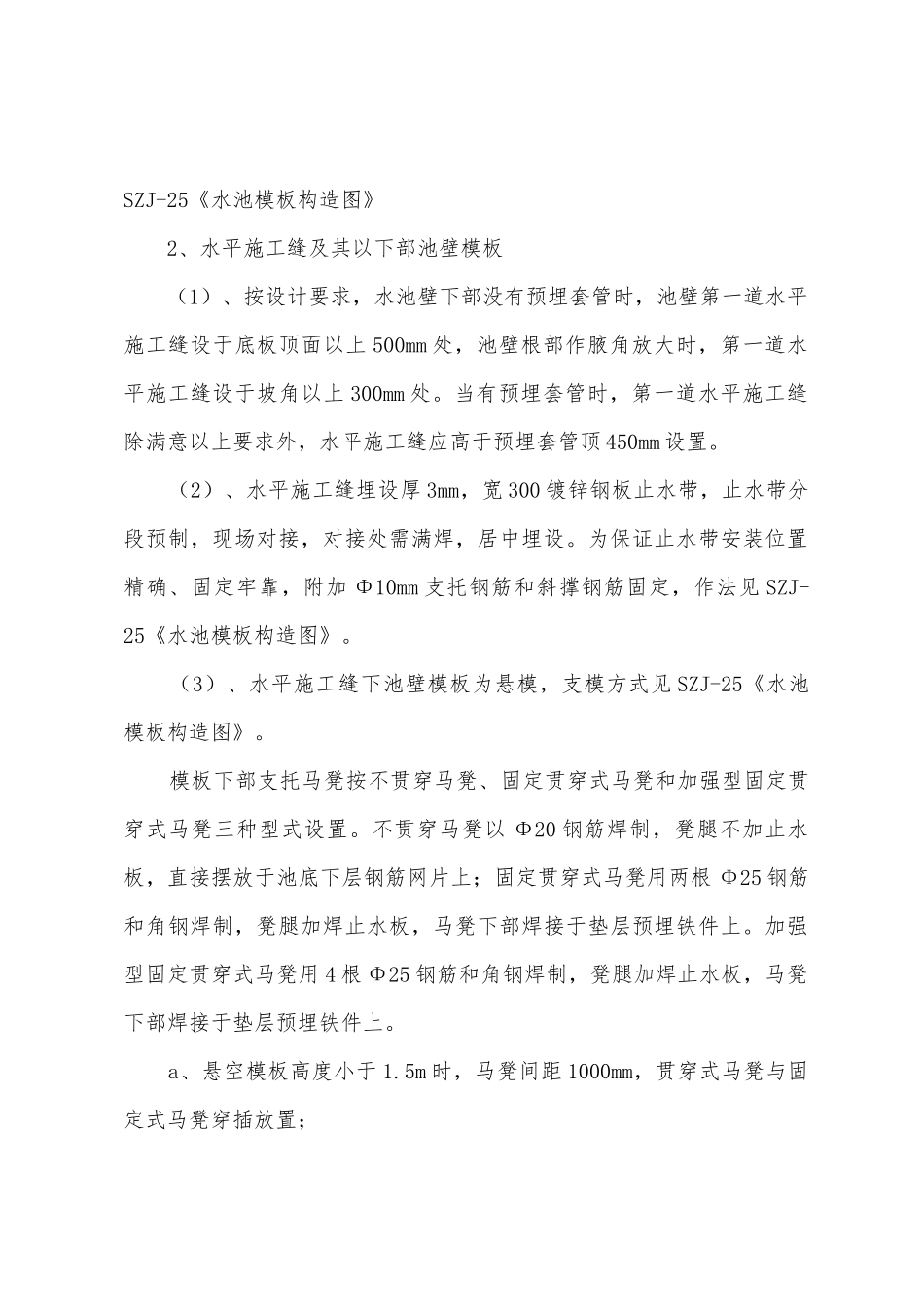

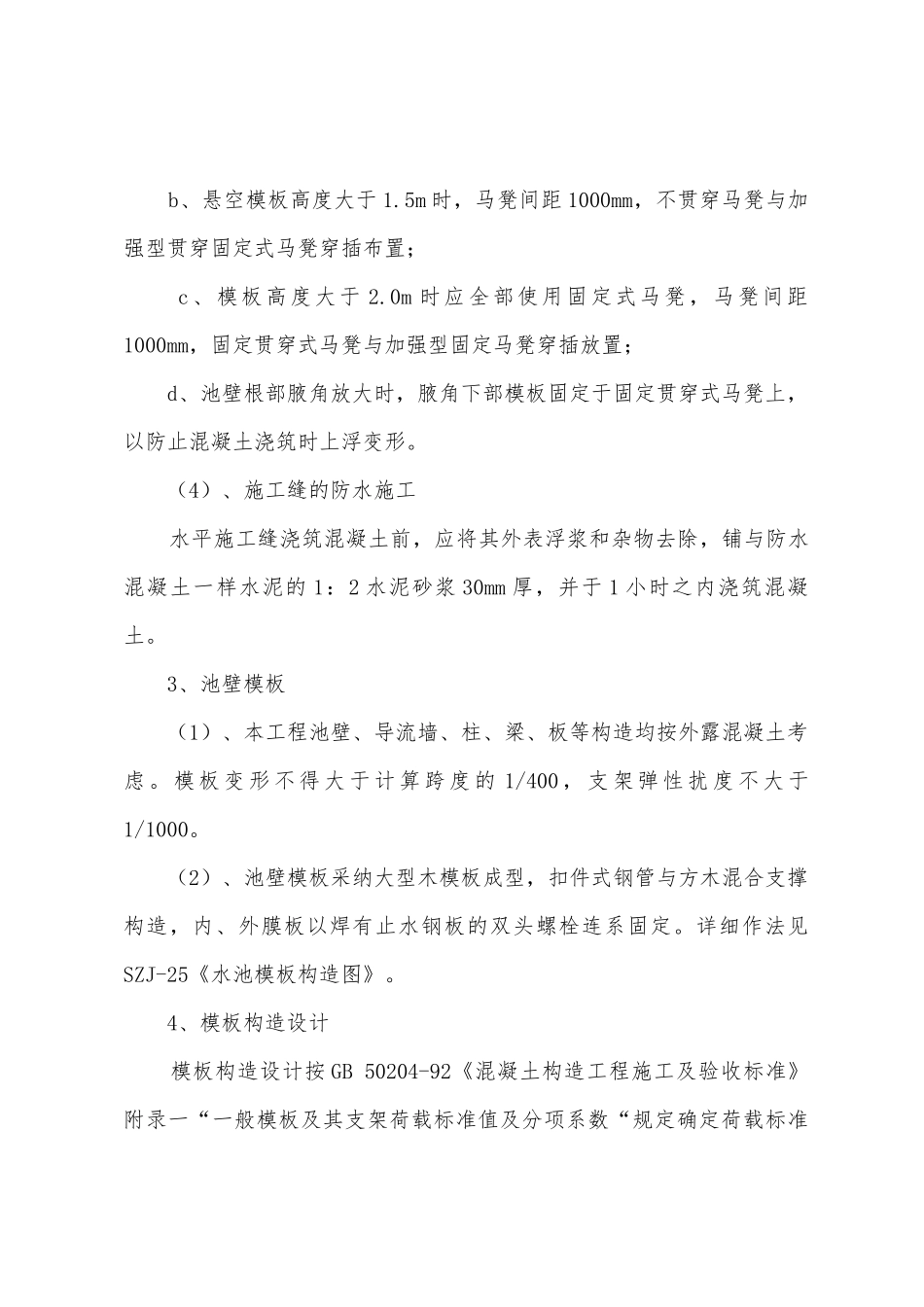

模板制作安装施工技术方案_物业经理人 模板制作与安装施工技术方案 1 模板选型及材料质量检验 1、为保证混凝土构造外观质量,本工程各现浇钢筋混凝土水池和外露钢筋混凝土承重构造均采纳大型木模板成型,扣件式钢管与方木混合支撑构造。模板采纳标准尺寸混凝土模板用胶合板材,模板龙骨采纳松木。 2、模板用胶合板材应使用 A 级材,方木材质不得低于Ⅲ级材,木材进场后应作材质检验。胶合板检验树种、产品合格证,规格、尺寸、外观质量和力学性能指标。方木检验树种、规格、尺寸、外观质量。木材进场检验材质标准按下表: 木材进场检验表 2 水池模板构造设计与构造 1、水池底板砖胎模 水池底板外边界采纳砖胎模。砖胎膜用 M5.0 水泥砂浆、MU10 一般粘土砖砌筑,内面及顶面抹内掺 5%防水剂的 1:2 防水砂浆。砖胎模高于底板设计厚度 50mm,内钉 20mm 厚木板条保证底板厚度。详细作法见SZJ-25《水池模板构造图》 2、水平施工缝及其以下部池壁模板 (1)、按设计要求,水池壁下部没有预埋套管时,池壁第一道水平施工缝设于底板顶面以上 500mm 处,池壁根部作腋角放大时,第一道水平施工缝设于坡角以上 300mm 处。当有预埋套管时,第一道水平施工缝除满意以上要求外,水平施工缝应高于预埋套管顶 450mm 设置。 (2)、水平施工缝埋设厚 3mm,宽 300 镀锌钢板止水带,止水带分段预制,现场对接,对接处需满焊,居中埋设。为保证止水带安装位置精确、固定牢靠,附加 Φ10mm 支托钢筋和斜撑钢筋固定,作法见 SZJ-25《水池模板构造图》。 (3)、水平施工缝下池壁模板为悬模,支模方式见 SZJ-25《水池模板构造图》。 模板下部支托马凳按不贯穿马凳、固定贯穿式马凳和加强型固定贯穿式马凳三种型式设置。不贯穿马凳以 Φ20 钢筋焊制,凳腿不加止水板,直接摆放于池底下层钢筋网片上;固定贯穿式马凳用两根 Φ25 钢筋和角钢焊制,凳腿加焊止水板,马凳下部焊接于垫层预埋铁件上。加强型固定贯穿式马凳用 4 根 Φ25 钢筋和角钢焊制,凳腿加焊止水板,马凳下部焊接于垫层预埋铁件上。 a、悬空模板高度小于 1.5m 时,马凳间距 1000mm,贯穿式马凳与固定式马凳穿插放置; b、悬空模板高度大于 1.5m 时,马凳间距 1000mm,不贯穿马凳与加强型贯穿固定式马凳穿插布置; c、模板高度大于 2.0m 时应全部使用固定式马凳,马凳间距1000mm,固定贯穿式马凳与加强型固定马凳穿插放置; d、池壁根部腋角放大时...
