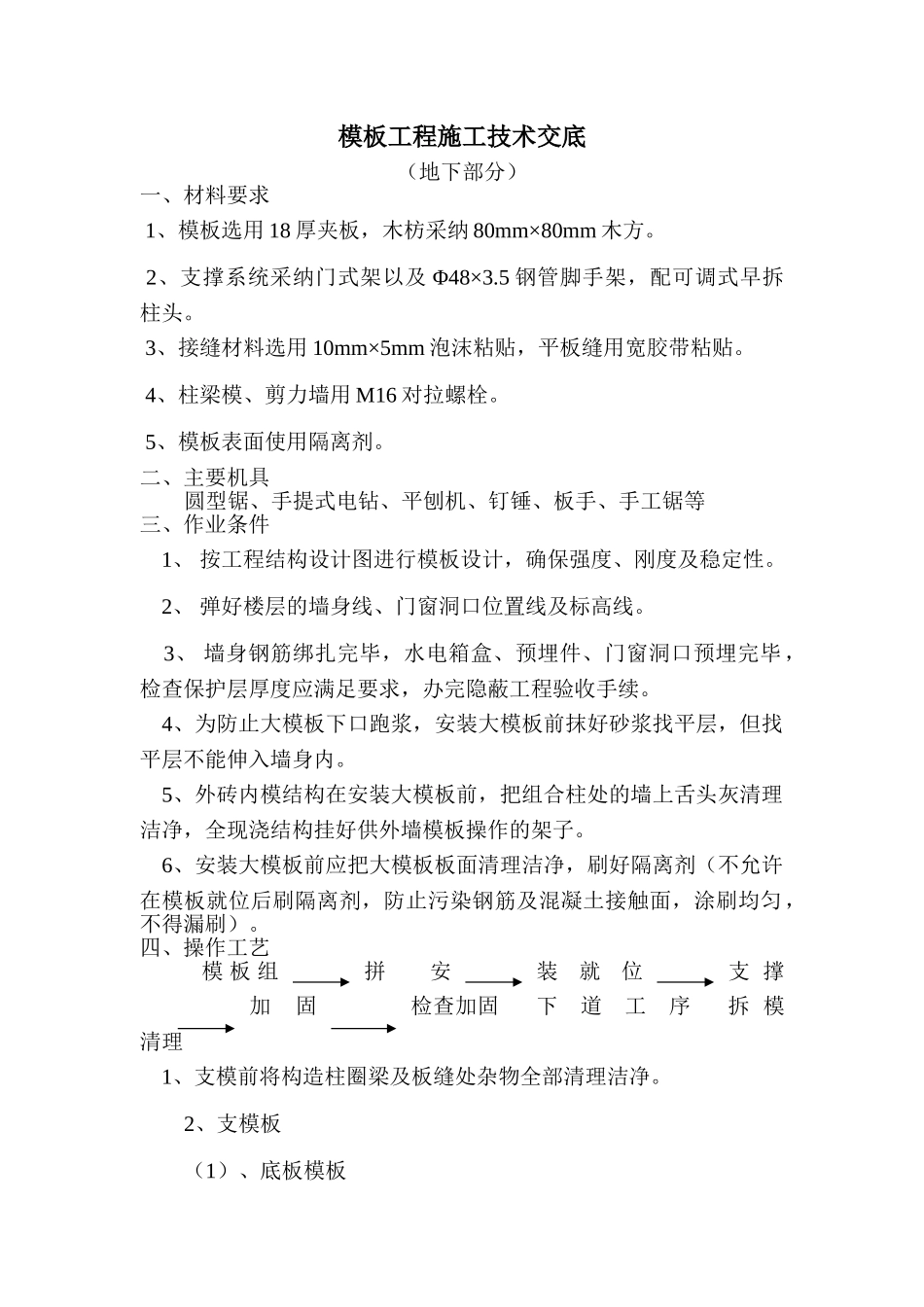

模板工程施工技术交底(地下部分)一、材料要求 1、模板选用 18 厚夹板,木枋采纳 80mm×80mm 木方
2、支撑系统采纳门式架以及 Φ48×3
5 钢管脚手架,配可调式早拆柱头
3、接缝材料选用 10mm×5mm 泡沫粘贴,平板缝用宽胶带粘贴
4、柱梁模、剪力墙用 M16 对拉螺栓
5、模板表面使用隔离剂
二、主要机具圆型锯、手提式电钻、平刨机、钉锤、板手、手工锯等三、作业条件 1、 按工程结构设计图进行模板设计,确保强度、刚度及稳定性
2、 弹好楼层的墙身线、门窗洞口位置线及标高线
3、 墙身钢筋绑扎完毕,水电箱盒、预埋件、门窗洞口预埋完毕,检查保护层厚度应满足要求,办完隐蔽工程验收手续
4、为防止大模板下口跑浆,安装大模板前抹好砂浆找平层,但找平层不能伸入墙身内
5、外砖内模结构在安装大模板前,把组合柱处的墙上舌头灰清理洁净,全现浇结构挂好供外墙模板操作的架子
6、安装大模板前应把大模板板面清理洁净,刷好隔离剂(不允许在模板就位后刷隔离剂,防止污染钢筋及混凝土接触面,涂刷均匀,不得漏刷)
四、操作工艺 模 板 组拼 安装就位 支 撑加固 检查加固 下道工序 拆 模清理 1、支模前将构造柱圈梁及板缝处杂物全部清理洁净

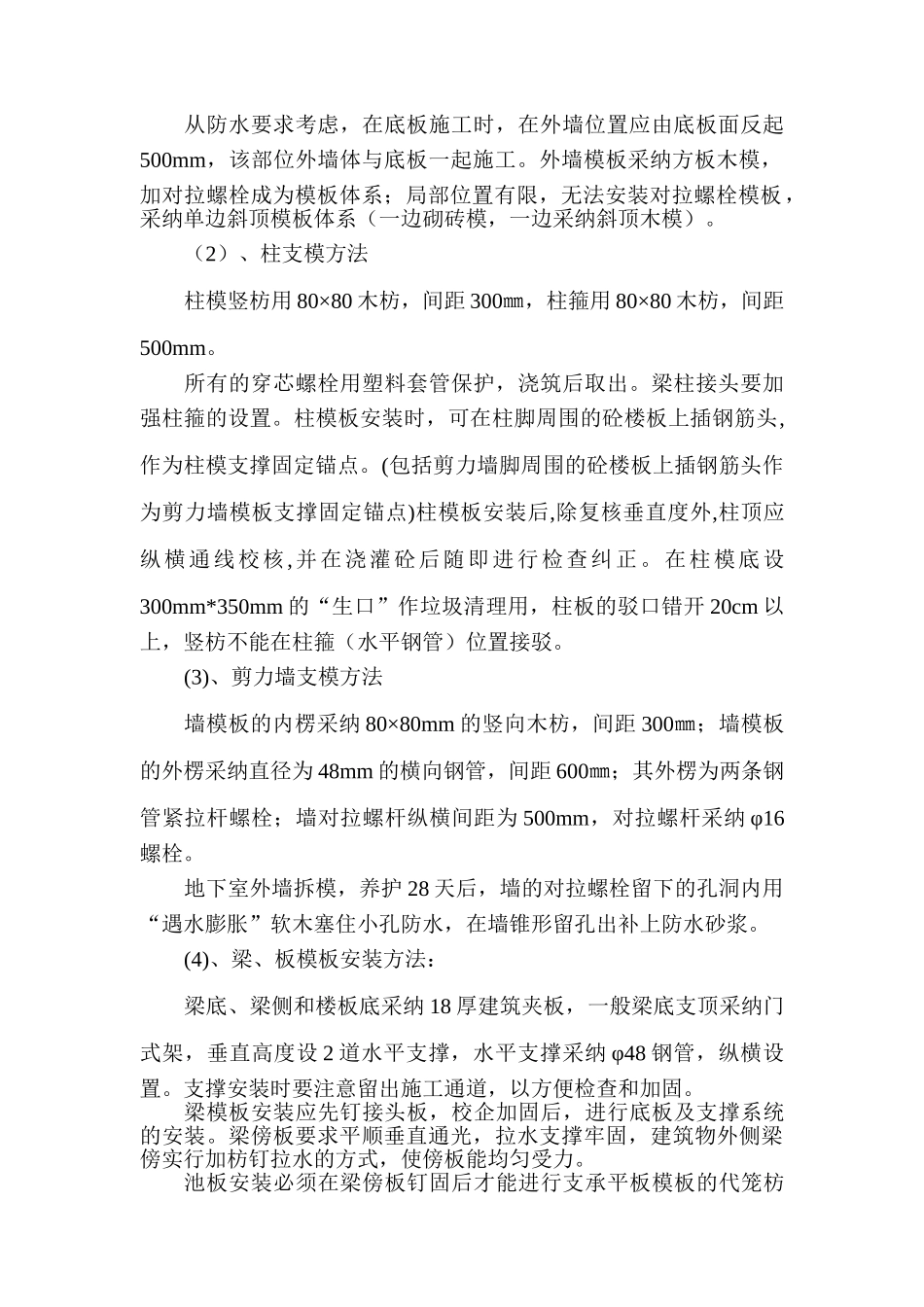

2、支模板(1)、底板模板从防水要求考虑,在底板施工时,在外墙位置应由底板面反起500mm,该部位外墙体与底板一起施工
外墙模板采纳方板木模,加对拉螺栓成为模板体系;局部位置有限,无法安装对拉螺栓模板,采纳单边斜顶模板体系(一边砌砖模,一边采纳斜顶木模)
(2)、柱支模方法柱模竖枋用 80×80 木枋,间距 300㎜,柱箍用 80×80 木枋,间距500mm
所有的穿芯螺栓用塑料套管保护,浇筑后取出
梁柱接头要加强柱箍的设置
柱模板安装时,可在柱脚周围的砼楼板上插钢筋头,作为柱模支撑固定锚点

(包括剪力墙脚周围的砼楼板上插钢筋头作为剪
