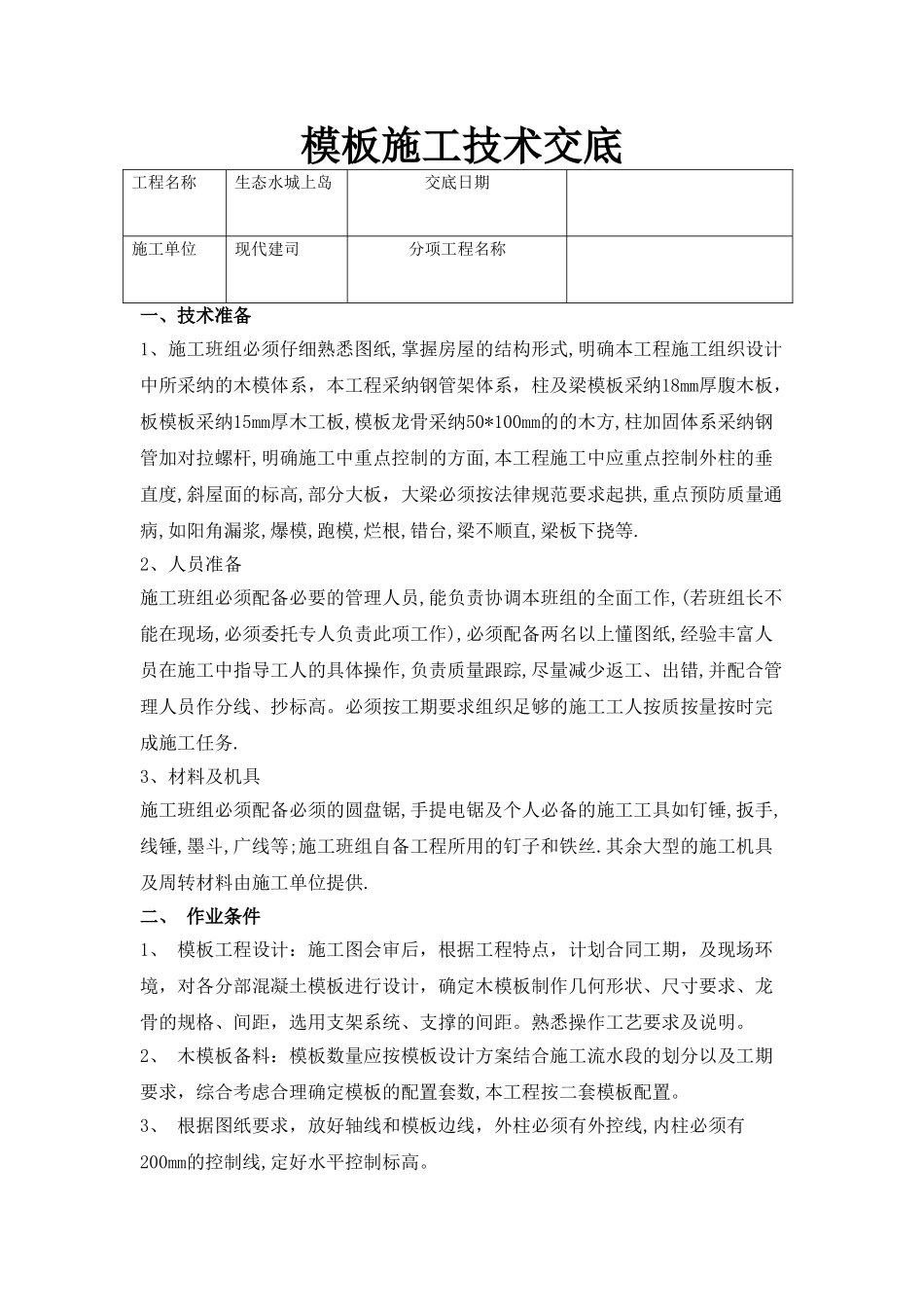

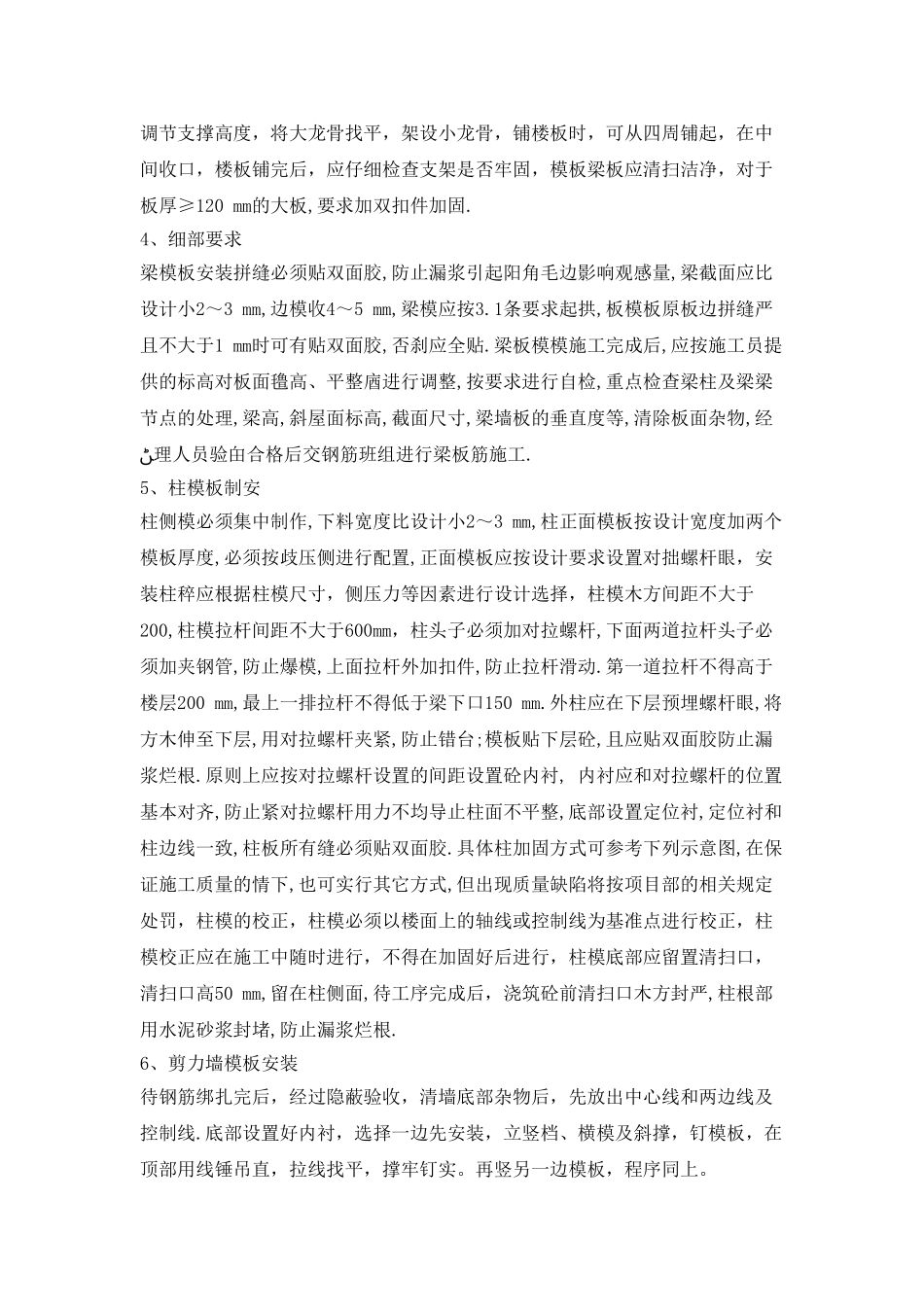

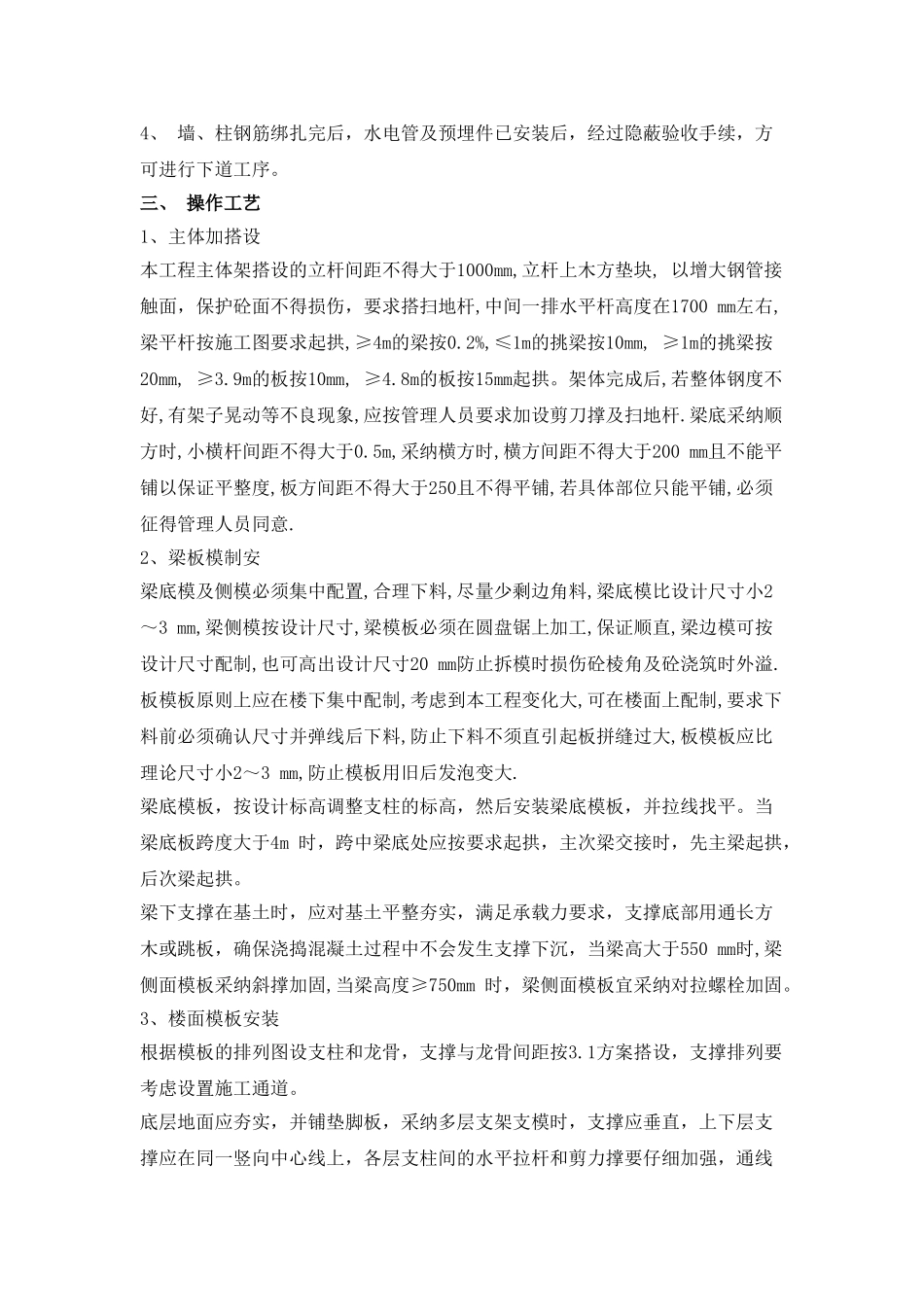

模板施工技术交底工程名称生态水城上岛交底日期施工单位现代建司分项工程名称一、技术准备1、施工班组必须仔细熟悉图纸,掌握房屋的结构形式,明确本工程施工组织设计中所采纳的木模体系,本工程采纳钢管架体系,柱及梁模板采纳18mm厚腹木板,板模板采纳15mm厚木工板,模板龙骨采纳50*100mm的的木方,柱加固体系采纳钢管加对拉螺杆,明确施工中重点控制的方面,本工程施工中应重点控制外柱的垂直度,斜屋面的标高,部分大板,大梁必须按法律规范要求起拱,重点预防质量通病,如阳角漏浆,爆模,跑模,烂根,错台,梁不顺直,梁板下挠等.2、人员准备施工班组必须配备必要的管理人员,能负责协调本班组的全面工作,(若班组长不能在现场,必须委托专人负责此项工作),必须配备两名以上懂图纸,经验丰富人员在施工中指导工人的具体操作,负责质量跟踪,尽量减少返工、出错,并配合管理人员作分线、抄标高。必须按工期要求组织足够的施工工人按质按量按时完成施工任务.3、材料及机具施工班组必须配备必须的圆盘锯,手提电锯及个人必备的施工工具如钉锤,扳手,线锤,墨斗,广线等;施工班组自备工程所用的钉子和铁丝.其余大型的施工机具及周转材料由施工单位提供.二、 作业条件1、 模板工程设计:施工图会审后,根据工程特点,计划合同工期,及现场环境,对各分部混凝土模板进行设计,确定木模板制作几何形状、尺寸要求、龙骨的规格、间距,选用支架系统、支撑的间距。熟悉操作工艺要求及说明。2、 木模板备料:模板数量应按模板设计方案结合施工流水段的划分以及工期要求,综合考虑合理确定模板的配置套数,本工程按二套模板配置。3、 根据图纸要求,放好轴线和模板边线,外柱必须有外控线,内柱必须有200mm的控制线,定好水平控制标高。4、 墙、柱钢筋绑扎完后,水电管及预埋件已安装后,经过隐蔽验收手续,方可进行下道工序。三、 操作工艺1、主体加搭设本工程主体架搭设的立杆间距不得大于1000mm,立杆上木方垫块, 以增大钢管接触面,保护砼面不得损伤,要求搭扫地杆,中间一排水平杆高度在1700 mm左右,梁平杆按施工图要求起拱,≥4m的梁按0.2%,≤1m的挑梁按10mm, ≥1m的挑梁按20mm, ≥3.9m的板按10mm, ≥4.8m的板按15mm起拱。架体完成后,若整体钢度不好,有架子晃动等不良现象,应按管理人员要求加设剪刀撑及扫地杆.梁底采纳顺方时,小横杆间距不得大于0.5m,采纳横方时,横方间距不得大于200 mm且不能平铺以保证平整度,板方间距不得大于250且不得平铺,若具体部位只能平铺,必须征...
