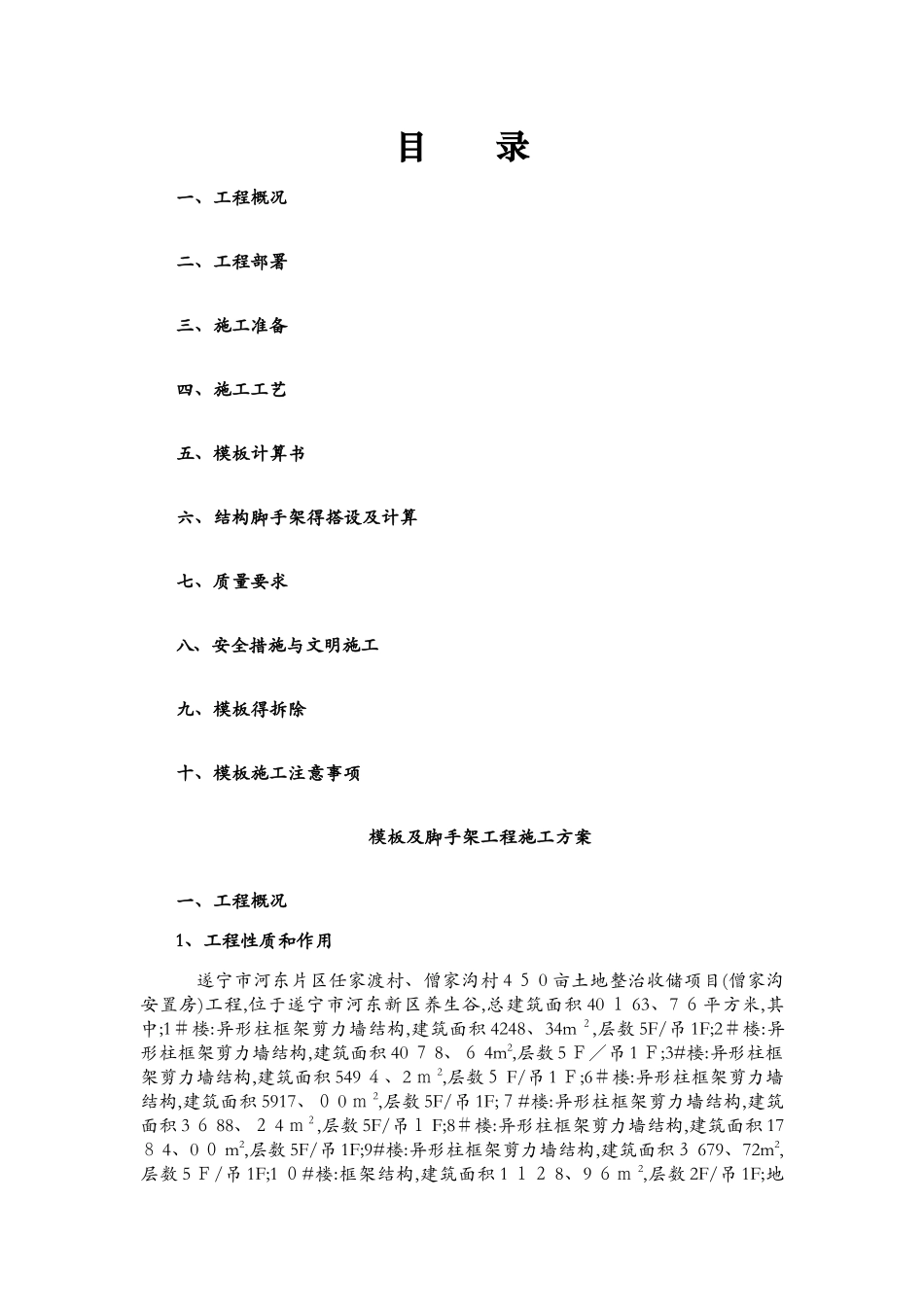

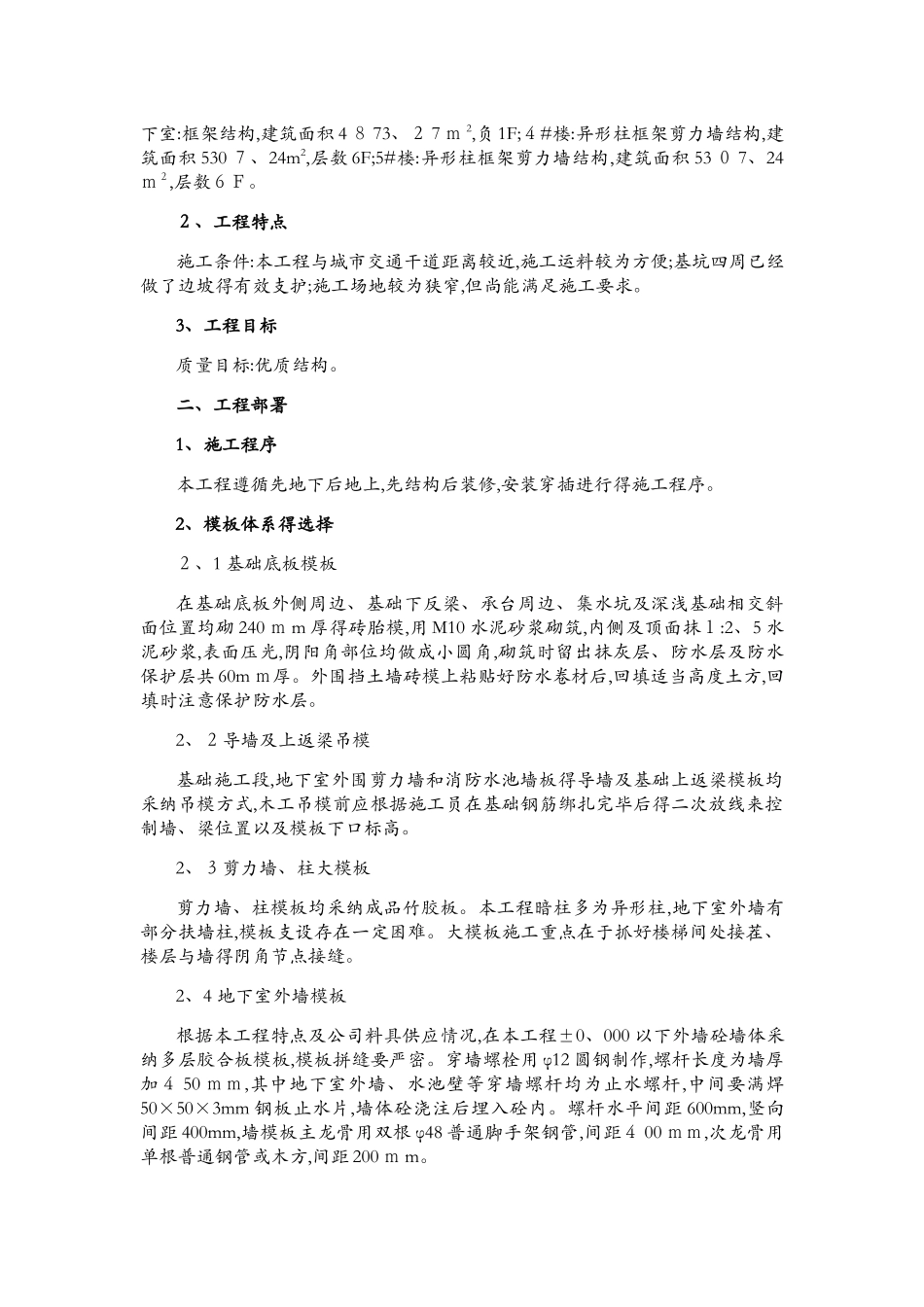

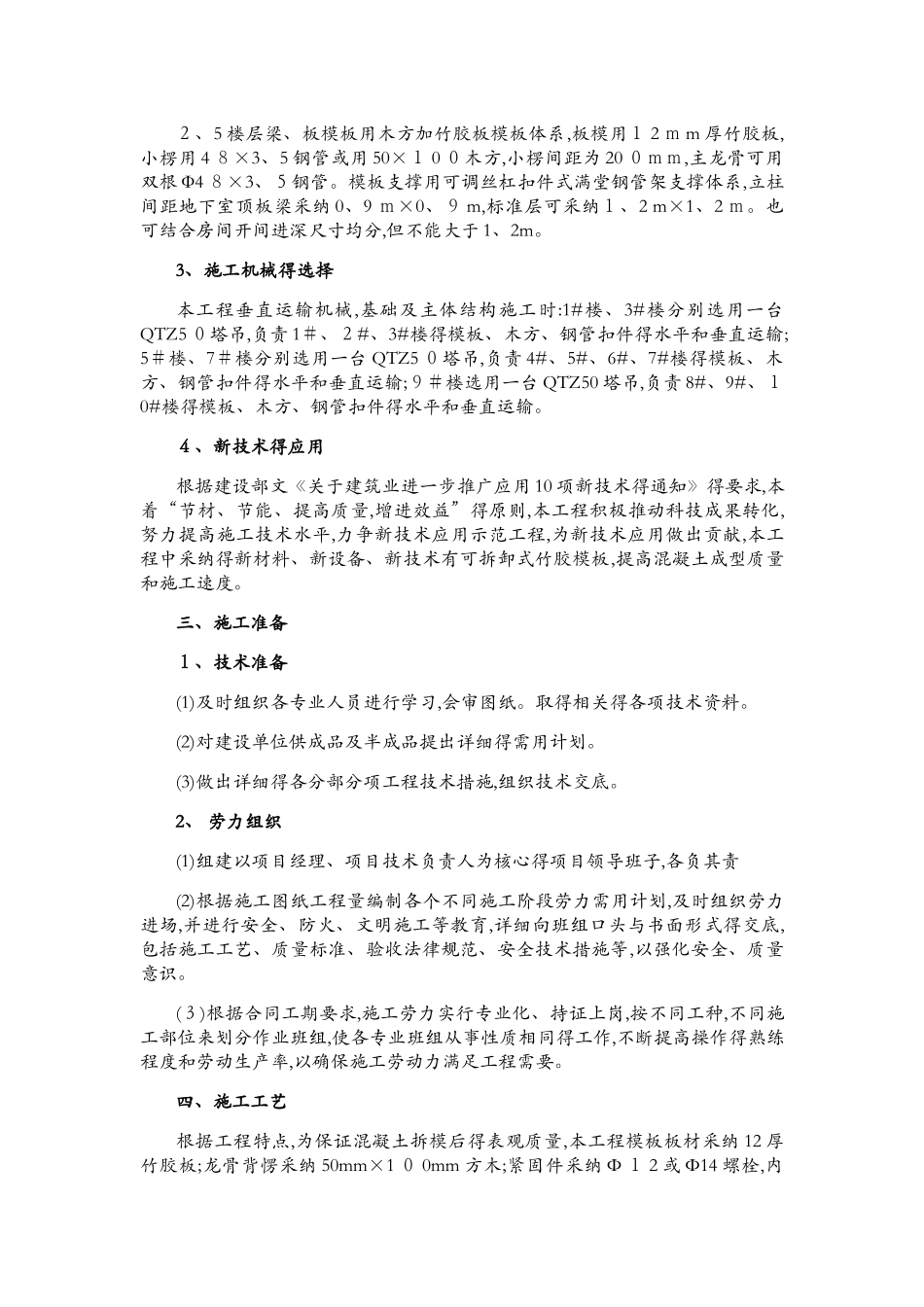

目 录一、工程概况二、工程部署三、施工准备四、施工工艺五、模板计算书六、结构脚手架得搭设及计算七、质量要求八、安全措施与文明施工九、模板得拆除十、模板施工注意事项模板及脚手架工程施工方案一、工程概况1、工程性质和作用 遂宁市河东片区任家渡村、僧家沟村 4 5 0 亩土地整治收储项目(僧家沟安置房)工程,位于遂宁市河东新区养生谷,总建筑面积 40 1 63、7 6平方米,其中;1#楼:异形柱框架剪力墙结构,建筑面积 4248、34m 2,层数 5F/吊 1F;2#楼:异形柱框架剪力墙结构,建筑面积 40 7 8、6 4m2,层数 5 F/吊 1 F;3#楼:异形柱框架剪力墙结构,建筑面积 549 4、2 m 2,层数5 F/吊 1 F;6#楼:异形柱框架剪力墙结构,建筑面积 5917、0 0 m 2,层数 5F/吊 1F;7#楼:异形柱框架剪力墙结构,建筑面积 3 6 88、2 4 m2,层数 5F/吊1 F;8#楼:异形柱框架剪力墙结构,建筑面积 178 4、0 0 m2,层数 5F/吊 1F;9#楼:异形柱框架剪力墙结构,建筑面积3 679、72m2,层数 5 F/吊 1F;1 0#楼:框架结构,建筑面积 1 12 8、9 6m 2,层数 2F/吊 1F;地下室:框架结构,建筑面积 4 8 73、2 7 m 2,负 1F;4#楼:异形柱框架剪力墙结构,建筑面积 530 7、24m2,层数 6F;5#楼:异形柱框架剪力墙结构,建筑面积 53 0 7、24m2,层数6F。2、工程特点施工条件:本工程与城市交通干道距离较近,施工运料较为方便;基坑四周已经做了边坡得有效支护;施工场地较为狭窄,但尚能满足施工要求。3、工程目标质量目标:优质结构。二、工程部署1、施工程序本工程遵循先地下后地上,先结构后装修,安装穿插进行得施工程序。2、模板体系得选择2、1 基础底板模板在基础底板外侧周边、基础下反梁、承台周边、集水坑及深浅基础相交斜面位置均砌 240 m m 厚得砖胎模,用 M10 水泥砂浆砌筑,内侧及顶面抹1:2、5 水泥砂浆,表面压光,阴阳角部位均做成小圆角,砌筑时留出抹灰层、防水层及防水保护层共 60m m厚。外围挡土墙砖模上粘贴好防水卷材后,回填适当高度土方,回填时注意保护防水层。2、2导墙及上返梁吊模基础施工段,地下室外围剪力墙和消防水池墙板得导墙及基础上返梁模板均采纳吊模方式,木工吊模前应根据施工员在基础钢筋绑扎完毕后得二次放线来控制墙、梁位置以及模板下口标高。2、3剪力墙、柱大模板剪力墙、柱模板均采纳成品竹胶板。本工程暗柱多为异形柱,地下室外墙有部分扶墙柱,模板...
