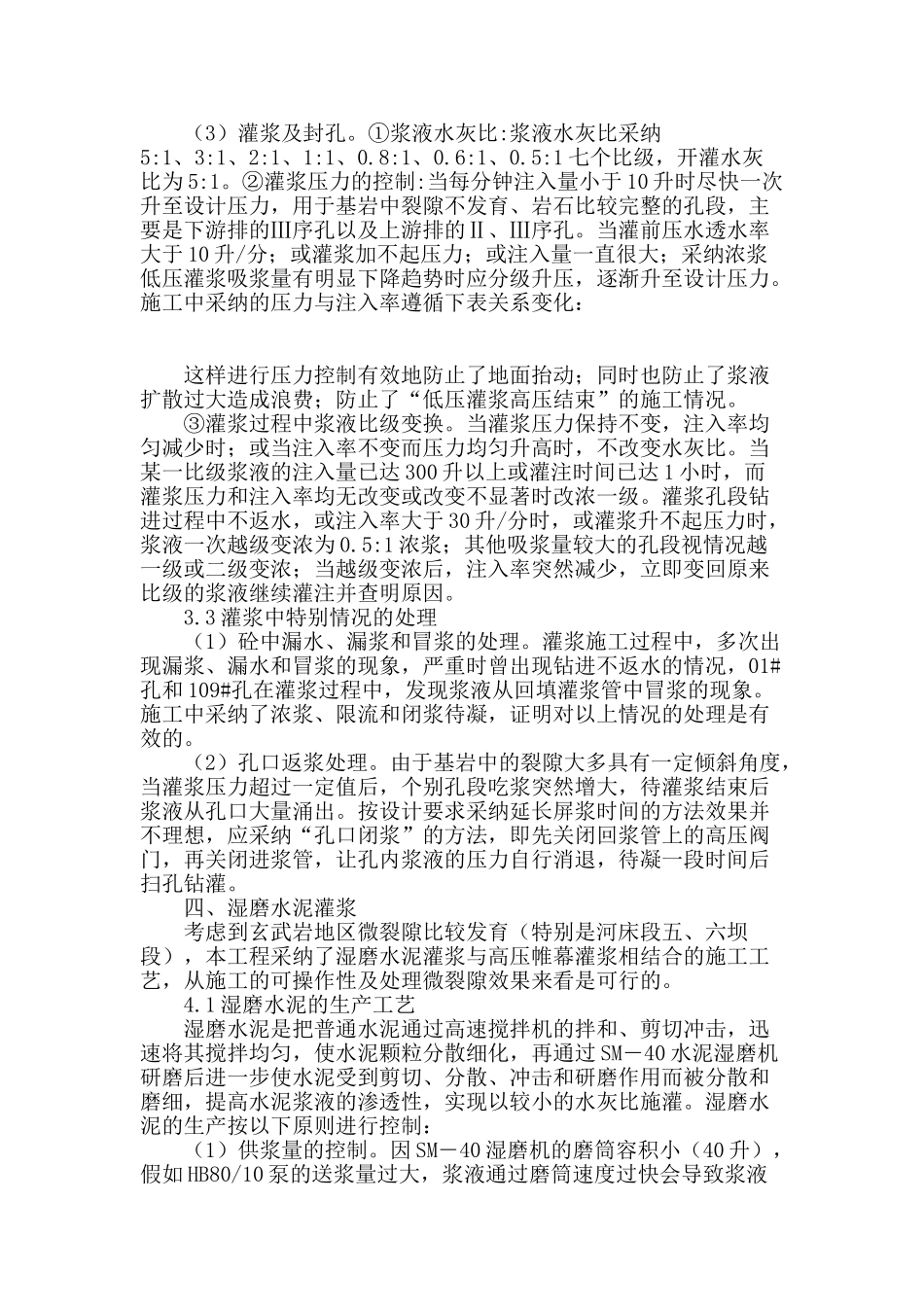

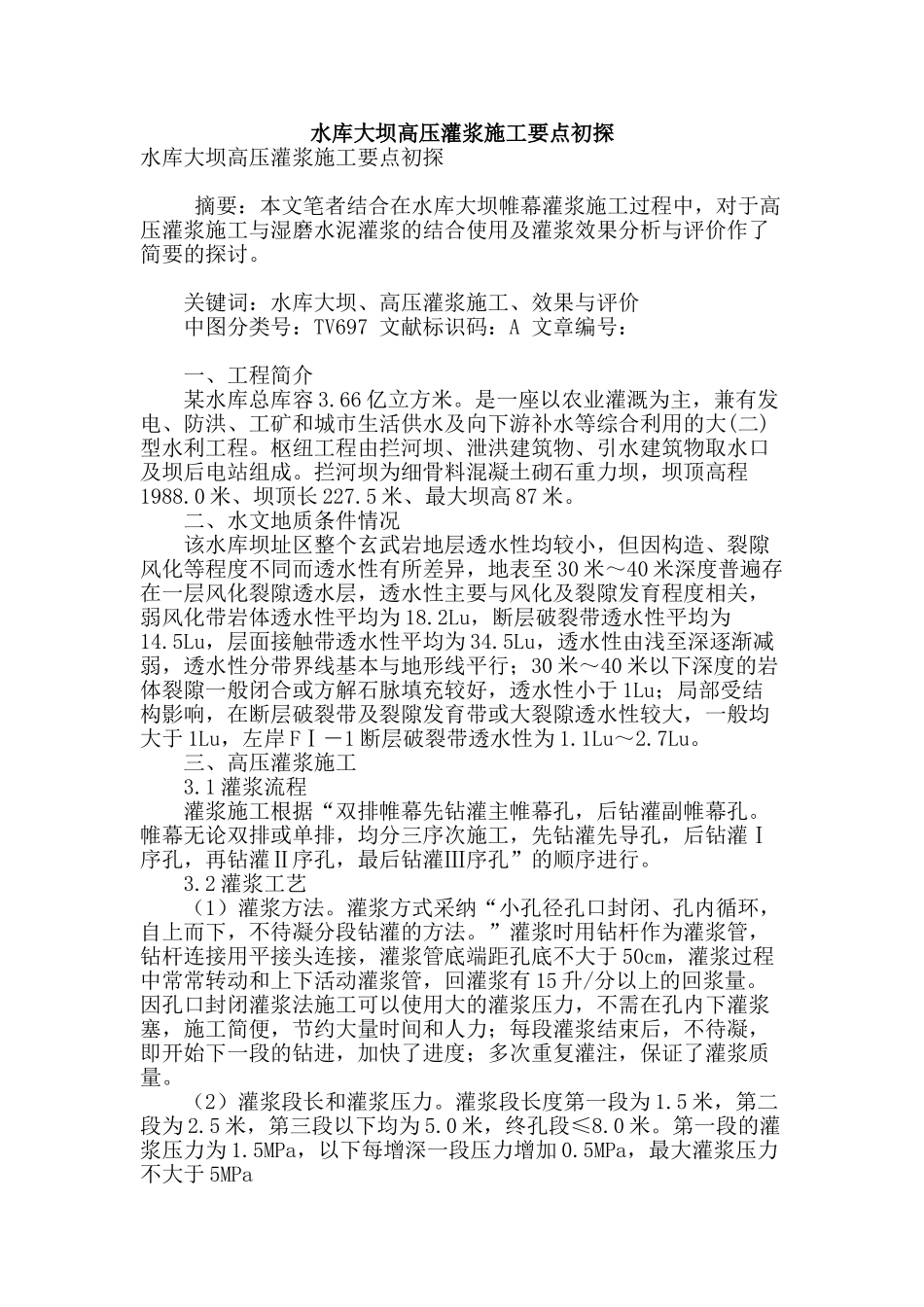

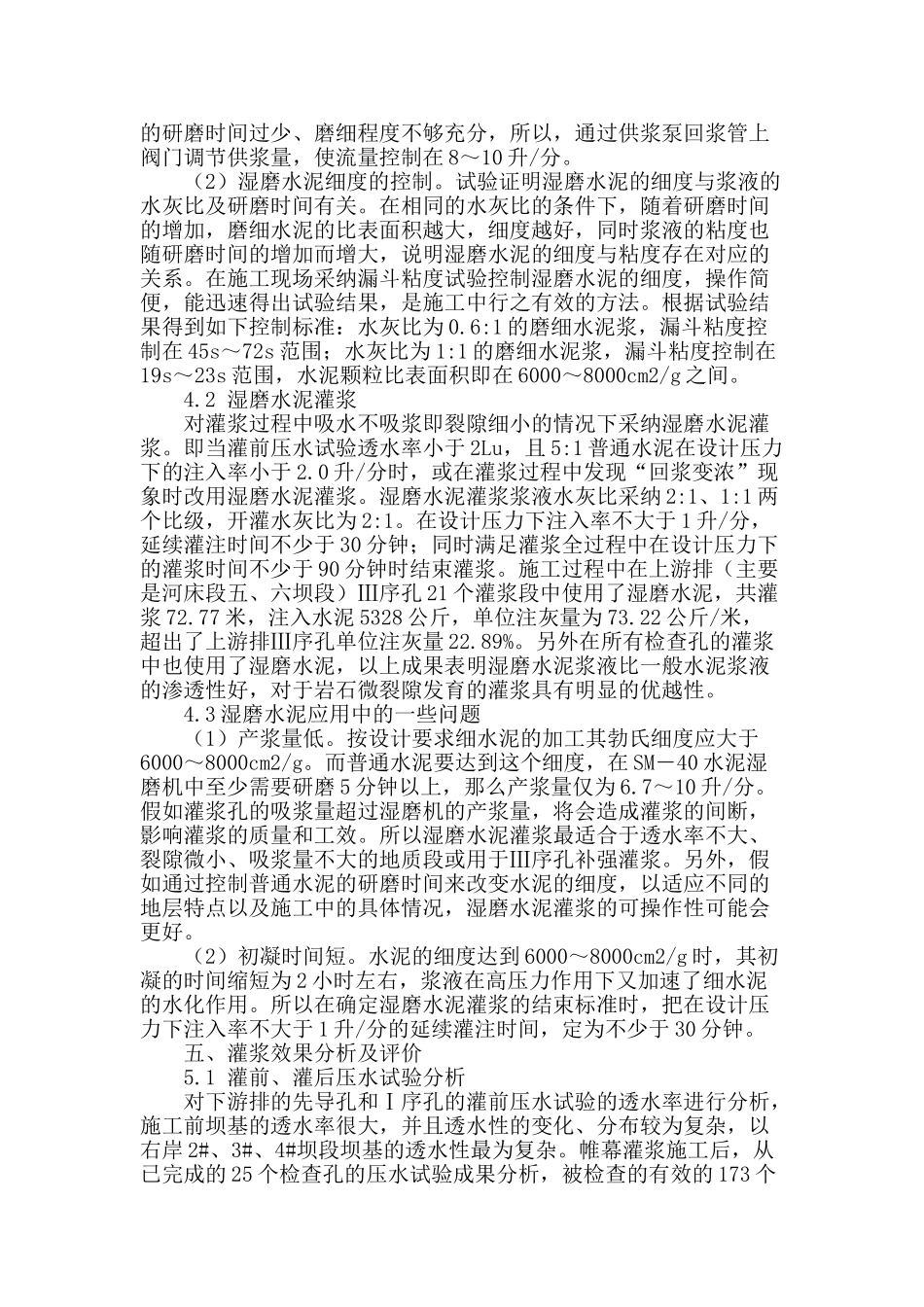

水库大坝高压灌浆施工要点初探水库大坝高压灌浆施工要点初探 摘要:本文笔者结合在水库大坝帷幕灌浆施工过程中,对于高压灌浆施工与湿磨水泥灌浆的结合使用及灌浆效果分析与评价作了简要的探讨
关键词:水库大坝、高压灌浆施工、效果与评价 中图分类号:TV697 文献标识码:A 文章编号: 一、工程简介 某水库总库容 3
66 亿立方米
是一座以农业灌溉为主,兼有发电、防洪、工矿和城市生活供水及向下游补水等综合利用的大(二)型水利工程
枢纽工程由拦河坝、泄洪建筑物、引水建筑物取水口及坝后电站组成
拦河坝为细骨料混凝土砌石重力坝,坝顶高程1988
0 米、坝顶长 227
5 米、最大坝高 87 米
二、水文地质条件情况 该水库坝址区整个玄武岩地层透水性均较小,但因构造、裂隙风化等程度不同而透水性有所差异,地表至 30 米~40 米深度普遍存在一层风化裂隙透水层,透水性主要与风化及裂隙发育程度相关,弱风化带岩体透水性平均为 18
2Lu,断层破裂带透水性平均为14
5Lu,层面接触带透水性平均为 34
5Lu,透水性由浅至深逐渐减弱,透水性分带界线基本与地形线平行;30 米~40 米以下深度的岩体裂隙一般闭合或方解石脉填充较好,透水性小于 1Lu;局部受结构影响,在断层破裂带及裂隙发育带或大裂隙透水性较大,一般均大于 1Lu,左岸 FⅠ―1 断层破裂带透水性为 1
三、高压灌浆施工 3
1 灌浆流程 灌浆施工根据“双排帷幕先钻灌主帷幕孔,后钻灌副帷幕孔
帷幕无论双排或单排,均分三序次施工,先钻灌先导孔,后钻灌Ⅰ序孔,再钻灌Ⅱ序孔,最后钻灌Ⅲ序孔”的顺序进行
2 灌浆工艺 (1)灌浆方法
灌浆方式采纳“小孔径孔口封闭、孔内循环,自上而下,不待凝分段钻灌的方法
”灌浆时用钻杆作为灌浆管,钻杆连接用平接头连接,灌浆管底端距孔底不大于 50cm,灌浆过程中常常转动和上
