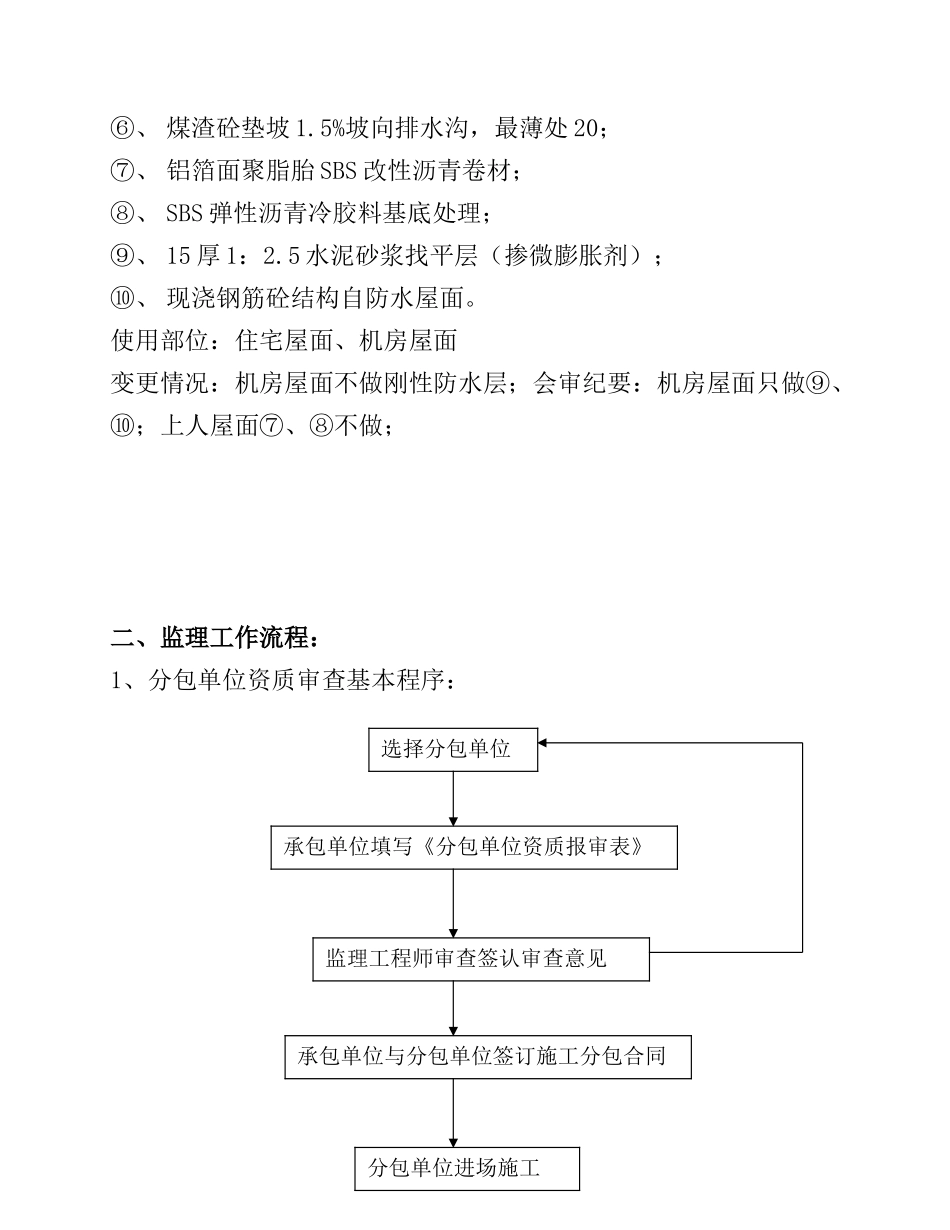

芜湖市江城国际二期屋面工程监理实施细则编 制 审 核 审 批 安徽省建科建设监理有限责任公司芜湖市江城国际二期工程项目监理部二 OO 八年四月十七日目 录一、 本专业工程特点二、 监理工作流程三、 监理工作的控制要点及目标值四、 监理工作的方法及措施屋面工程监理实施细则一、本专业工程特点:1、本工程屋面-1(上人屋面)做法:①、 40 厚钢筋砼整浇层内配 φ4@150 双向;②、 铝箔面聚脂胎 SBS 改性沥青卷材;③、 SBS 弹性沥青冷胶料基底处理;④、 15 厚 1:2.5 水泥砂浆找平层(掺微膨胀剂)分要格缝宽 20,间距<6 M内嵌密封材料;⑤、 80 厚膨胀珍珠岩保温层;⑥、 煤渣砼垫坡 1.5%坡向排水沟,最薄处 20;⑦、 铝箔面聚脂胎 SBS 改性沥青卷材;⑧、 SBS 弹性沥青冷胶料基底处理;⑨、 15 厚 1:2.5 水泥砂浆找平层(掺微膨胀剂);⑩、 现浇钢筋砼结构自防水屋面。使用部位:住宅屋面、机房屋面变更情况:机房屋面不做刚性防水层;会审纪要:机房屋面只做⑨、⑩;上人屋面⑦、⑧不做;二、监理工作流程:1、分包单位资质审查基本程序:选择分包单位承包单位填写《分包单位资质报审表》监理工程师审查签认审查意见承包单位与分包单位签订施工分包合同分包单位进场施工2、工程材料、构配件和设备质量控制基本程序:3、检验批质量验收基本程序:4、分项工程质量验收基本程序:承包单位填写《工程材料进场报审表》监理工程师审核承包单位使用承包单位另选方法:1、审核证明材料2、到厂家考察3、进场材料检验4、进行验证不合格施工单位根据图纸、法律规范、方案等组织施工施工单位负责过程质量控制检查、检验施工完成,施工单位自检施工单位填写《 检验批质量验收记录表》监理工程师组织检验批质量验收监理工程师签认、施工单位进入下道工序施工不合格不合格整改同一分项工程全部检验批完成并验收通过三、监理工作的控制要点和目标值:(一)、基本规定:1、屋面工程隐蔽工程验收应包括以下主要内容:①、 卷材防水层的基层;②、 密封防水处理部位;③、 天沟、檐沟、泛水和变形缝等细部做法;④、 卷材防水层的搭接宽度和附加层;⑤、 刚性防水层与卷材防水层之间设置的隔离层;2、屋面工程质量应符合下列要求:①、 防水层不得有渗漏或积水现象;②、 使用的材料应符合设计要求和质量标准的规定;③、 找平层表面应平整,不得有酥松、起砂、起皮等现象;④、 保温层的厚度、含水...
