沉井与沉箱工程施工质量监理细则沉井与沉箱工程施工质量监理细则一、沉井与沉箱工程施工准准备监理控制要点1、 材料要求(1) 水泥用 42
5 级或 52
5 级普通硅酸盐水泥或矿渣硅酸盐水泥,新奇无结块
(2) 砂粗砂或中砂,含泥量不大于 5%
(3) 石子卵石或碎石,粒径 5~40㎜,含泥量不大于 2%
(4) 大卵石或块石质地坚硬,无风化剥落和裂纹,,表面无泥污或水锈等污染
(5) 外加剂其质量应符合国家现行技术标准要求品种及掺量,应根据施工需要通过试验确定
2、 主要机具设备(1) 沉井下沉机具设备包括模板、钢筋加工常规机具设备、混凝搅拌机、自卸汽车、机动翻斗车、手推车、插入式振动器等
(2) 沉井下沉机具设备包括 15 t履带式起重机、QT-15 型塔式起重机,出土吊斗等
(3) 排水机具设备包括离心式水泵或潜水电泵
3、 作业条件(1) 在沉井施施工场地点已进行钻探,了解该处地质(包括土的力学指标、休止角、摩擦系数、地质构造、分层情况等)和地下水文情况以及地下埋设物、障碍物情况,绘制成地质剖面图
(2) 已根据工程结构特点、地质水文情况、施工设备条件及技术的可能性,地设计已交底,图纸已会审基础上编制了切实可行的施工方案或施工技术措施,以指导施工
(3) 场地已平整至要求标高,按施工要求拆迁沉井周围土的破坏棱体范围内的地上障碍物,如房屋、电线杆、树木及其他设施,清除地面下m以内的地下埋设物,如上下水管道、电缆线路及基础、设备基础和防设施等
(4) 按施工总平面图布置,修建临时设施,修筑道路、排水沟、截水沟,安装临时水、电线路,安装施工设备并经试水、试电、试运转
(5) 按设计总图和沉井平面布置要求,已设置测量控制网和水准基点,进行定位放线,定出沉井中心轴线和基坑轮廓线,作为沉井制作和下沉定位的依据

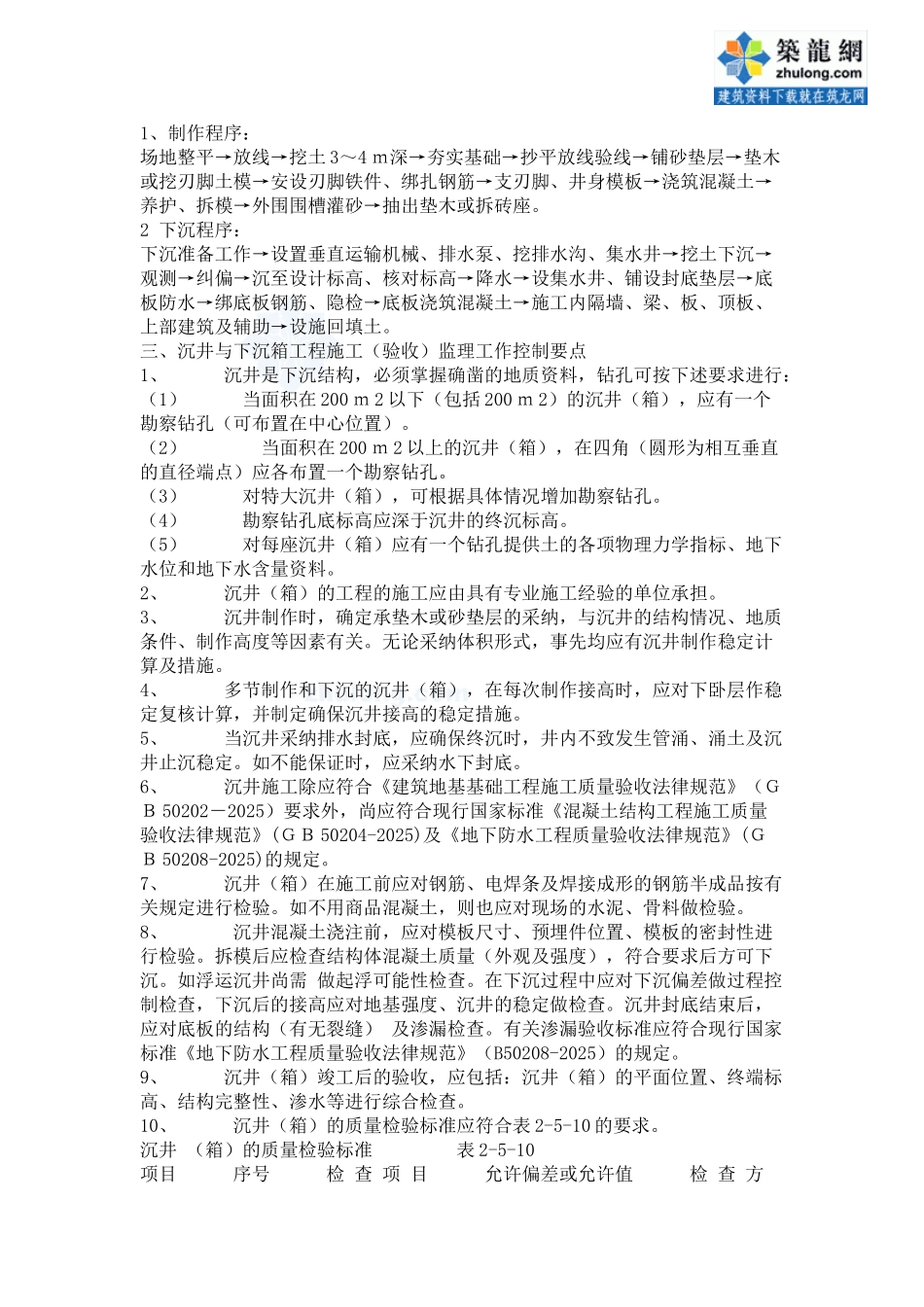

在原有建筑物附近下沉的沉井,应在原建筑物上设置沉降观测点,定期进行沉降
