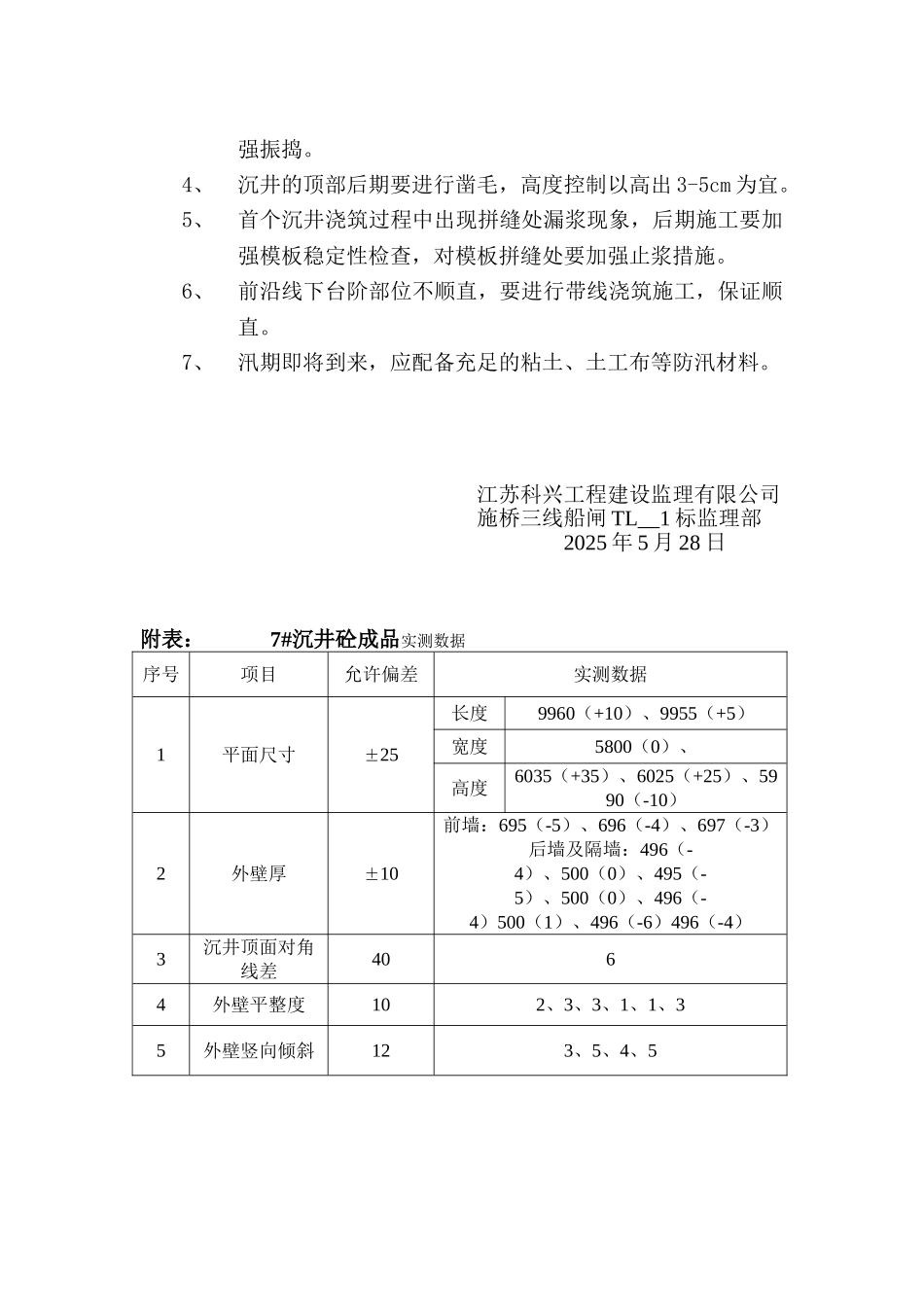

沉井预制首件监理总结一、概况上游工作船锚泊区码头为沉井重力式结构,分为 7 段,分段长度 为 10m , 各 段 之 间 设 5cm 伸 缩 缝 , 单 个 沉 井 平 面 尺 寸 为6m×9
95m,高度 6m,前墙厚 0
7m,后墙及隔墙厚 0
5m,隔舱平面尺寸为 4
375m,本首件 7#沉井预制于 2025 年 5 月 24 日下午15 点开始浇筑,当天 20 点浇筑结束,历时 5 个小时
2025 年 5 月26 日拆模进行砼养护
二、施工准备监理1、技术准备监理沉井施工根据监理批复的施工方案进行施工,施工前监理部督促并参加施工单位组织的技术质量安全交底,使操作工人做到工艺操作有程序可依,质量有标准方向,安全有具体措施
2、原材料监理原材料水泥、砂、石、外加剂到场卸料前均经自检并报监理抽检合格后卸料
3、砼配合比监理监理部对施工单位申报的砼配合比进行平行试配复检,合格后批复的砼配合比,每方砼材料用量(kg/m3)为水泥:砂:碎石:粉煤灰:水:外加剂:水=298:753:1178:29:4
9:160;坍落度为120~140mm
根据试验室现场原材料含水量检测结果,现场配合比调整为:水泥:砂:碎石:粉煤灰:水:外加剂:水=298:797:1183:29:4
9:111;现场坍落度实测值为:140mm,调整后配比经现场试验监理认可
4、工艺情况监理项目部沉井作业队于 5 月 5 日施工 10cm 厚垫层,于 5 月 7 日开始绑扎钢筋,钢筋在钢筋加工场集中加工,运至现场绑扎;模板采纳竹胶板,钢管脚手架支撑,内设拉条加固; 5 月 23 日绑扎支设完毕,于 5 月 24 日通过监理验收,具备浇筑条件
三、工艺过程监理监理部要求严格根据施工工艺方案,顺序施工,工序节点验收,项目部沉井作业队于 5 月 5 日施工 10cm 厚垫层前,检查场地平整度,平面尺寸位置
