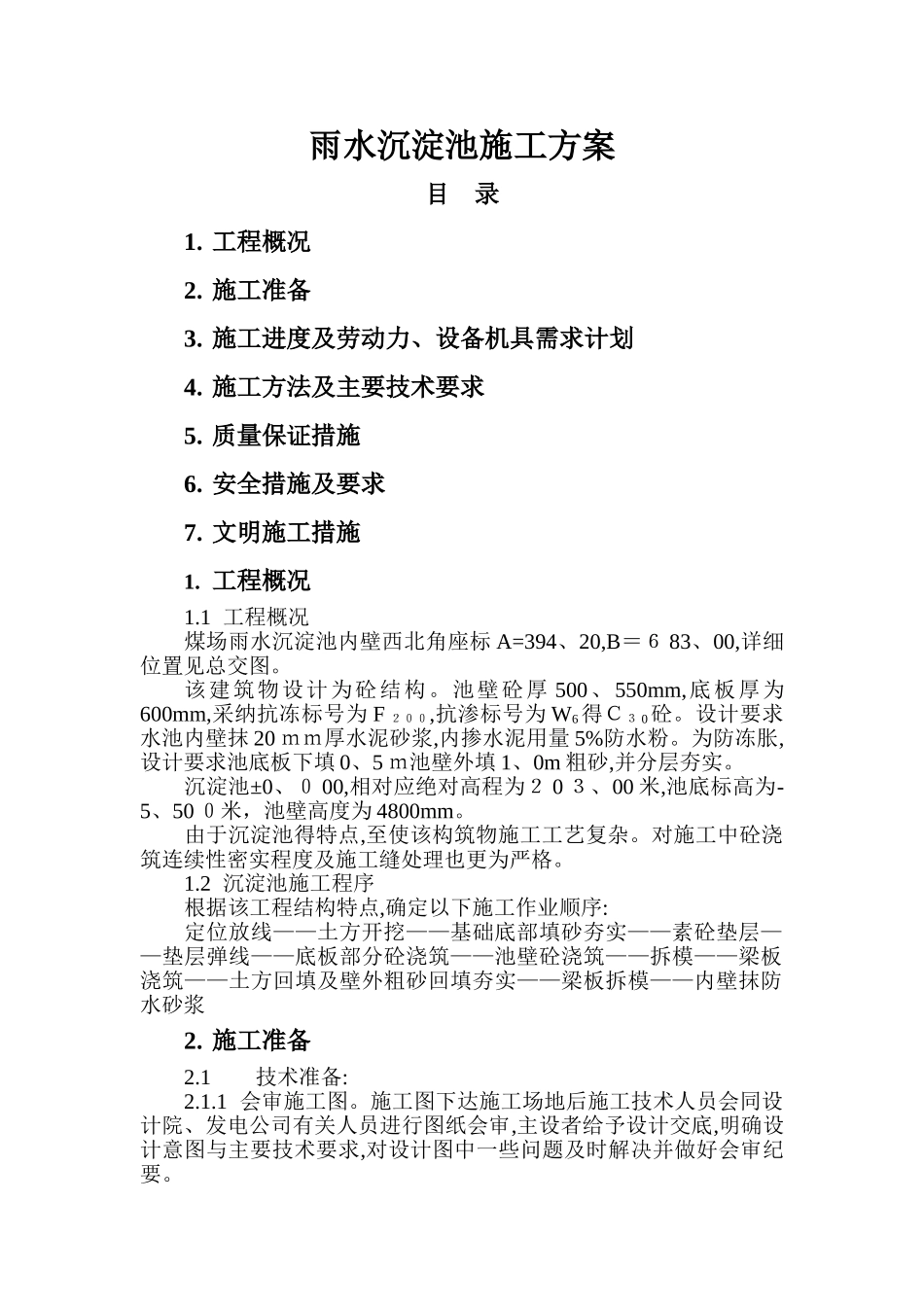

雨水沉淀池施工方案目 录1
施工进度及劳动力、设备机具需求计划4
施工方法及主要技术要求5
质量保证措施6
安全措施及要求7
文明施工措施1
1 工程概况煤场雨水沉淀池内壁西北角座标 A=394、20,B=6 83、00,详细位置见总交图
该建筑物设计为砼结构
池壁砼厚 500、550mm,底板厚为600mm,采纳抗冻标号为 F 200,抗渗标号为 W6得C3 0砼
设计要求水池内壁抹 20 mm厚水泥砂浆,内掺水泥用量 5%防水粉
为防冻胀,设计要求池底板下填 0、5 m池壁外填 1、0m 粗砂,并分层夯实
沉淀池±0、0 00,相对应绝对高程为2 0 3、00 米,池底标高为-5、50 0米,池壁高度为 4800mm
由于沉淀池得特点,至使该构筑物施工工艺复杂
对施工中砼浇筑连续性密实程度及施工缝处理也更为严格

2 沉淀池施工程序根据该工程结构特点,确定以下施工作业顺序:定位放线——土方开挖——基础底部填砂夯实——素砼垫层——垫层弹线——底板部分砼浇筑——池壁砼浇筑——拆模——梁板浇筑——土方回填及壁外粗砂回填夯实——梁板拆模——内壁抹防水砂浆2
1 技术准备:2
1 会审施工图
施工图下达施工场地后施工技术人员会同设计院、发电公司有关人员进行图纸会审,主设者给予设计交底,明确设计意图与主要技术要求,对设计图中一些问题及时解决并做好会审纪要
2 编制施工方案
根据施工图设计与施工单位劳动力配备、施工用设备机具、发电公司施工进度安装,编制切实可行施工方案,经批准后以其指导施工管理与施工技术工作
3 技术资料准备
浇筑砼用砂、碎石、钢筋除据出厂合格证外,均要进行二次检验
砼材料配合比由试验室确定
2 施工现场准备2
1 定位控制
采纳十字形砼控制桩
控制桩做法:C20砼预制,截
