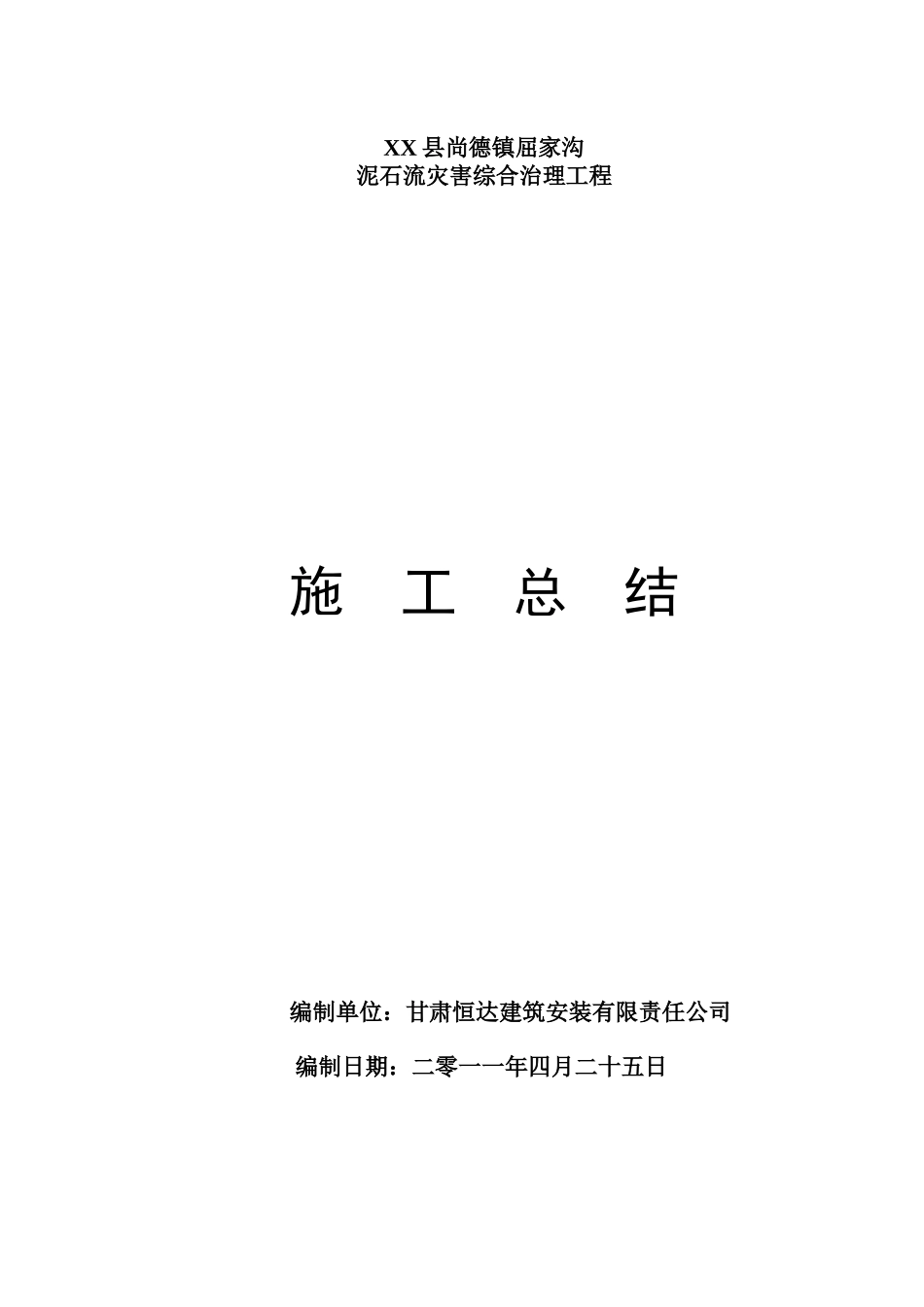

XX 县尚德镇屈家沟泥石流灾害综合治理工程施 工 总 结 编制单位:甘肃恒达建筑安装有限责任公司编制日期:二零一一年四月二十五日目 录一、工程概述 二、完成主要工程量 三、工程管理 1、施工准备 2、施工组织 3、质量管理与控制 4、竣工资料整理 四、交工自检结果 五、经验总结 第一章 工程概况XX 县尚德镇屈家沟泥石流全长 9

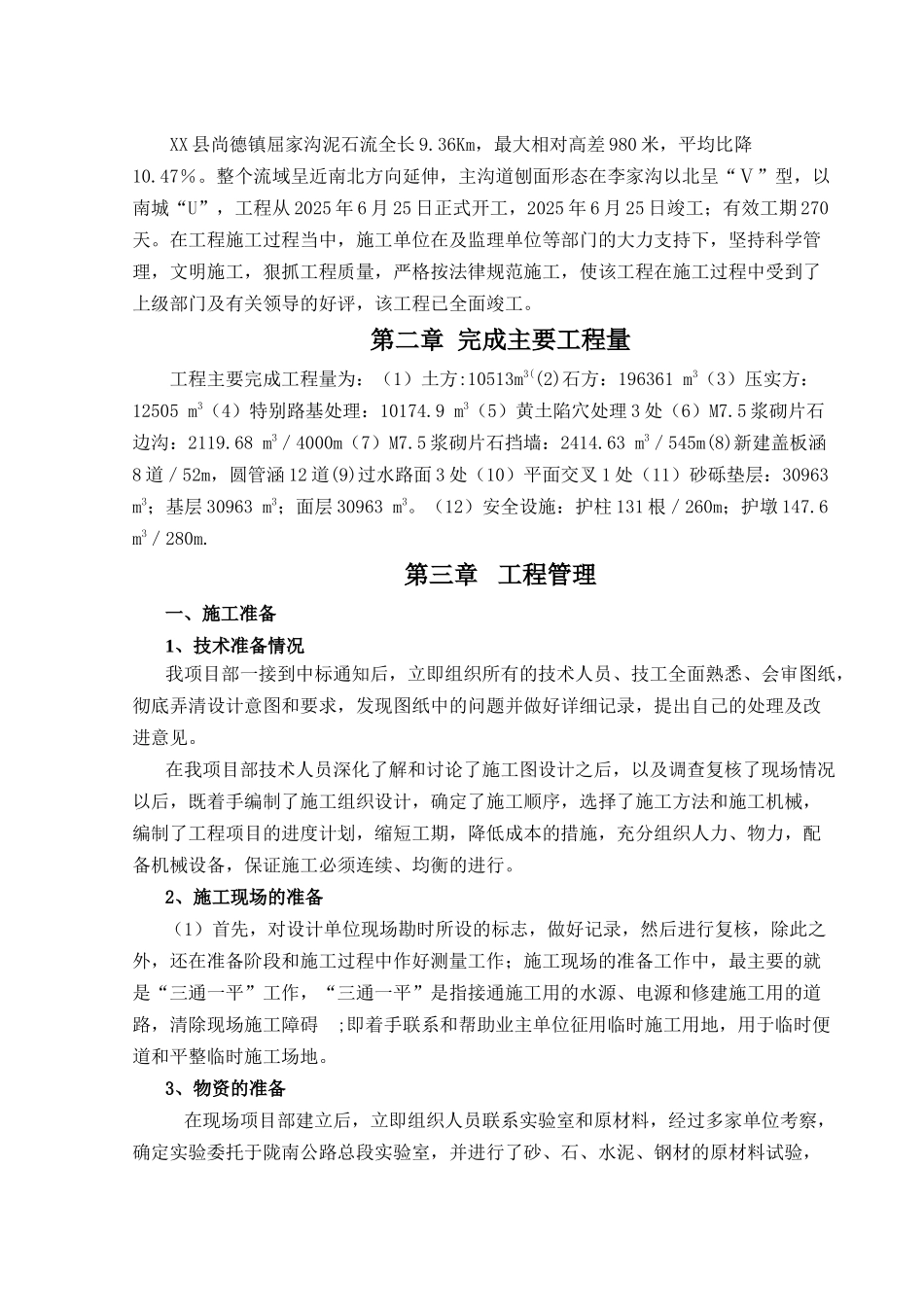

36Km,最大相对高差 980 米,平均比降10
整个流域呈近南北方向延伸,主沟道刨面形态在李家沟以北呈“Ⅴ”型,以南城“U”,工程从 2025 年 6 月 25 日正式开工,2025 年 6 月 25 日竣工;有效工期 270天
在工程施工过程当中,施工单位在及监理单位等部门的大力支持下,坚持科学管理,文明施工,狠抓工程质量,严格按法律规范施工,使该工程在施工过程中受到了上级部门及有关领导的好评,该工程已全面竣工
第二章 完成主要工程量工程主要完成工程量为:(1)土方:10513m3((2)石方:196361 m3(3)压实方:12505 m3(4)特别路基处理:10174
9 m3(5)黄土陷穴处理 3 处(6)M7
5 浆砌片石边沟:2119
68 m3/4000m(7)M7
5 浆砌片石挡墙:2414
63 m3/545m(8)新建盖板涵8 道/52m,圆管涵 12 道(9)过水路面 3 处(10)平面交叉 1 处(11)砂砾垫层:30963 m3;基层 30963 m3;面层 30963 m3
(12)安全设施:护柱 131 根/260m;护墩 147
6 m3/280m
第三章 工程管理一、施工准备1、技术准备情况我项目部一接到中标通知后,立即组织所有的技术人员、技工全面熟悉、会审图纸,彻底弄清设计意图和要求,发现图纸中的问题并做好详细记录,提出自己的处理及改进意见
在我项目部技术人员深化了解和讨论了施工图设计之后,以及调查复核
